項 目 | 内 容 |
諸 元 等 | |
ダム名 | 滝沢(たきざわ)ダム |
ダムの所在地(右岸) | 埼玉県秩父市大滝 |
ダムの所在地(左岸) | 埼玉県秩父市大滝 |
水系河川名 | 1級河川荒川水系中津川 |
事業名 | 滝沢ダム本体建設工事 |
発注者名 | 独立行政法人 水資源機構 荒川ダム総合事業所 |
受注者名 | 鹿島・熊谷・錢高特定建設工事共同企業体 |
ダムの型式 | 重力式コンクリートダム |
ダムの目的 | F,A,W,P |
堤高(m) | 132m |
堤頂長(m) | 424m |
堤体積(m3) | 約1,700,000m3 |
天端標高(EL m) | EL568m |
全体工期(着工から竣工まで) | 1999年3月〜2008年1月(予定) |
休止期間 | − |
ダムの特徴 | 我が国最大級のコンクリートダム。RCD工法とELCM工法を採用し、ダム合理化施工の集大成 |
転 流 工 | |
工期 | 1999年3月〜1999年7月 |
転流方式 | 仮排水トンネル方式 |
通水断面積(u) | 14.6u |
水路延長(m) | − |
トンネル延長 (m) | 611m |
対象流量(m3/ sec) | 115t/sec |
越流超過確率 (回/年) | 1回/年 |
上流仮締切型式 | 重力式コンクリート擁壁 |
転流工施工業者名(一括発注、分 離発注) | 大豊・東洋共同企業体(分離発注 |
堤体基礎掘削工 | |
工期 | 1999年3月〜2001年5月 |
ダムサイトの地 質(岩の種類・岩 級区分) | 粘板岩、輝緑凝灰岩及びチャート |
堤体基礎掘削量 | 1,610,000m3 |
コンクリート工 | |
打設工期 | 2001年5月〜2005年3月 |
打設休止期間 | 2001年1月 |
コンクリートダム本体打設工法 | RCD工法(中位標高部)、ELCM工法(低位、高位標高部) |
コンクリートダム本体打設運搬設備 | 固定式ケーブルクレーン13.5t×3基 |
フィルダム洪水吐打設工法 | − |
堤体コンクリート 打設量(進捗率) | 2004年9月29日 打設完了 |
RCD工法の場合:RCDコンクリート打設量 | 637,400m3 |
フィルダムの場合:洪水吐コンクリート量 | − |
暑中コンクリート対策工 | 粗骨材の冷風冷却、混練水冷却によるプレクーリング |
寒中コンクリート対策工 | 粗骨材の温風加熱、温水混練水によるプレヒーティング |
堤 体 盛 立 工 | |
盛立工期 | − |
盛立休止期間 | − |
堤体盛立量(進捗率)(m3) | − |
骨 材 関 係 | |
原石の種類 | 原石山 |
骨材の岩質・種類・Gmax | 砂岩 Gmax=150mm(RCD Gmax=80mm) |
骨材の岩級区分 | CL級相当以上 |
原石山掘削量(m3) | 2,930,000m3 |
原石山施工業者名(一括発注、分離発注) | 西松・青木・奥村共同企業体 (分離発注) |
基 礎 処 理 | |
工期 | 2001年5月〜2005年5月 |
基礎処理長(m) | 11,500m(コンソリ) 29,800m(カーテン) |
仮設備関係(配置場所、能力) | |
骨材プラント | 1次破砕630t/h、フルイ分け490t/h、製砂175t/h |
フィルタプラント | − |
コンクリート製造設備 | 湛水池外、強制2軸練4.5m3×2基 270m3/h |
濁水プラント | 湛水池外、450t/h(堤体用)、1200t/h(骨材プラント) |
補助運搬設備 | ダンプトラック、SP-TOM |
関 連 行 事 | |
転流式 | 1999年 4月27日(実施) |
初打設or盛立開始 | 2001年 7月11日(実施) |
定礎式 | 2002年 5月 9日(実施) |
最終打設 | 2004年 9月29日(実施) |
試験湛水開始 | 2005年10月1日(実施) |
竣工式 | 未定 |
地域行事 | − |
そ の 他 | |
主要職員(役職、氏名、所属会社) |
現場代理人 西岡比呂文(鹿島建設)CMED18期 監理技術者 志水俊仁(鹿島建設) 野崎文夫(熊谷組)CMED22期 |
記入日 | 2008年11月28日 |
問合先 | 関東支店埼玉土木営業所滝沢ダム本体JV (TEL 0494-55-0681) |
添付写真説明 | |
添付写真1 | ループ橋より本体を望む |

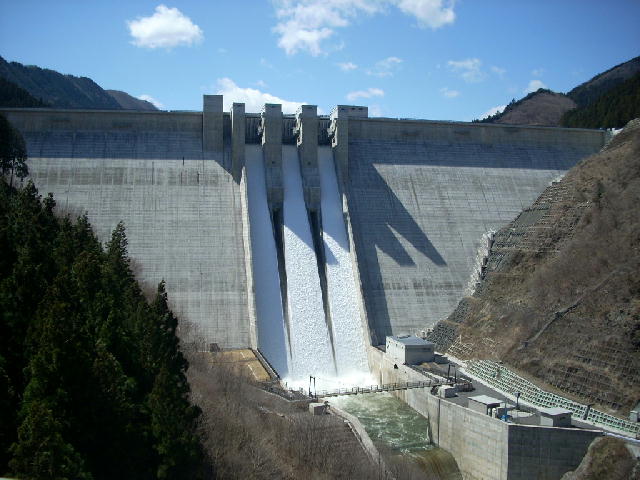

添付写真2 | 右岸上流より望む(満水位) |

添付写真3 | 滝ノ沢下流地区 |
