谷川内ダム

項  目 内  容
諸  元  等
ダム名谷川内(たにかわうち)ダム
ダムの所在地(右岸) 鹿児島県曽於市財部町北俣地内
ダムの所在地(左岸) 同上
水系河川名 1級河川 大淀川水系 谷川内川
事業名 曽於北部(一期)農業利水事業 谷川内ダム第二期建設工事
発注者名 九州農政局(曽於北部農業利水事業所)
受注者名 佐藤工業㈱
ダムの型式 重力式コンクリートダム
ダムの目的 かんがい用水確保
堤高(m) 58.5m
堤頂長(m) 222.0m
堤体積(m3) 174,000m3
天端標高(EL m) EL295.5m
全体工期(着工から竣工まで) 一期工事:平成18年3月29日~平成20年3月17日
二期工事:平成19年3月22日~平成23年3月25日
(全体:平成17年4月~平成23年6月)
休止期間 なし
ダムの特徴 大隈半島北部に位置し、曽於北部地域の畑地かんがいを目的。基礎地盤は四万十累層群砂岩優勢の頁岩互層。購入骨材で、13.5t軌索式ケーブルクレーンによる拡張レア工法を予定。
転  流  工
工期 平成17年4月~平成18年3月
転流方式 堤外仮排水路トンネル
通水断面積(㎡) 4.6㎡
水路延長(m) 365.3m
トンネル延長(m) 272.0m
対象流量(m3/sec) 40m3/sec
越流超過確率(回/年) 1回/年
上流仮締切型式 重力式コンクリート
転流工施工業者名(一括発注、分離発注) 松田建設 (分離発注)
堤体基礎掘削工
工期 平成18年7月~平成20年12月
ダムサイトの地質(岩の種類・岩級区分) 四万十累層群砂岩優勢の頁岩互層
堤体基礎掘削量 407,700 m3
コンクリート工
打設工期 平成21年3月~平成22年10月(予定)
打設休止期間 -
コンクリートダム本体打設工法 ELCM
コンクリートダム本体打設運搬設備 13.5t軌索式ケーブルクレーン
フィルダム洪水吐打設工法 -
堤体コンクリート打設量(進捗率) 0
RCD工法の場合:RCDコンクリート打設量 -
フィルダムの場合:洪水吐コンクリート量 -
暑中コンクリート対策工 粗骨材のプレクーリング(コンクリート製造設備における冷風冷却 冷水による混練)
寒中コンクリート対策工
堤 体 盛 立 工
盛立工期 -
盛立休止期間 -
堤体盛立量(進捗率)(m3) -
骨 材 関 係
原石の種類 購入骨材
骨材の岩質・種類・Gmax 砂岩、4分級、Gmax=150mm
骨材の岩級区分 CM、CH
原石山掘削量(m3) -
原石山施工業者名(一括発注、分離発注) -
基 礎 処 理
工期 平成20年10月~平成22年12月(予定)
基礎処理長(m) コンソリ 1,300m、カーテン4,001m
仮設備関係(配置場所、能力)
骨材プラント -
フィルタプラント -
コンクリート製造設備 傾胴2.25m3×2基
濁水プラント 150m3/h
補助運搬設備 50tトラッククレーン
関 連 行 事
転流式 平成18年4月27日
初打設or盛立開始 平成21年3月2日(予定)
定礎式
最終打設or盛立終了
試験湛水開始
竣工式
地域行事
そ  の  他
主要職員(役職、氏名、所属会社) 現場代理人 鶴本 彰次(CMED;21期)
副所長   福井 弘
監理技術者 永松 敏弘
主任技術者 野稲 清(CMED;18期)
工事課長 横川 泰希
工事課長 片岡 大到
記入日 平成20年11月1日
問合先 鹿児島県曽於市財部町北俣8734
佐藤工業㈱谷川内ダム作業所
横川 泰希
TEL 0986-28-5120
FAX 0986-28-5130
添付写真説明

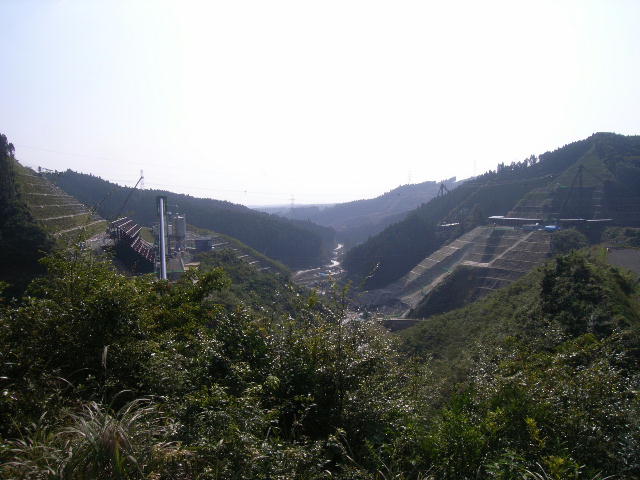

添付写真1上流より下流を望む 2008.11.1.

添付写真2左岸より右岸を望む 2008.11.1.

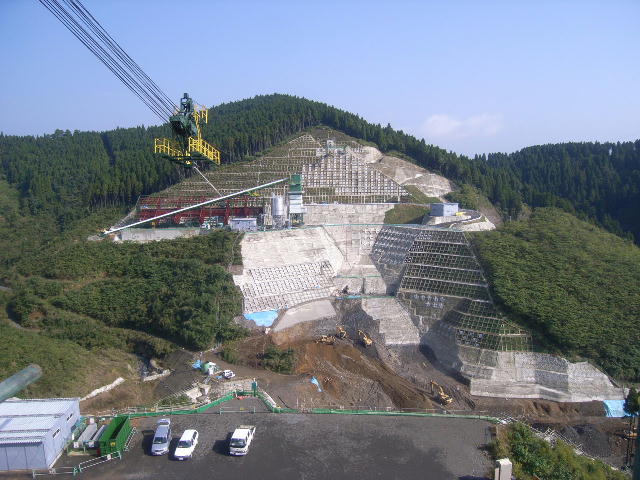

添付写真3右岸より左岸を望む 2008.11.1.
