| 項 目 | 内 容 |
| 諸 元 等 | |
| ダム名 | 阿奈田(あなた)ダム |
| ダムの所在地(右岸) | 長崎県平戸市大川原町 |
| ダムの所在地(左岸) | 同上 |
| 水系河川名 | 準用河川 阿奈田川水系 阿奈田川 |
| 事業名 | 阿奈田ダム建設工事 |
| 発注者名 | 長崎県平戸市水道局 |
| 受注者名 | 松尾・大石特定建設共同企業体 |
| ダムの型式 | 重力式コンクリートダム |
| ダムの目的 | w |
| 堤高(m) | 34.0m |
| 堤頂長(m) | 95.5m |
| 堤体積(m3) | 18,100m3 |
| 天端標高(EL m) | EL=29.000m |
| 全体工期(着工から竣工まで) | 2007/12/11〜2009/12/10 |
| 休止期間 | - |
| ダムの特徴 | 施工箇所が海岸に近く、掘削深さが海抜-5.0mである。 |
| 転 流 工 | |
| 工期 | 2008/4/10〜2009/10/1 |
| 転流方式 | 1次転流(コルゲートパイプφ2500、2次転流(コルゲートフリュームB3000*H1800)、3次転流(堤内仮排水路(B3000*H2000) |
| 通水断面積(u) | 一次(4.9u)2次(5.4u)3次(6.0u) |
| 水路延長(m) | 1次(154.1m)、2次(108.0m)、3次(88.6m) |
| トンネル延長(m) | - |
| 対象流量(m3/sec) | 17m3/sec |
| 越流超過確率(回/年) | 2/1年 |
| 上流仮締切型式 | 土堤式(布製型枠による表面遮水) |
| 転流工施工業者名(一括発注、分離発注) | 一括発注 |
| 堤体基礎掘削工 | |
| 工期 | 2008/5/6〜2008/9/20 |
| ダムサイトの地質(岩の種類・岩級区分) | 安山岩溶岩・CL〜CM級) |
| 堤体基礎掘削量 | |
| コンクリート工 | |
| 打設工期 | 2008/10/6〜2009/6/18 |
| 打設休止期間 | - |
| コンクリートダム本体打設工法 | 在来工法(レヤ工法) |
| コンクリートダム本体打設運搬設備 | クローラクレーン200t |
| フィルダム洪水吐打設工法 | - |
| 堤体コンクリート打設量(進捗率) | 2,960m3 16.4% (H20.11.19現在) |
| RCD工法の場合:RCDコンクリート打設量 | - |
| フィルダムの場合:洪水吐コンクリート量 | - |
| 暑中コンクリート対策工 | - |
| 寒中コンクリート対策工 | - |
| 堤 体 盛 立 工 | |
| 盛立工期 | - |
| 盛立休止期間 | - |
| 堤体盛立量(進捗率)(m3) | - |
| 骨 材 関 係 | |
| 原石の種類 | 輝石安山岩 |
| 骨材の岩質・種類・Gmax | 60mm |
| 骨材の岩級区分 | - |
| 原石山掘削量(m3) | - |
| 原石山施工業者名(一括発注、分離発注) | - |
| 基 礎 処 理 | |
| 工期 | 2008/11/1〜2009/6/20 |
| 基礎処理長(m) | コンソリデーション L=593m, カーテングラウチングL=3245m |
| 仮設備関係(配置場所、能力) | |
| 骨材プラント | - |
| フィルタプラント | - |
| コンクリート製造設備 | - |
| 濁水プラント | 50m3/h |
| 補助運搬設備 | - |
| 関 連 行 事 | |
| 転流式 | なし |
| 初打設or盛立開始 | なし |
| 定礎式 | 平成21年2月 |
| 最終打設or盛立終了 | なし |
| 試験湛水開始 | 2009/10/1 |
| 竣工式 | なし |
| 地域行事 | 特になし |
| そ の 他 | |
| 主要職員(役職、氏名、所属会社) | 現場代理人 平原満明(松尾建設) CMED21期 監理技術者 大坪一義(松尾建設) 主任技術者 内山常満(大石建設) 機電課長 東島信義(松尾建設) 係員椎木武史(松尾建設) |
| 記入日 | 2008/11/19 |
| 問合先 | 0950-26-3945 |
| 添付写真説明 | |

| 添付写真1 | 下流面より撮影(201105) |

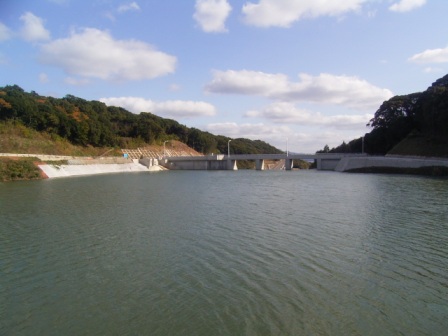

| 添付写真2 | 上流面より撮影(201105) |
