砂子沢ダム


項  目 内  容
諸  元  等
ダム名砂子沢ダム(すなこざわだむ)
ダムの所在地(右岸)秋田県鹿角郡小坂町小坂字向126番地
ダムの所在地(左岸)秋田県鹿角郡小坂町小坂字向125番地
水系河川名  1級河川  米代川水系 小坂川 (支川 砂子沢川)
事業名小坂川総合開発事業
発注者名秋田県
受注者名鹿島・日本国土・錢高・八重樫・小坂特定建設工事共同企業体
ダムの型式重力式コンクリートダム
ダムの目的F,N,W
堤高(m)78.5m
堤頂長(m)185.0m
堤体積(m3)282,570m3
天端標高(EL m)EL353.5m
全体工期(着工から竣工まで)2003年2月〜2010年7月
休止期間冬季(年により、何らかの作業を継続する場合がある)
ダムの特徴1リフト75cmのRCD工法で発注されたが、入手後、1リフト100cmのELCMへ変更した。理由は、堤内構造物が複雑に配置されておりRCDの効率を活かしきれない事、工期短縮、安全性(施工重機の数を減らせる)等
転  流  工
工期2002年4月〜2010年3月
転流方式仮排水路トンネル方式
通水断面積(u)7.5u
水路延長(m)312.0m
トンネル延長(m)323.62m
対象流量(m3/sec)55.0m3/sec
越流超過確率(回/年)1回/年
上流仮締切型式重力式コンクリート堰堤(既設砂防堰堤を嵩上げ)
転流工施工業者名(一括発注、分離発注)株式会社タナックス(分離発注)
堤体基礎掘削工
工期2003年9月〜2005年4月
ダムサイトの地質(岩の種類・岩級区分)緑色凝灰岩(CL,CM)、石英斑岩(CL,CM,CH)
堤体基礎掘削量188,460m3
コンクリート工
打設工期2004年10月〜2007年11月
打設休止期間12月〜3月(12月は気温条件により打設可能の場合がある)
コンクリートダム本体打設工法ELCM工法
コンクリートダム本体打設運搬設備15.0t固定式ケーブルクレーン
フィルダム洪水吐打設工法-
堤体コンクリート打設量(進捗率)2007年10月 堤体コンクリート打設完了
RCD工法の場合:RCDコンクリート打設量-
フィルダムの場合:洪水吐コンクリート量-
暑中コンクリート対策工練り混ぜ水冷却、貯蔵ビンへの散水、夜間打設
寒中コンクリート対策工練り混ぜ水に温水を使用、打設部のシート養生
堤 体 盛 立 工
盛立工期-
盛立休止期間-
堤体盛立量(進捗率)(m3)-
骨 材 関 係
原石の種類砕石
骨材の岩質・種類・Gmax紫蘇輝石安山岩・粗骨材及び細骨材・Gmax=150mm
骨材の岩級区分CM級以上
原石山掘削量(m3)約600,000m3
原石山施工業者名(一括発注、分離発注)一括発注
基 礎 処 理
工期2005年8月〜2007年12月
基礎処理長(m)6,420m
仮設備関係(配置場所、能力)
骨材プラント原石山近傍に配置、150t/h
フィルタプラント-
コンクリート製造設備左岸天端に配置、3.0m3強制2軸ミキサー(120m3/h)
濁水プラント骨材P用はプラント敷地内(400m3/h)、堤体は堤体下流(200m3/h)
補助運搬設備10tダンプトラック
関 連 行 事
転流式2003年3月18日
初打設or盛立開始2004年10月11日
定礎式2005年8月27日
最終打設or盛立終了2008年10月完了
試験湛水開始2009年11月
竣工式未定
地域行事小坂町あかしあ祭り(毎年6月)にブースを出展
そ  の  他
主要職員(役職、氏名、所属会社)現場代理人、監理技術者;伊藤健人(鹿島)
小山和司(錢高)CMED13期
記入日2010年07月17日
問合先砂子沢ダム本体工事JV 伊藤健人(TEL 0186-30-7552)
添付写真説明

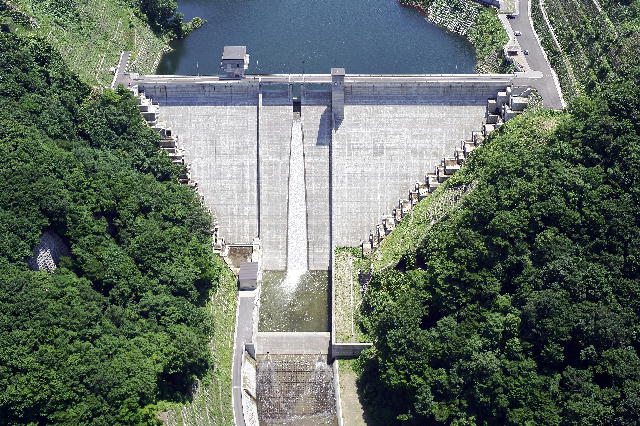

添付写真12010年07月09日(ダム全景)

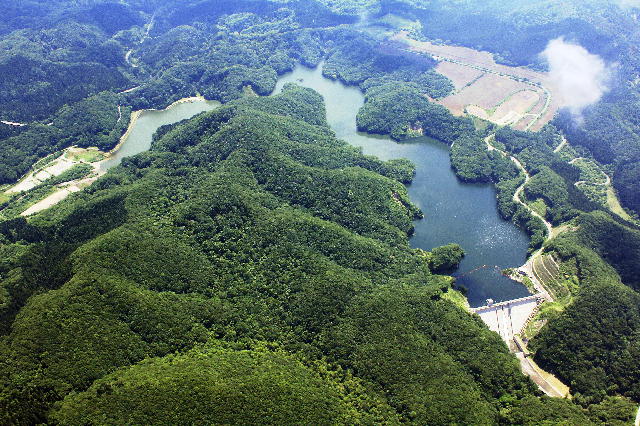

添付写真22010年07月09日(湛水池全景)
