槇尾川ダム


項  目 内  容
諸  元  等
ダム名槇尾川(まきおがわ)ダム
ダムの所在地(右岸) 和泉市仏並町地内
ダムの所在地(左岸) 和泉市坪井町地内
水系河川名   二級河川  大津川水系  槇尾川
事業名 槇尾川ダム建設事業
発注者名 大阪府 都市整備部 鳳土木事務所
受注者名 竹中土木・壺山・志眞特定共同企業体
ダムの型式 重力式コンクリートダム
ダムの目的 F,N
堤高(m) 43.0m
堤頂長(m) 129.5m
堤体積(m3) 58,000m3
天端標高(EL m) EL.208.0m
全体工期(着工から竣工まで) 2009.06.01〜2015.5.29
休止期間 -
ダムの特徴 「自然環境保全に関する基本方針」をもとに、工事中・完成後の自然環境保全に努める。
転  流  工
工期 2009.8〜2011.2
転流方式 1次転流 : コルゲートパイプ(φ1,800円形T型) 134.5m
2次転流 : コルゲートフリューム(C-2,400*1,400) 162.7m
3次転流 : U型水路(2、000*2,000)他 84.2m  堤内仮排水路
通水断面積(u) 2.18m2
水路延長(m) 上記記載
トンネル延長(m) -
対象流量(m3/sec) 9.5m3/s
越流超過確率(回/年) 2回/年
上流仮締切型式 コンクリート上流仮締切
転流工施工業者名(一括発注、分離発注) 一括発注
堤体基礎掘削工
工期 2011.4〜2011.11
ダムサイトの地質(岩の種類・岩級区分) 花崗岩類  基礎地盤CM級
堤体基礎掘削量 94,550m3
コンクリート工
打設工期 2011.12〜2012.12
打設休止期間 -
コンクリートダム本体打設工法 クローラクレーン(200t吊)+コンクリートバケット(3.0m3)
コンクリートダム本体打設運搬設備 トラック(10t)
フィルダム洪水吐打設工法 -
堤体コンクリート打設量(進捗率)  0m3    (進捗率 0%)
RCD工法の場合:RCDコンクリート打設量 -
フィルダムの場合:洪水吐コンクリート量 -
暑中コンクリート対策工 プレクーリング、冷却混練水他
寒中コンクリート対策工 プレヒーティング、加熱混練水他
堤 体 盛 立 工
盛立工期 -
盛立休止期間 -
堤体盛立量(進捗率)(m3) -
骨 材 関 係
原石の種類 流紋岩
骨材の岩質・種類・Gmax 砕石 0〜80 Gmax=80mm
骨材の岩級区分 -
原石山掘削量(m3) -
原石山施工業者名(一括発注、分離発注) 一括発注(購入)
基 礎 処 理
工期 2011.12〜2013.1
基礎処理長(m) コンソリデーショングラウチング 1,791m   カーテングラウチング 3,844m
仮設備関係(配置場所、能力)
骨材プラント -
フィルタプラント -
コンクリート製造設備 傾胴式 1.5m3*2
濁水プラント 20t/h、100t/h
補助運搬設備 -
関 連 行 事
転流式
初打設or盛立開始
定礎式
最終打設or盛立終了
試験湛水開始
竣工式
地域行事 安全祈願祭 2009.08.04
そ  の  他
主要職員(役職、氏名、所属会社) 所長、監理技術者 : (株)竹中土木 石橋 政一
現場代理人 : (株)竹中土木 宮崎 優
監理技術者 : (株)竹中土木 石松 宗一郎
主任技術者 : 壺山建設梶@  北野 泰通
主任技術者 : 志眞建設梶@  田中 雅彦
記入日 2011年02月01日
問合先 0725-90-2271
添付写真説明

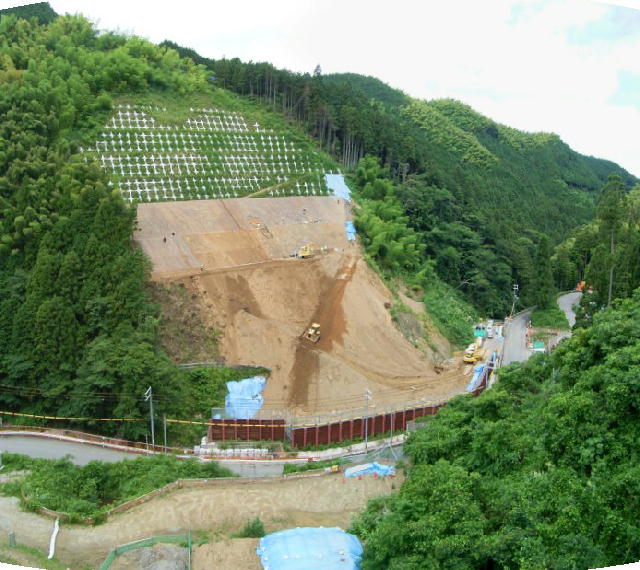

添付写真1上流から望む 2011.07.13

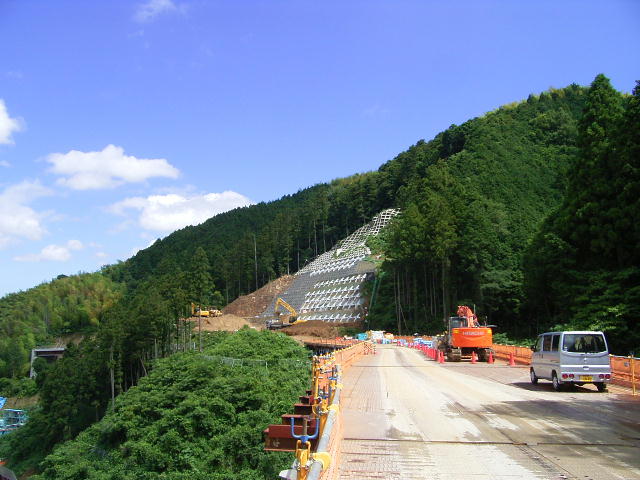

添付写真2左岸側を望む 2011.07.13

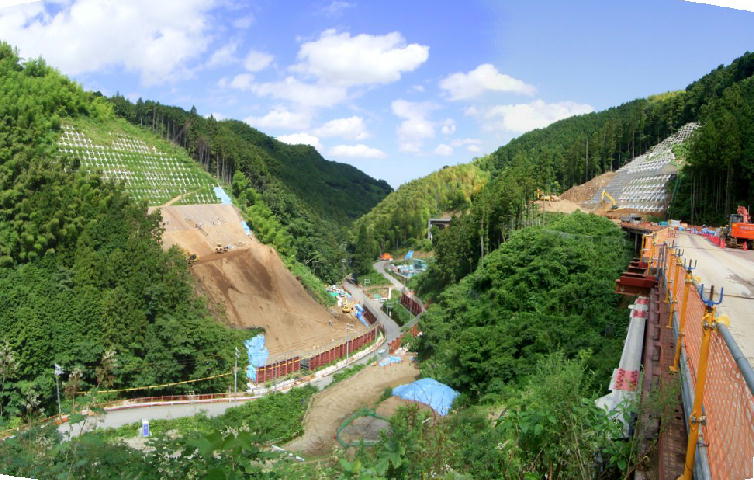

添付写真2右岸側を望む 2011.07.13
