指久保ダム


項  目 内  容
諸  元  等
ダム名指久保(さしくぼ)ダム
ダムの所在地(右岸)青森県三戸郡新郷村大字戸来地内
ダムの所在地(左岸)青森県十和田市大字滝沢地内
水系河川名  二級河川奥入瀬川水系後藤川
事業名県営指久保地区かんがい排水事業
発注者名青森県上北地域県民局地域農林水産部
受注者名三井住友・田中建設・田中組共同企業体(TEL.0176-28-2105)
ダムの型式中央遮水ゾーン型ロックフィルダム
ダムの目的
堤高(m)堤体:37.8m、ブランケット:42.8m
堤頂長(m)堤体:200.0m、ブランケット:372.0m
堤体積(m3745,000m3
天端標高(EL m)214.80m
全体工期(着工から竣工まで)2001年3月〜2005年9月(一期工事)
2005年10月〜2010年3月(二期工事)
2009年12月〜2012年3月(三期工事)
休止期間なし
ダムの特徴ダムの基礎岩盤は新第三紀鮮新世の泥岩及び右岸アバット部は軽石質凝灰岩(シラス)からなり、止水処理はグラウチングの他に右岸アースブランケット及び地中連続壁で行う。
転  流  工
工期1997年3月〜2001年3月(冬期休止期間23ヶ月あり)
転流方式仮排水路トンネル方式
通水断面積(u)14.6u(標準馬蹄形、2R=4.2m)
水路延長(m)76m
トンネル延長(m)511.5m
対象流量(m3/sec)150m3/sec
越流超過確率(回/年)20年確率
上流仮締切型式中央コア型ロックフィルダム
転流工施工業者名(一括発注、分離発注)仮排水路トンネル別途発注(施工 住友)
堤体基礎掘削工
工期堤体2001年10月〜2003年6月、洪水吐2001年7月〜2006年3月
ダムサイトの地質(岩の種類・岩級区分)新第三紀鮮新世 泥岩及び凝灰岩
堤体基礎掘削量1,170,000m3(堤体630,000m3、洪水吐540,000m3
コンクリート工
打設工期2003年9月〜2007年11月(監査廊及び洪水吐)
打設休止期間休止期間 1月〜2月
コンクリートダム本体打設工法
コンクリートダム本体打設運搬設備
フィルダム洪水吐打設工法ポンプ打設
堤体コンクリート打設量(進捗率)
RCD工法の場合:RCDコンクリート打設量
フィルダムの場合:洪水吐コンクリート量40,000m3
暑中コンクリート対策工
寒中コンクリート対策工
堤 体 盛 立 工
盛立工期2004年11月〜2008年11月
盛立休止期間休止期間 12月〜3月
堤体盛立量(進捗率)(m3 730,000m3(100%)
骨 材 関 係
原石の種類砕石場からの購入材(ロック)
骨材の岩質・種類・Gmax安山岩
骨材の岩級区分軟岩U〜中硬岩
原石山掘削量(m3
原石山施工業者名(一括発注、分離発注)
基 礎 処 理
工期2002年7月〜2008年5月
基礎処理長(m)940m(ブランケット)、3,920m(コンソリ)、6,830m(カーテン)
仮設備関係(配置場所、能力)
骨材プラント
フィルタプラント
コンクリート製造設備
濁水プラント100m3/h機械式脱水処理方式
補助運搬設備
関 連 行 事
転流式2001年9月20日
初打設or盛立開始2004年11月
定礎式2005年10月
最終打設or盛立終了2008年11月
試験湛水開始2011年1月19日
竣工式
地域行事
そ  の  他
主要職員(役職、氏名、所属会社) 山口 進(所長)  山口 隆史(監理技術者) 以上三井住友建設

立石正和(主任技術者、田中建設)
鈴木 雅利(主任技術者、田中組)
記入日2011年2月
問合先指久保ダム作業所 山口隆史(tel:0176-28-2105)
添付写真説明

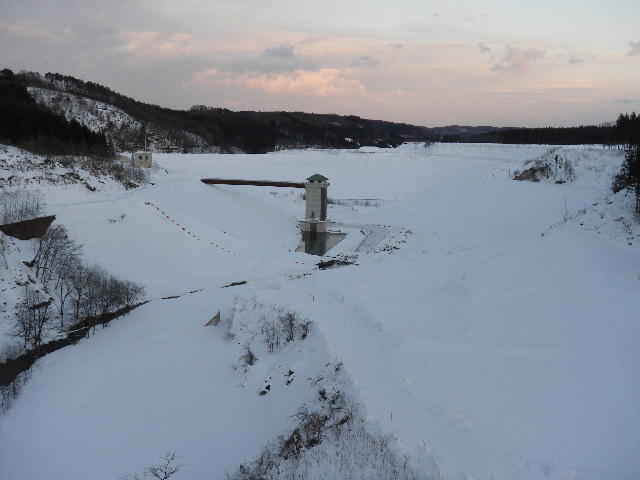

添付写真@上流後藤川大橋より取水塔・堤体を望む 2011年01月31日撮影

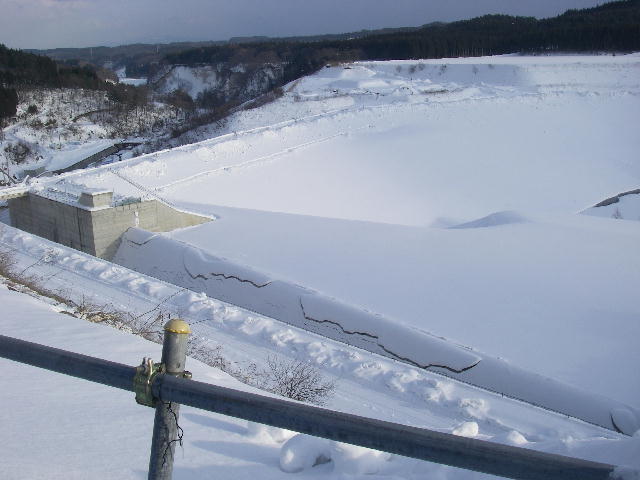

添付写真A左岸側より堤体を望む 2011年02月01日撮影
