滝川ダム


項  目内  容
諸  元  等
ダム名滝川(たきかわ)ダム
ダムの所在地(右岸)福島県双葉郡富岡町大字上手岡地内
ダムの所在地(左岸)同     上
水系河川名2級河川 富岡川水系 富岡川
事業名かんがい排水(一般型)第2001号工事富岡地区
発注者名福島県農林水産部
受注者名間・三幸・庄司特定建設工事共同企業体
ダムの型式直線重力式コンクリートダム
ダムの目的A
堤高(m)74.3m
堤頂長(m)213.0m
堤体積(m3278,000m3
天端標高(EL m)EL=219.300m
全体工期(着工から竣工まで)H14.10.16〜H20.6.30(一期)
H120.8.18〜H23.1.21(二期)
休止期間無し
ダムの特徴福島県農林水産部で初めての拡張レヤ工法のコンクリートダムであり、粗細骨材は購入である。
転  流  工
工期H.13.10.1.〜H.14.10.31.
転流方式仮排水路トンネル方式
通水断面積(u)11.4u
水路延長(m)28.0m
トンネル延長 (m)305.0m
対象流量(m3/ sec)Q=100m3/s
越流超過確率 (回/年)2/1年確率
上流仮締切型式コンクリート重力式ダム
転流工施工業者名(一括発注、分 離発注)庄司建設(呑口部)、三幸建設(吐口部)
堤体基礎掘削工
工期H.14.10.15.〜H.16.7.31.
ダムサイトの地 質(岩の種類・岩 級区分)花崗閃緑岩と貫入岩(ひん岩) CM級(Τ=190tf/u)
堤体基礎掘削量350,000m3
コンクリート工
打設工期H16.11〜H19.7
打設休止期間12月16日〜3月15日
コンクリートダム本体打設工法ELCM
コンクリートダム本体打設運搬設備本体
固定式タワークレーン(13.5t、9.5t)、トランスファーカ(4.5m3)
減勢工
左岸 ポンプ車(生コン使用)
右岸 ポンプ車、タワークレーン(4.5m3バケット)
中央 80tクローラクレーン(3.0m3バケット)、ベルコン搭載ダンプ(3.0m3積)
フィルダム洪水吐打設工法-
堤体コンクリート 打設量(進捗率)278,000m3(100%) H19.10末
RCD工法の場合:RCDコンクリート打設量-
フィルダムの場合:洪水吐コンクリート量-
暑中コンクリート対策工骨材ビンの散水、冷却設備による混練水の冷却、コンクリートの夜間打設
寒中コンクリート対策工混練水はボイラーを設置し温水使用
堤 体 盛 立 工
盛立工期-
盛立休止期間-
堤体盛立量(進捗率)(m3-
骨 材 関 係
原石の種類花崗閃緑岩
骨材の岩質・種類・GmaxGmax 150mm
骨材の岩級区分-
原石山掘削量(m3-
原石山施工業者名(一括発注、分離発注)-
基 礎 処 理
工期H17.2.〜H21.12.
基礎処理長(m)コンソリ 2,245m  カーテン 7,528m
仮設備関係(配置場所、能力)
骨材プラント
フィルタプラント
コンクリート製造設備傾胴型ミキサー 2.5m3×2基
濁水プラント150m3/hr
補助運搬設備
関 連 行 事
転流式
初打設H17.3.3
定礎式H17.7.7
最終打設or盛立終了H19.7.19
試験湛水開始H21.11.02
竣工式H23.02.10
地域行事
そ  の  他
主要職員(役職、氏名、所属会社) 所長:水谷隆司、監理技術者:根本三郎
記入日平成23年02月08日
問合先ハザマ 東北支店 滝川ダム作業所 根本三郎 (0240-22-1626)
添付写真説明

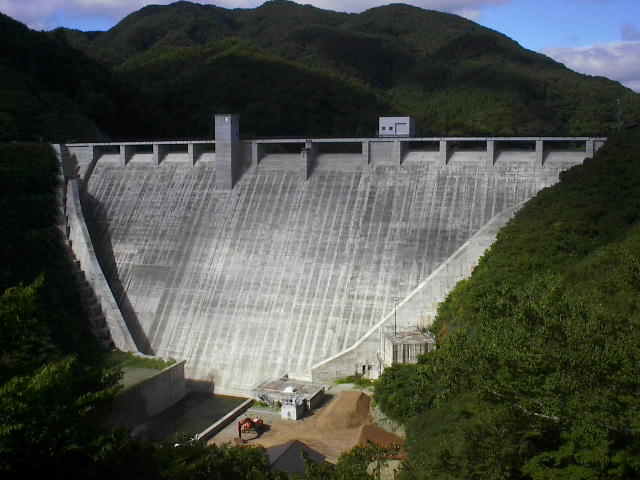

添付写真1下流より堤体(2010.08)

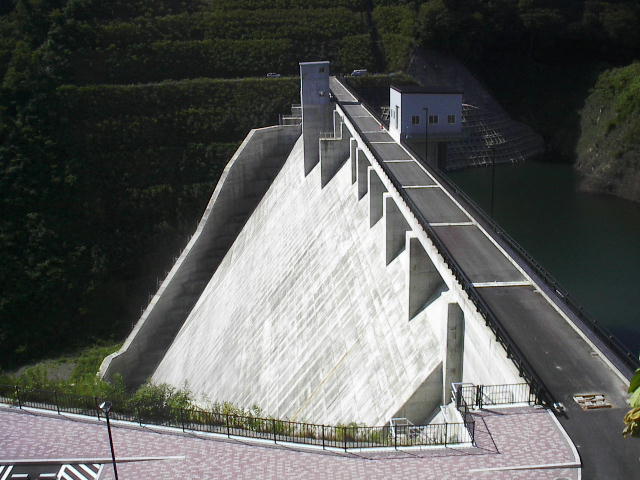

添付写真2左岸より堤体(2010.08)
