| 項 目 | 内 容 |
| 諸 元 等 | |
| ダム名 | 遠野第二(とおのだいに)ダム |
| ダムの所在地(右岸) | 岩手県遠野市遠野町九重沢地内 |
| ダムの所在地(左岸) | 岩手県遠野市遠野町九重沢地内 |
| 水系河川名 | 一級河川 北上川水系 猿ヶ石川支川来内川 |
| 事業名 | 一級河川来内川 遠野第二ダム建設(堤体工)工事 |
| 発注者名 | 岩手県 |
| 受注者名 | 大豊建設梶E潟eラ・且R長建設特定共同企業体 |
| ダムの型式 | 重力式コンクリートダム |
| ダムの目的 | FN |
| 堤高(m) | 23.1m |
| 堤頂長(m) | 87.5m |
| 堤体積(m3) | 22,360m3(内 堤体 14,003、減勢部 2,849、トンネル洪水吐き 2,915、 造成アバットメント 2,593 ) |
| 天端標高(EL m) | EL 287.1m |
| 全体工期(着工から竣工まで) | 平成19年3月20日〜平成23年3月18日 |
| 休止期間 | 冬期 (1月〜2月) |
| ダムの特徴 | 左岸側と直下流に集落のある典型的な里ダム。左岸ダムサイトは造成アバットメント。 |
| 転 流 工 | |
| 工期 | 平成19年9月〜平成22年10月 |
| 転流方式 | 開渠方式 1次・2次転流:コルゲートフリューム |
| 通水断面積(u) | 2.1u |
| 水路延長(m) | 1次 163.0m 2次 165.7m |
| トンネル延長(m) | − |
| 対象流量(m3/sec) | 10m3/s |
| 越流超過確率(回/年) | 1回/年 |
| 上流仮締切型式 | フィルタイプ(コンクリートマットで上下流表面遮水) |
| 転流工施工業者名(一括発注、分離発注) | 一括発注 |
| 堤体基礎掘削工 | |
| 工期 | 平成19年6月〜平成20年3月 |
| ダムサイトの地質(岩の種類・岩級区分) | 花崗閃緑岩 |
| 堤体基礎掘削量 | 34,510m3 |
| コンクリート工 | |
| 打設工期 | 平成20年3月〜平成21年9月 |
| 打設休止期間 | 冬期 (12月中旬〜3月中旬) |
| コンクリートダム本体打設工法 | 柱状レヤー工法(レディミクストコンクリート使用) |
| コンクリートダム本体打設運搬設備 | 150tクローラクレーン |
| フィルダム洪水吐打設工法 | − |
| 堤体コンクリート打設量(進捗率) | 22,360m3 (100%) |
| RCD工法の場合:RCDコンクリート打設量 | − |
| フィルダムの場合:洪水吐コンクリート量 | − |
| 暑中コンクリート対策工 | 混練水冷却、地下水による骨材の冷却、ミキサー車ドラムカバー |
| 寒中コンクリート対策工 | − |
| 堤 体 盛 立 工 | |
| 盛立工期 | − |
| 盛立休止期間 | − |
| 堤体盛立量(進捗率)(m3) | − |
| 骨 材 関 係 | |
| 原石の種類 | 購入骨材 |
| 骨材の岩質・種類・Gmax | 60〜40m/m 砂岩、40m/m以下 石灰岩、Gmax60 |
| 骨材の岩級区分 | − |
| 原石山掘削量(m3) | − |
| 原石山施工業者名(一括発注、分離発注) | − |
| 基 礎 処 理 | |
| 工期 | 平成19年7月〜平成21年11月 |
| 基礎処理長(m) | コンソリ:933m カーテン:649m |
| 仮設備関係(配置場所、能力) | |
| 骨材プラント | ー |
| フィルタプラント | ー |
| コンクリート製造設備 | ー |
| 濁水プラント | 堤体下流 120m3/h |
| 補助運搬設備 | ー |
| 関 連 行 事 | |
| 転流式 | 平成19年9月4日 |
| 初打設or盛立開始 | 平成20年3月27日 |
| 定礎式 | 平成20年6月16日 |
| 最終打設or盛立終了 | 平成21年10月10日 |
| 試験湛水開始 | 平成22年10月13日 |
| 竣工式 | 平成23年3月17日 |
| 地域行事 | 安全祈願祭・起工式 平成19年6月21日 |
| そ の 他 | |
| 主要職員(役職、氏名、所属会社) |
現場代理人・監理技術者 池田昭造(大豊建設)、 主任技術者 小笠原秀夫(テラ)、 主任技術者 菊池悟(山長建設) |
| 記入日 | 平成22年8月5日 |
| 問合先 | 遠野ダム作業所 池田昭造 TEL 0198-63-1831 |
| 添付写真説明 | |

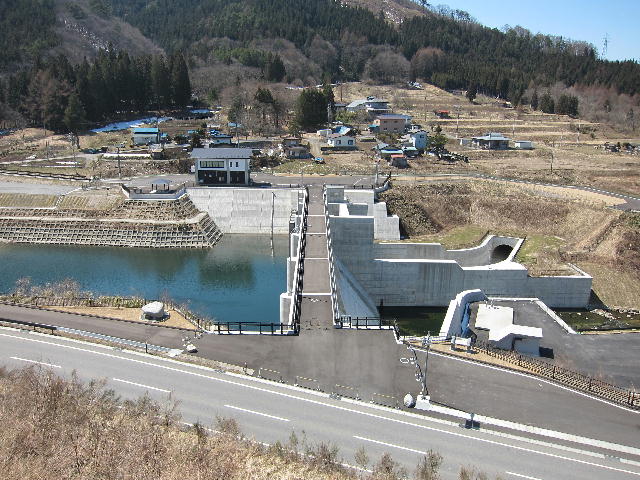

| 添付写真1 | 左岸上流より堤体を望む(H23.04.06) |

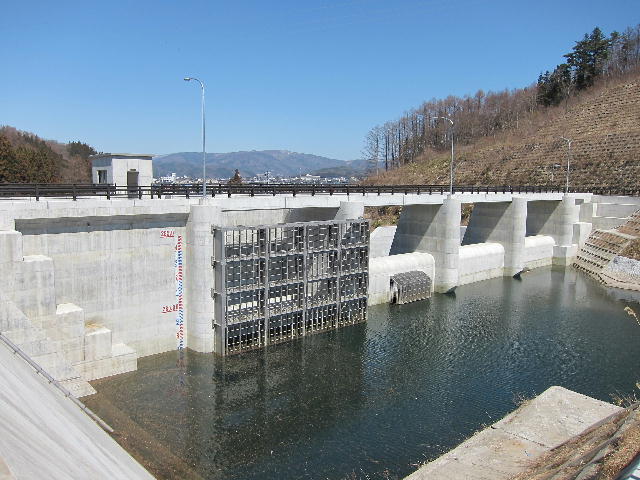

| 添付写真2 | 右岸より左岸を望む(H23.04.06) |
