| 項 目 | 内 容 |
| 諸 元 等 | |
| ダム名 | 大門(だいもん)ダム |
| ダムの所在地(右岸) | 奈良県生駒郡三郷町南畑 |
| ダムの所在地(左岸) | 奈良県生駒郡三郷町立野 |
| 水系河川名 | 一級河川 大和川水系大門川 |
| 事業名 | 大門ダム建設事業 |
| 発注者名 | 奈良県 |
| 受注者名 | 大林組・中和コンストラクション・ゴセケン特定建設工事共同企業体 |
| ダムの型式 | 重力式コンクリートダム |
| ダムの目的 | FNW |
| 堤高(m) | 35.4m |
| 堤頂長(m) | 122m |
| 堤体積(m3) | 26,900m3 |
| 天端標高(EL m) | EL266.4m |
| 全体工期(着工から竣工まで) | 平成21年10月9日〜平成24年3月26日 |
| 休止期間 | なし |
| ダムの特徴 | 骨材購入、柱状工法、200tクローラクレーン打設 |
| 転 流 工 | |
| 工期 | 2009/12〜2011/11中 |
| 転流方式 | 仮排水開渠方式(ポリエチレン管φ900) |
| 通水断面積(u) | 0.6u |
| 水路延長(m) | 126m |
| トンネル延長(m) | − |
| 対象流量(m3/sec) | 3m3/s |
| 越流超過確率(回/年) | 2回/年 |
| 上流仮締切型式 | 土嚢 |
| 転流工施工業者名(一括発注、分離発注) | 一活発注 |
| 堤体基礎掘削工 | |
| 工期 | 平成22年7月〜平成22年10月 |
| ダムサイトの地質(岩の種類・岩級区分) | 中生代白亜紀の領家複合岩類の片麻状花崗閃緑岩 |
| 堤体基礎掘削量 | 44,800m3 |
| コンクリート工 | |
| 打設工期 | 平成22年11月〜平成23年6月(8ヶ月) |
| 打設休止期間 | なし |
| コンクリートダム本体打設工法 | レヤー工法 |
| コンクリートダム本体打設運搬設備 | 200tクローラクレーン、ハイダンプ(4.5m3) |
| フィルダム洪水吐打設工法 | − |
| 堤体コンクリート打設量(進捗率) | 26,900m3(100%) |
| RCD工法の場合:RCDコンクリート打設量 | − |
| フィルダムの場合:洪水吐コンクリート量 | − |
| 暑中コンクリート対策工 | チラー設備 |
| 寒中コンクリート対策工 | 温水設備 |
| 堤 体 盛 立 工 | |
| 盛立工期 | − |
| 盛立休止期間 | − |
| 堤体盛立量(進捗率)(m3) | − |
| 骨 材 関 係 | |
| 原石の種類 | |
| 骨材の岩質・種類・Gmax | |
| 骨材の岩級区分 | |
| 原石山掘削量(m3) | |
| 原石山施工業者名(一括発注、分離発注) | なし |
| 基 礎 処 理 | |
| 工期 | 平成22年12月〜平成23年10月 |
| 基礎処理長(m) | 5,035m |
| 仮設備関係(配置場所、能力) | |
| 骨材プラント | |
| フィルタプラント | |
| コンクリート製造設備 | 1.5m3×2 傾胴式 |
| 濁水プラント | 機械処理脱水方式 150t/h |
| 補助運搬設備 | |
| 関 連 行 事 | |
| 転流式 | なし |
| 初打設or盛立開始 | 初打設式 平成22年11月2日 |
| 定礎式 | 平成23年2月17日 |
| 最終打設or盛立終了 | 平成23年7月4日 |
| 試験湛水開始 | 平成24年2月8日 |
| 竣工式 | 未定 |
| 地域行事 | 未定 |
| そ の 他 | |
| 主要職員(役職、氏名、所属会社) |
現場代理人:三輪和年(大林組) 監理技術者:國中雄一(大林組) 主任技術者:濱名勝義(中和コンストラクション) 主任技術者:石井淳(ゴセケン) 機電主任 :岡田昇(大林組) 工事係 :柏原宏輔(大林組) |
| 記入日 | 平成24年7月31日 |
| 問合先 | 奈良県生駒郡三郷町立野南2−9−30 大林組・中和コンストラクション・ゴセケン共同企業体 tel 0745-34-0230 fax 0745-34-0231 國中 雄一 |
| 添付写真説明 | |

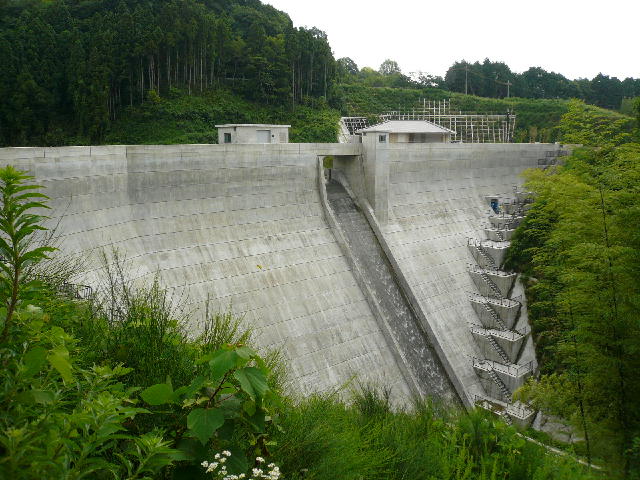

| 添付写真1 | 上流より堤体を望む 撮影日 H24.05.25 |

| 添付写真2 | 堤体右岸より左岸を望む 撮影日 H24.05.25 |
