| 項 目 | 内 容 |
| 諸 元 等 | |
| ダム名 | 舟川(ふながわ)ダム |
| ダムの所在地(右岸) | 富山県下新川郡入善町舟見地内 |
| ダムの所在地(左岸) | 富山県下新川郡入善町舟見地内 |
| 水系河川名 | 二級河川小川水系舟川 |
| 事業名 | 舟川総合開発事業舟川ダム本体工事 |
| 発注者名 | 富山県 |
| 受注者名 | 奥村組・東城建設・梅本建設工業 舟川ダム本体工事共同企業体 |
| ダムの型式 | 重力式コンクリートダム |
| ダムの目的 | F、N、S |
| 堤高(m) | 49.8m |
| 堤頂長(m) | 160.5m |
| 堤体積(m3) | 71,340m3 |
| 天端標高(EL m) | EL 305.8m |
| 全体工期(着工から竣工まで) | 2006年12月〜2012年9月 |
| 休止期間 | 1月〜3月(3ヶ月) |
| ダムの特徴 | 北アルプスの入口に位置する入善町に築造される里ダム。 |
| 転 流 工 | |
| 工期 | 2007年5月〜2009年12月 |
| 転流方式 | 開渠方式 1次転流:コルゲートパイプ、2次転流:コルゲートフリューム |
| 通水断面積(u) | 1次転流:3.14u 2次転流:6.0u |
| 水路延長(m) | 1次転流:66.5m 2次転流:129.0m |
| トンネル延長(m) | - |
| 対象流量(m3/sec) | 15.0m3/sec |
| 越流超過確率(回/年) | 1.5回/年 |
| 上流仮締切型式 | 重力式コンクリート H=5.0m |
| 転流工施工業者名(一括発注、分離発注) | 一括発注 |
| 堤体基礎掘削工 | |
| 工期 | 2007年8月〜2008年9月 |
| ダムサイトの地質(岩の種類・岩級区分) | 飛騨新期花崗岩類 |
| 堤体基礎掘削量 | 80,840m3 |
| コンクリート工 | |
| 打設工期 | 2008年10月〜2010年10月 |
| 打設休止期間 | 1月〜3月(3ヶ月) |
| コンクリートダム本体打設工法 | 拡張レヤ工法 |
| コンクリートダム本体打設運搬設備 | 9.5tタワークレーン 1基、120tオールテレーンクレーン |
| フィルダム洪水吐打設工法 | - |
| 堤体コンクリート打設量(進捗率) | 71,340m3(100%) |
| RCD工法の場合:RCDコンクリート打設量 | - |
| フィルダムの場合:洪水吐コンクリート量 | - |
| 暑中コンクリート対策工 | 混練り水にチラーによる冷却水使用 |
| 寒中コンクリート対策工 | 混練り水に温水使用 |
| 堤 体 盛 立 工 | |
| 盛立工期 | - |
| 盛立休止期間 | - |
| 堤体盛立量(進捗率)(m3) | - |
| 骨 材 関 係 | |
| 原石の種類 | 購入骨材 |
| 骨材の岩質・種類・Gmax | Gmax=150o |
| 骨材の岩級区分 | - |
| 原石山掘削量(m3) | - |
| 原石山施工業者名(一括発注、分離発注) | − |
| 基 礎 処 理 | |
| 工期 | 2008年10月〜2010年12月 |
| 基礎処理長(m) | コンソリデ-ショングラウチング:300m カーテングラウチング:2,207m |
| 仮設備関係(配置場所、能力) | |
| 骨材プラント | 堤体上流 骨材貯蔵設備(隔壁方式) |
| フィルタプラント | - |
| コンクリート製造設備 | 堤体上流 傾胴式ミキサー 1.5m3*2基 |
| 濁水プラント | 堤体下流 100t/h |
| 補助運搬設備 | クローラダンプ、トラックミキサー車 |
| 関 連 行 事 | |
| 転流式 | - |
| 初打設or盛立開始 | 2008年10月15日 |
| 定礎式 | 2009年6月5日 |
| 最終打設or盛立終了 | 2010年10月22日 |
| 試験湛水開始 | 2012年1月11日 |
| 竣工式 | 2012年8月28日 |
| 地域行事 | - |
| そ の 他 | |
| 主要職員(役職、氏名、所属会社) | 現場代理人、監理技術者 八木 暁、渇恆コ組 主任技術者、薮内 健、東城建設梶@ 主任技術者 宮田等、梅本建設工業 |
| 記入日 | 平成24年7月31日 |
| 問合先 | 舟川ダムJV事務所 八木 暁 (TEL:0765-78-2425) |
| 添付写真説明 | |

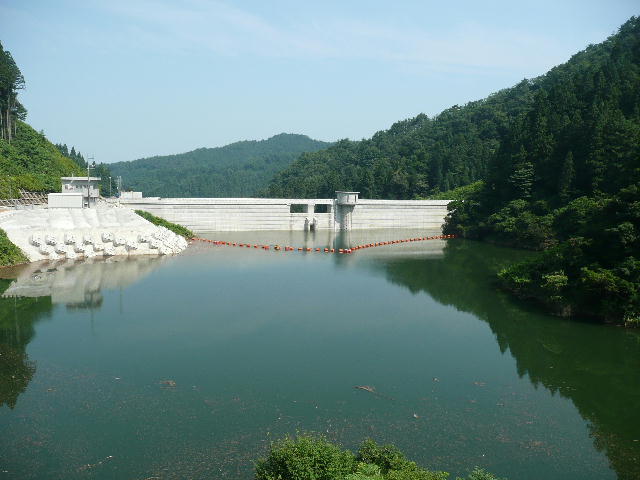

| 添付写真1 | 堤体上流より 2012.7.28 |

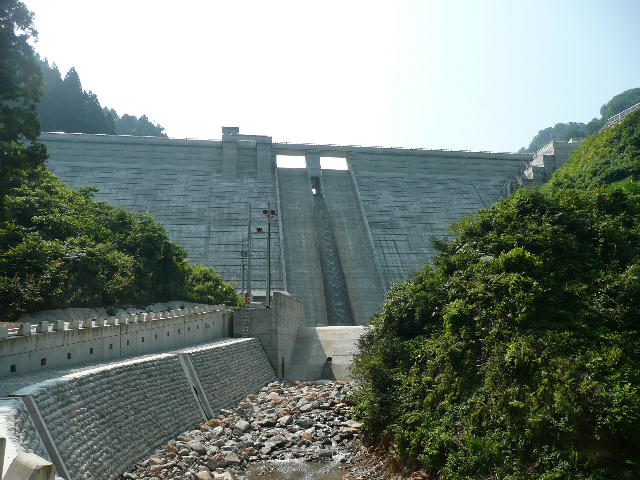

| 添付写真2 | 堤体下流より 2012.7.28 |

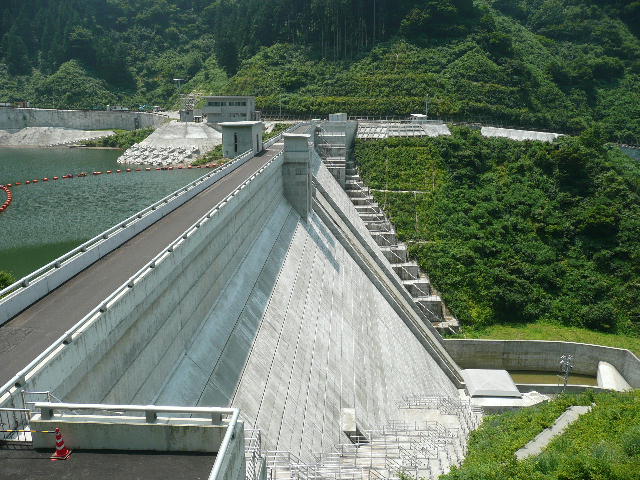

| 添付写真3 | 堤体右岸より 2012.7.28 |
