項 目 | 内 容 |
諸 元 等 | |
ダム名 | 丹生川(にゅうかわ)ダム |
ダムの所在地(右岸) | 岐阜県高山市丹生川町折敷地字五味原 |
ダムの所在地(左岸) | 岐阜県高山市丹生川町折敷地字細越 |
水系河川名 | 1級河川神通川水系宮川右支川荒城川 |
事業名 | 宮川上流河川開発工事 |
発注者名 | 岐阜県 |
受注者名 | 大林・三井住友・市川・TSUCHIYA特定建設工事共同企業体 |
ダムの型式 | 重力式コンクリートダム |
ダムの目的 | 多目的ダム |
堤高(m) | 69.5m |
堤頂長(m) | 227.0m |
堤体積(m3) | 232,000m3 |
天端標高(EL m) | 873.5m |
全体工期(着工から竣工まで) | 2003年03月19日〜2012年06月29日 |
休止期間 | 12月〜04月 |
ダムの特徴 | ダム天端道路が上流に3.0m張り出している。 |
転 流 工 | |
工期 | 完了済 |
転流方式 | 仮排水トンネル方式 |
通水断面積(u) | 4.696u |
水路延長(m) | 65.0m |
トンネル延長(m) | 225.0m |
対象流量(m3/sec) | 240m3/sec |
越流超過確率(回/年) | 1回 |
上流仮締切型式 | 1次締切り:大型土のう、二次締切り:CSG工法 |
転流工施工業者名(一括発注、分離発注) | 市川・土屋特定建設工事共同企業体 |
堤体基礎掘削工 | |
工期 | 計画;2004年07月〜2006年7月 |
ダムサイトの地質(岩の種類・岩級区分) | 花崗斑岩、Cm級 |
堤体基礎掘削量 | 194,330m3 |
コンクリート工 | |
打設工期 | 2006年9月〜2010年6月 |
打設休止期間 | 12月〜4月 |
コンクリートダム本体打設工法 | 拡張レヤ工法 |
コンクリートダム本体打設運搬設備 | タワークレーン |
フィルダム洪水吐打設工法 | − |
堤体コンクリート打設量(進捗率) | 232,000m3(100%) |
RCD工法の場合:RCDコンクリート打設量 | − |
フィルダムの場合:洪水吐コンクリート量 | − |
暑中コンクリート対策工 | チラー設備 |
寒中コンクリート対策工 | ボイラー設備 |
堤 体 盛 立 工 | |
盛立工期 | − |
盛立休止期間 | − |
堤体盛立量(進捗率)(m3) | − |
骨 材 関 係 | |
原石の種類 | 飛騨流紋岩 |
骨材の岩質・種類・Gmax | 80o |
骨材の岩級区分 | CH〜CM |
原石山掘削量(m3) | − |
原石山施工業者名(一括発注、分離発注) | 購入骨材 |
基 礎 処 理 | |
工期 | 2006年9月〜2010年7月 |
基礎処理長(m) | コンソリデーショングラウチング工 1,518m、カーテングラウチング工 6,459m |
仮設備関係(配置場所、能力) | |
骨材プラント | − |
フィルタプラント | − |
コンクリート製造設備 | ダムサイト左岸上流;2.5m3*1基 |
濁水プラント | ダムサイト左岸下流;300m3/h |
補助運搬設備 | クローラダンプ、クローラクレーン |
関 連 行 事 | |
転流式 | 実施済;2003年10月 |
初打設or盛立開始 | 2006年9月5日 |
定礎式 | 2007年10月19日 |
最終打設 | 2010年6月10日 |
試験湛水開始 | 2011年10月21日 |
竣工式 | 2012年5月24日 |
地域行事 | − |
そ の 他 | |
主要職員(役職、氏名、所属会社) |
現場代理人・監理技術者: 中尾 久(大林組) 主任技術者: 下出 直孝(三井住友建設) 主任技術者: 野崎 秀樹(市川工務店) 主任技術者: 熊崎 友昭(TSUCHIYA) |
記入日 | 2012年08月21日 |
問合先 | 大林組 生産技術本部 ダム技術部 TEL:03-5769-1321 |
添付写真説明 | |

添付写真1 | ダム下流より望む(2012.3.9) |

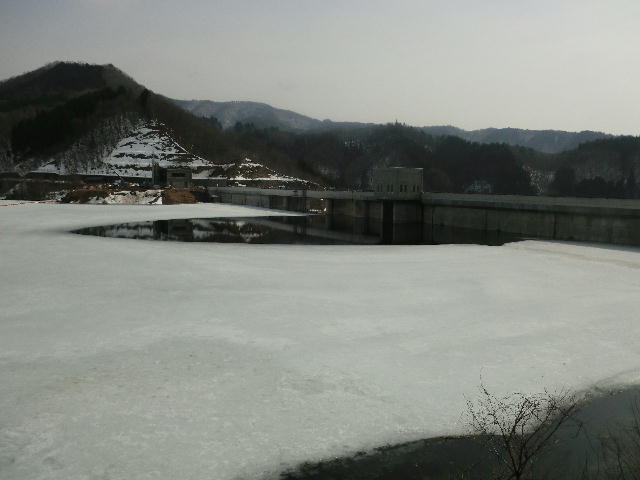

添付写真2 | ダム上流より望む(2012.3.9) |
