浜ノ瀬ダム


項  目 内  容
諸  元  等
ダム名浜ノ瀬ダム(はまのせだむ)
ダムの所在地(右岸) 宮崎県小林市大字東方字木浦木
ダムの所在地(左岸) 宮崎県小林市須木大字鳥田町地内
水系河川名 一級河川大淀川水系岩瀬川
事業名 西諸農業水利事業
発注者名 農林水産省九州農政局
受注者名 清水建設株式会社
ダムの型式 重力式コンクリートダム
ダムの目的 A
堤高(m) 62.5
堤頂長(m) 183.0
堤体積(m3) 207,000
天端標高(EL m) 382.5
全体工期(着工から竣工まで) 平成20年3月〜平成25年3月
休止期間
ダムの特徴 ダムサイト周辺に貴重な動植物が生息・生育しているため、環境に配慮した施工を行っています。
転  流  工
工期 地元業者が施工
転流方式 堤外仮排水路トンネル方式
通水断面積(u) 17.5
水路延長(m)
トンネル延長(m) 340
対象流量(m3/sec) 170
越流超過確率(回/年) 不明
上流仮締切型式 コンクリート
転流工施工業者名(一括発注、分離発注) 堤外仮排水路トンネル:大林組、 上流仮締切:福留・桑木共同企業体
堤体基礎掘削工
工期
ダムサイトの地質(岩の種類・岩級区分) 岩の種類:四万十類層群砂岸、頁岩、砂岸頁岩互層  岩級区分:CM
堤体基礎掘削量 416,400m3
コンクリート工
打設工期  平成21年10月〜平成23年3月
打設休止期間  なし
コンクリートダム本体打設工法  拡張レヤー工法
コンクリートダム本体打設運搬設備 15t吊タワークレーン、200tクローラクレーン
フィルダム洪水吐打設工法  -
堤体コンクリート打設量(進捗率)  207,000m3(100%)
RCD工法の場合:RCDコンクリート打設量 -
フィルダムの場合:洪水吐コンクリート量 -
暑中コンクリート対策工 骨材散水冷却、チラー設備、夜間打設、セメントサイロ遮光ネット
寒中コンクリート対策工 ボイラー設備、打継面シート養生
堤 体 盛 立 工
盛立工期 -
盛立休止期間 -
堤体盛立量(進捗率)(m3) -
骨 材 関 係
原石の種類 購入骨材
骨材の岩質・種類・Gmax 硬質砂岩、150mm
骨材の岩級区分 -
原石山掘削量(m3) -
原石山施工業者名(一括発注、分離発注)  -
基 礎 処 理
工期  平成21年11月〜平成23年7月
基礎処理長(m) 5,390.1m
仮設備関係(配置場所、能力)
骨材プラント -
フィルタプラント -
コンクリート製造設備 3m3×1 二軸強制
濁水プラント 機械処理脱水方式 150m3/h
補助運搬設備 12tダンプ
関 連 行 事
転流式 なし
初打設or盛立開始 平成21年10月7日
定礎式 平成22年2月15日
最終打設or盛立終了 平成23年3月28日
試験湛水開始 未定
竣工式 未定
地域行事 未定
そ  の  他
主要職員(役職、氏名、所属会社) 現場代理人(二期):田尾 一憲
監理技術者(二期):松本 純二
記入日 平成25年2月16日
問合先 〒886-0111 宮崎県小林市須木大字中原1737   電話:0984−25−9588
添付写真説明

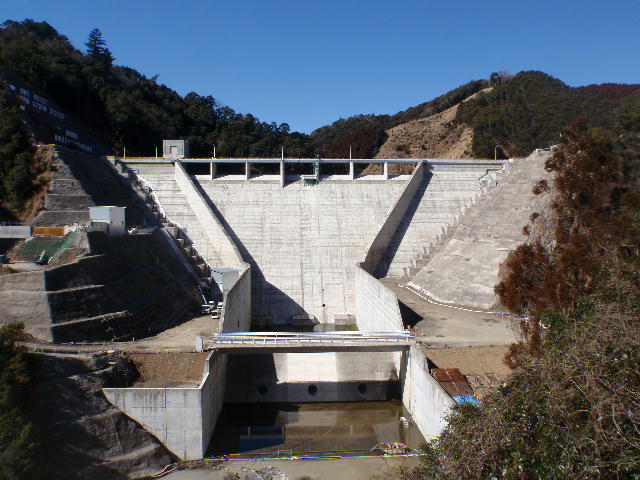

添付写真1下流より上流を望む(平成25年1月28日)
