森吉山ダム


項  目内  容
諸  元  等
ダム名森吉山(もりよしざん)ダム
ダムの所在地(右岸)秋田県北秋田市大字根森田
ダムの所在地(左岸)秋田県北秋田市大字森吉
水系河川名 1 級河川   米代川水系 小又川
事業名森吉山ダム建設事業
発注者名国土交通省 東北地方整備局 森吉山ダム工事事務所
受注者名大林・間・五洋 特定建設工事共同企業体
ダムの型式 中央コア型ロックフィルダム
ダムの目的F・N・A・W・P
堤高(m)89.9m
堤頂長(m)786.0m
堤体積(m35,850,000m3
天端標高(EL m)EL183.9m
全体工期(着工から竣工まで)2002年3月〜2006年3月(第1期)、2005年10月〜2009年3月(第2期)、2009年3月〜2012年3月(第3期)
休止期間
ダムの特徴第1工事(盛立、洪水吐他)、第2工事(原石採取、骨材製造)に分離発注されたフィルダムでは初めてのケースの工事であり、工事監理にCM技術を活用する。
転  流  工
工期(他業者施工)2001年12月〜2003年3月
転流方式仮排水路トンネル方式
通水断面積(u)上段: R=2.5mの円形  下段:R1=4.0m、R2=8.0m、R3=8.0mの馬蹄形
水路延長(m)
トンネル延長 (m)上段: 1,205m 下段: 1,103m
対象流量(m3/ sec)630m3/s(下段470m3/s、上段160m3/s)
越流超過確率 (回/年)20年
上流仮締切型式フィルタイプ形式
転流工施工業者名(一括発注、分 離発注)(分離発注)上段:フジタ 下段:佐藤工業
堤体基礎掘削工
工期2002年9月〜2005年9月(着岩面処理除く)
ダムサイトの地 質(岩の種類・岩 級区分)安山岩質火山レキ凝灰岩
堤体基礎掘削量3,272,500m3(堤体:1,722,000m3、洪水吐:1,535,200m3、監査廊:15,300m3
コンクリート工
打設工期2003年10月〜2006年10月
打設休止期間各年度 12月〜3月
コンクリートダム本体打設工法
コンクリートダム本体打設運搬設備
フィルダム洪水吐打設工法150tクローラクレーン×2台、200tクローラクレーン×1台
堤体コンクリート 打設量(進捗率)100%
RCD工法の場合:RCDコンクリート打設量
フィルダムの場合:洪水吐コンクリート量全体数量:146,700m3
暑中コンクリート対策工混練り水に冷水使用、夜間打設
寒中コンクリート対策工混練り水に温水使用
堤 体 盛 立 工
盛立工期2003年10月〜2007年8月
盛立休止期間各年度 12月〜3月
堤体盛立量(進捗率)(m35,850,000m3(100%)
骨 材 関 係
原石の種類第2工事により採取・製造
骨材の岩質・種類・Gmax安山岩、Gmax=80mm
骨材の岩級区分
原石山掘削量(m3
原石山施工業者名(一括発注、分離発注)西松・三井住友・錢高 特定建設工事共同企業体(分離発注)
基 礎 処 理
工期2003年1月〜2007年9月
基礎処理長(m)ブランケット:18,789m、カーテン:22,907m、コンソリ:1,459m、ファンカーテン:2,902m、コンタクト:1,760m
仮設備関係(配置場所、能力)
骨材プラント第2工事施工
フィルタプラント第2工事施工
コンクリート製造設備貯水池内、1.5m3*3基(傾胴式)
濁水プラントダムサイト300t/h、建設発生土受入地60t/h、バッチャープラント20t/h、取水設備20t/h ほか
補助運搬設備
関 連 行 事
転流式2003年11月13日
初打設or盛立開始洪水吐初打設:2003年10月1日、盛立開始:2004年7月6日
定礎式2005年6月4日
最終打設or盛立終了盛立終了:2007年8月、洪水吐打設終了:2006年10月
試験湛水開始2010年1月20日
竣工式2012年3月20日
地域行事
そ  の  他
主要職員(役職、氏名、所属会社) 所長:上高克弘(大林組、現場代理人)
記入日平成25年02月27日
問合先株式会社大林組生産技術本部ダム技術部
TEL:03-5769-1321
添付写真説明

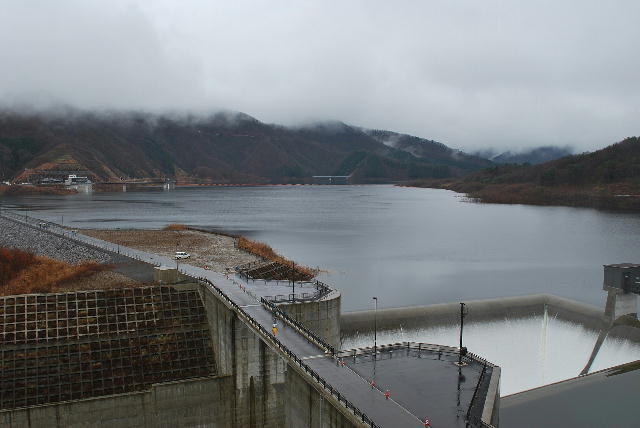

添付写真1H22.12 堤体左岸よりダム湖を望む(サーチャージ水位)

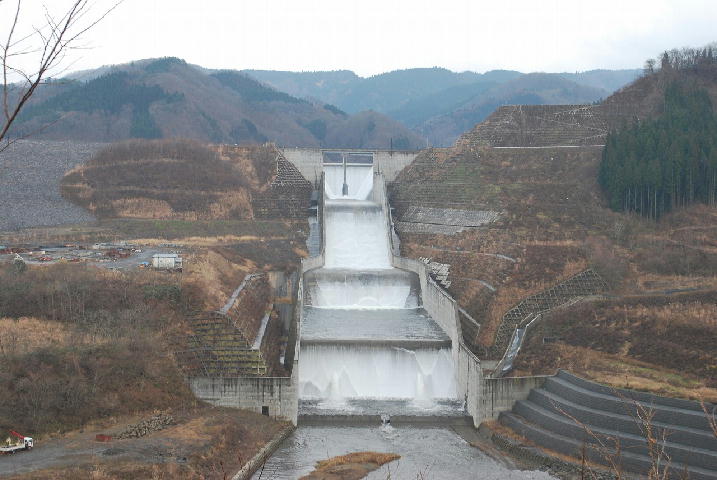

添付写真2H22.12 洪水吐き放流(サーチャージ水位)
