| 項 目 | 内 容 |
| 諸 元 等 | |
| ダム名 | 西紀ダム |
| ダムの所在地(右岸) | 兵庫県篠山市栗柄 |
| ダムの所在地(左岸) | 兵庫県篠山市栗柄 |
| 水系河川名 | 1級河川 由良川水系 滝の尻川 |
| 事業名 | 由良川水系滝の尻川 西紀ダム堤体建設工事 |
| 発注者名 | 兵庫県丹波県民局 |
| 受注者名 | 前田建設・ウエダ建設 |
| ダムの型式 | 重力式コンクリートダム |
| ダムの目的 | F、N、A、W |
| 堤高(m) | 26.7 |
| 堤頂長(m) | 172.0 |
| 堤体積(m3) | 38,400 |
| 天端標高(EL m) | 292.7 |
| 全体工期(着工から竣工まで) | 2012/03/02 〜2014/03/25 |
| 休止期間 | − |
| ダムの特徴 | ・ダムサイト下流に住宅・畑地が近接している。 ・購入骨材を使用した現地プラントによるコンクリート製造を行う。 |
| 転 流 工 | |
| 工期 | 2012/5月〜2013/11月 |
| 転流方式 | 仮排水路開渠方式 |
| 通水断面積(u) | (一次)1.13m2 、(二次)3.6m2 、(三次)1.13m2 |
| 水路延長(m) | 160m |
| トンネル延長(m) | − |
| 対象流量(m3/sec) | 5.4 |
| 越流超過確率(回/年) | 2回/年 |
| 上流仮締切型式 | フィル |
| 転流工施工業者名(一括発注、分離発注) | 一括発注 |
| 堤体基礎掘削工 | |
| 工期 | 2012/05〜2012/09 |
| ダムサイトの地質(岩の種類・岩級区分) | 頁岩、チャート、凝灰岩 |
| 堤体基礎掘削量 | 62,400m3 |
| コンクリート工 | |
| 打設工期 | 2012/9〜2013/7 |
| 打設休止期間 | − |
| コンクリートダム本体打設工法 | 拡張レヤー工法 |
| コンクリートダム本体打設運搬設備 | 200t クローラクレーン |
| フィルダム洪水吐打設工法 | − |
| 堤体コンクリート打設量(進捗率) | 38,400m3(100% H25.7.31打設完了) |
| RCD工法の場合:RCDコンクリート打設量 | − |
| フィルダムの場合:洪水吐コンクリート量 | − |
| 暑中コンクリート対策工 | − |
| 寒中コンクリート対策工 | 温水によるプレヒーティング |
| 堤 体 盛 立 工 | |
| 盛立工期 | − |
| 盛立休止期間 | − |
| 堤体盛立量(進捗率)(m3) | − |
| 骨 材 関 係 | |
| 原石の種類 | 斑レイ岩 |
| 骨材の岩質・種類・Gmax | |
| 骨材の岩級区分 | |
| 原石山掘削量(m3) | 購入骨材 |
| 原石山施工業者名(一括発注、分離発注) | 購入骨材 |
| 基 礎 処 理 | |
| 工期 | 2012/11〜2013/9 |
| 基礎処理長(m) | (カーテン) 6,298m (コンソリデーション) 2,289m |
| 仮設備関係(配置場所、能力) | |
| 骨材プラント | − |
| フィルタプラント | − |
| コンクリート製造設備 | 72m3/hr |
| 濁水プラント | 100t/hr |
| 補助運搬設備 | − |
| 関 連 行 事 | |
| 転流式 | − |
| 初打設or盛立開始 | 2012/9/27 |
| 定礎式 | 2012/11/25 |
| 最終打設or盛立終了 | 2013/7/31 |
| 試験湛水開始 | 2013/11/30 |
| 竣工式 | 未定 |
| 地域行事 | − |
| そ の 他 | |
| 主要職員(役職、氏名、所属会社) |
@現場代理人 稲村 聡 前田建設(CMED481) A監理技術者 杉野裕之 前田建設(CMED661) B主任技術者 荻野 淳 ウエダ建設 C工事課長 浅井秀明 前田建設 |
| 記入日 | 2014年2月 |
| 問合先 | 西紀ダム作業所 079−590−1502 稲村 |
| 添付写真説明 | |

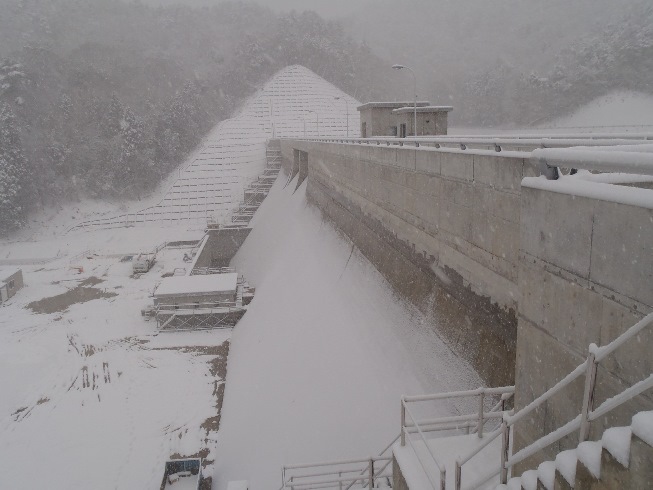

| 添付写真1 | 上流より堤体を望む(2014年1月22日撮影) |

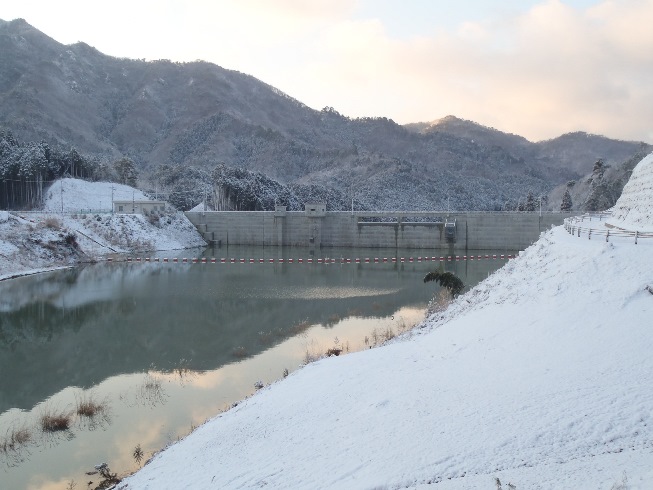

| 添付写真2 | 左岸より右岸を望む(2014年2月5日撮影) |
