| 項 目 | 内 容 |
| 諸 元 等 | |
| ダム名 | 切目川ダム |
| ダム名(ふりがな) | 切目川ダム(きりめがわだむ) |
| ダムの所在地(右岸) | 和歌山県日高郡印南町高串地先 |
| ダムの所在地(左岸) | 和歌山県日高郡印南町高串地先 |
| 水系河川名 | 2級河川 切目川水系切目川 |
| 事業名 | 切目川河川総合開発(切目川ダム本体工) |
| 発注者名 | 和歌山県 |
| 受注者名 | 熊谷・淺川・尾花特定建設工事共同企業体 |
| ダムの型式 | 重力式コンクリートダム |
| ダムの目的 | F、N、W |
| 堤高(m) | 44.5m |
| 堤頂長(m) | 127.0m |
| 堤体積(m3) | 67,420m3 |
| 天端標高(EL m) | EL.165.5m |
| 全体工期(着工から竣工まで) | 2012年3月17日〜2015年3月31日 |
| 休止期間 | なし |
| ダムの特徴 | 基礎掘削に発破は使用しない。4.5m3バケット(200tクローラクレーン)により、約13ヶ月での打設を予定。 |
| 転 流 工 | |
| 工期 | 2010年1月16日〜2011年3月20日 |
| 転流方式 | バイパストンネル方式 |
| 通水断面積(u) | 8.03m2 |
| 水路延長(m) | 214.2m |
| トンネル延長(m) | 194.7m |
| 対象流量(m3/sec) | 70m3/sec |
| 越流超過確率(回/年) | 1回/年 |
| 上流仮締切型式 | 重力式コンクリート |
| 転流工施工業者名(一括発注、分離発注) | 熊谷・淺川特定建設工事共同企業体 |
| 堤体基礎掘削工 | |
| 工期 | 2012年5月〜12月 |
| ダムサイトの地質(岩の種類・岩級区分) | 中生代白亜紀日高川層群龍神層の頁岩、含礫頁岩、砂岩頁岩互層、砂岩、凝灰岩、凝灰質頁岩 |
| 堤体基礎掘削量 | 54,500m3 |
| コンクリート工 | |
| 打設工期 | 2013年2月〜2014年4月 |
| 打設休止期間 | なし |
| コンクリートダム本体打設工法 | 拡張レヤ工法 |
| コンクリートダム本体打設運搬設備 | 200tクローラクレーン |
| フィルダム洪水吐打設工法 | − |
| 堤体コンクリート打設量(進捗率) | 67,420m3(100%) |
| RCD工法の場合:RCDコンクリート打設量 | − |
| フィルダムの場合:洪水吐コンクリート量 | − |
| 暑中コンクリート対策工 | 貯蔵中の骨材への散水、骨材の気化冷却(冷風冷却)、練混ぜ水の冷却 |
| 寒中コンクリート対策工 | 練混ぜ水の加温 |
| 堤 体 盛 立 工 | |
| 盛立工期 | − |
| 盛立休止期間 | − |
| 堤体盛立量(進捗率)(m3) | − |
| 骨 材 関 係 | |
| 原石の種類 | − |
| 骨材の岩質・種類・Gmax | 流紋岩 Gmax=80mm |
| 骨材の岩級区分 | − |
| 原石山掘削量(m3) | − |
| 原石山施工業者名(一括発注、分離発注) | 骨材は購入 |
| 基 礎 処 理 | |
| 工期 | 2013年3月〜2014年6月 |
| 基礎処理長(m) | コンソリデーショングラウチング 703m、カーテングラウチング 3906m |
| 仮設備関係(配置場所、能力) | |
| 骨材プラント | − |
| フィルタプラント | − |
| コンクリート製造設備 | 堤体上流、1.5m3×3型 |
| 濁水プラント | 150m3/h(堤体上流、打設時)、30m3/h(堤体下流、掘削時) |
| 補助運搬設備 | − |
| 関 連 行 事 | |
| 転流式 | 上流締切り別途工事 |
| 初打設or盛立開始 | 2013年2月5日 |
| 定礎式 | 2013年6月2日 |
| 最終打設or盛立終了 | 2014年4月26日 |
| 試験湛水開始 | 2014年10月20日 |
| 竣工式 | 今後 |
| 地域行事 | 特になし |
| そ の 他 | |
| 主要職員(役職、氏名、所属会社) |
現場代理人、小林 太、熊谷組 監理技術者、江上良二、熊谷組 主任技術者、半浴大士、淺川組 主任技術者、原見洋一、尾花組 主任技術者、與良祐司、熊谷組 |
| 記入日 | 2015年2月9日 |
| 問合先 | 熊谷・淺川・尾花特定建設工事共同企業体 切目川ダム作業所 |
| 添付写真説明 | |

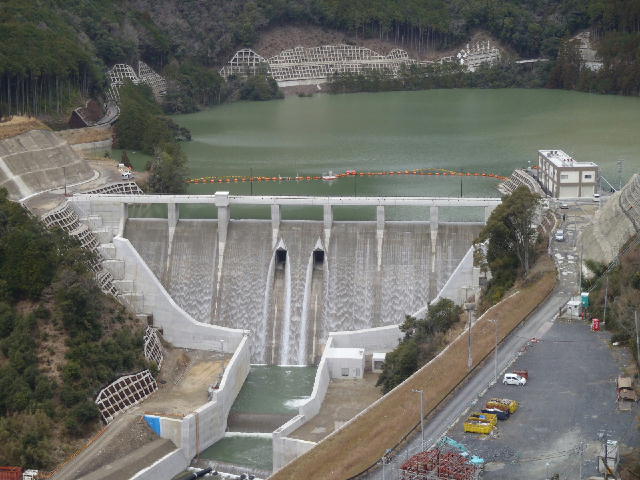

| 添付写真1 | 下流より望む(2015年1月) |

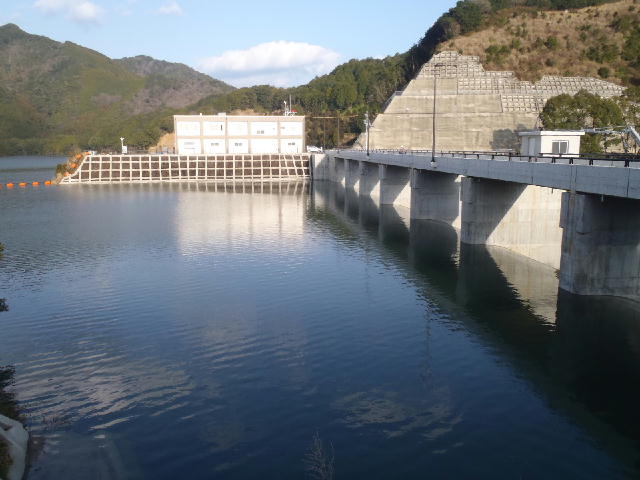

| 添付写真2 | 上流より望む(2015年1月) |
