鶴田ダム再開発事業

項  目 内  容
諸  元  等
ダム名鶴田(つるだ)ダム再開発事業
ダムの所在地(右岸)鹿児島県薩摩郡さつま町大字神子地区
ダムの所在地(左岸)鹿児島県薩摩郡さつま町大字神子地区
水系河川名一級河川 川内川水系 川内川
事業名鶴田ダム再開発事業
発注者名国土交通省九州地方整備局
受注者名鹿島・西松特定建設工事共同企業体
既設ダムの型式重力式コンクリートダム
既設ダムの目的F
堤高(m) 既設117.5m
堤頂長(m) 既設450m
堤体積(m3) 既設1,119千m3
天端標高(EL m) 既設EL162.5m
全体工期(着工から竣工まで)2011年2月5日〜2015年3月31日
休止期間
ダムの特徴放流管3条の新設と発電用取水管2条の付替を行い、洪水調節機能を強化する工事であり上流仮締切り台座工は最大水深70mで施工する。
転  流  工
工期
転流方式
通水断面積(u)
水路延長(m)
トンネル延長(m)
対象流量(m3/sec)
越流超過確率(回/年)
上流仮締切型式
転流工施工業者名(一括発注、分離発注)
堤体基礎掘削工
工期2011年4月〜2011年12月
ダムサイトの地質(岩の種類・岩級区分)砂岩,砂岩・頁岩互層 ・ D〜CH級
堤体基礎掘削量214,000m3
コンクリート工
打設工期2011年12月〜2013年3月
打設休止期間
コンクリートダム本体打設工法減勢工 拡張レヤー,柱状
コンクリートダム本体打設運搬設備ダンプトラック直送,ダンプトラック運搬+クローラクレーン打設
フィルダム洪水吐打設工法
堤体コンクリート打設量(進捗率)減勢工 69,500m3 (100%)
RCD工法の場合:RCDコンクリート打設量
フィルダムの場合:洪水吐コンクリート量
暑中コンクリート対策工
寒中コンクリート対策工
堤 体 盛 立 工
盛立工期
盛立休止期間
堤体盛立量(進捗率)(m3)
骨 材 関 係
原石の種類購入骨材
骨材の岩質・種類・Gmax岩質 砂岩 ・ Gmax 80mm
骨材の岩級区分
原石山掘削量(m3)
原石山施工業者名(一括発注、分離発注)
基 礎 処 理
工期
基礎処理長(m)
仮設備関係(配置場所、能力)
骨材プラント
フィルタプラント
コンクリート製造設備ダムサイト右岸下流,強制2軸1.5m3×1
濁水プラントダムサイト右岸下流,280m3/h
補助運搬設備
関 連 行 事
転流式
初打設or盛立開始2011/12/27
定礎式
最終打設or盛立終了2013/3/9
試験湛水開始
竣工式
地域行事
そ  の  他
主要職員(役職、氏名、所属会社)現場代理人:滝口 紀夫(鹿島建設),監理技術者:鈴木 聰(鹿島建設),主任技術者:渡部成雄(西松建設)
記入日2015年2月10日
問合先TEL 0996-21-3335 (鶴田ダム施設改造JV工事事務所)
添付写真説明

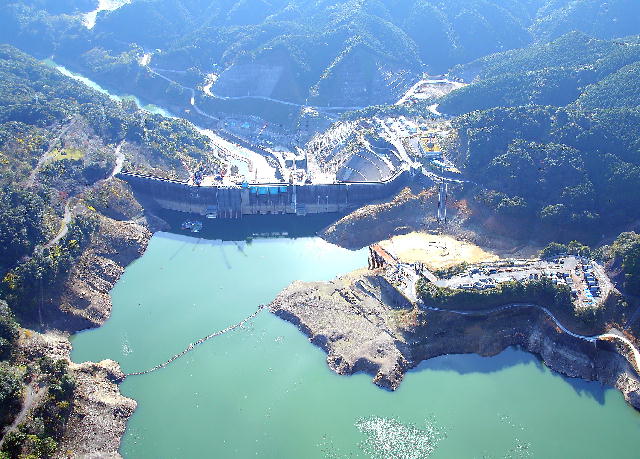

添付写真1上空よりダム湖及び下流方向を望む 2014/11/23

添付写真2上空よりダム堤体を望む 2014/11/23
