| 項 目 | 内 容 |
| 諸 元 等 | |
| ダム名 | 初立(はったち)ダム |
| ダムの所在地(右岸) | 愛知県田原市堀切町堀切地内 |
| ダムの所在地(左岸) | 愛知県田原市堀切町堀切地内 |
| 水系河川名 | 級河川 川水系 川 |
| 事業名 | 大規模地震対策 初立池耐震補強工事 |
| 発注者名 | 独立行政法人 水資源機構 |
| 受注者名 | 鹿島建設株式会社 |
| ダムの型式 | 中央遮水型アースダム |
| ダムの目的 | 灌漑用水 |
| 堤高(m) | 22.5m |
| 堤頂長(m) | 346.5m |
| 堤体積(m3) | 250,000m3 |
| 天端標高(EL m) | EL23.5m |
| 全体工期(着工から竣工まで) | 2013.3.26〜2015.9.21 |
| 休止期間 | なし |
| ダムの特徴 | 昭和42年竣工したアースダムの耐震補強工事である。補強方法は、上下流面に盛土を行う。なお、工事期間中は貯水池の水を抜いてドライの状態で行う。 |
| 転 流 工 | |
| 工期 | |
| 転流方式 | |
| 通水断面積(u) | |
| 水路延長(m) | |
| トンネル延長(m) | |
| 対象流量(m3/sec) | |
| 越流超過確率(回/年) | |
| 上流仮締切型式 | |
| 転流工施工業者名(一括発注、分離発注) | |
| 堤体基礎掘削工 | |
| 工期 | 2013.08〜2014.03 |
| ダムサイトの地質(岩の種類・岩級区分) | 土砂(砂質土) |
| 堤体基礎掘削量 | 27,300m3 |
| コンクリート工 | |
| 打設工期 | |
| 打設休止期間 | |
| コンクリートダム本体打設工法 | |
| コンクリートダム本体打設運搬設備 | |
| フィルダム洪水吐打設工法 | |
| 堤体コンクリート打設量(進捗率) | |
| RCD工法の場合:RCDコンクリート打設量 | |
| フィルダムの場合:洪水吐コンクリート量 | |
| 暑中コンクリート対策工 | |
| 寒中コンクリート対策工 | |
| 堤 体 盛 立 工 | |
| 盛立工期 | 2014.6〜2015.04 |
| 盛立休止期間 | なし |
| 堤体盛立量(進捗率)(m3) | 上流:60,990m3/60,990m3:100% 下流:98,090m3/98,090m3 100% |
| 骨 材 関 係 | |
| 原石の種類 | |
| 骨材の岩質・種類・Gmax | |
| 骨材の岩級区分 | |
| 原石山掘削量(m3) | |
| 原石山施工業者名(一括発注、分離発注) | |
| 基 礎 処 理 | |
| 工期 | |
| 基礎処理長(m) | |
| 仮設備関係(配置場所、能力) | |
| 骨材プラント | |
| フィルタプラント | |
| コンクリート製造設備 | |
| 濁水プラント | |
| 補助運搬設備 | |
| 関 連 行 事 | |
| 転流式 | |
| 初打設or盛立開始 | |
| 定礎式 | |
| 最終打設or盛立終了 | 2015年3月5日 補強盛土完了 |
| 試験湛水開始 | 2015年6月1日 |
| 竣工式 | 2015年8月24日(予定) |
| 地域行事 | 近隣小学校現場見学会(その都度) |
| そ の 他 | |
| 主要職員(役職、氏名、所属会社) |
所 長 (現場代理人) 伊藤 文紀(鹿島建設)
副所長 (監理技術者) 田中 英孝(鹿島建設) |
| 記入日 | 2015年8月5日 |
| 問合先 | 鹿島建設株式会社 中部支店 初立池工事事務所 |
| 添付写真説明 | |

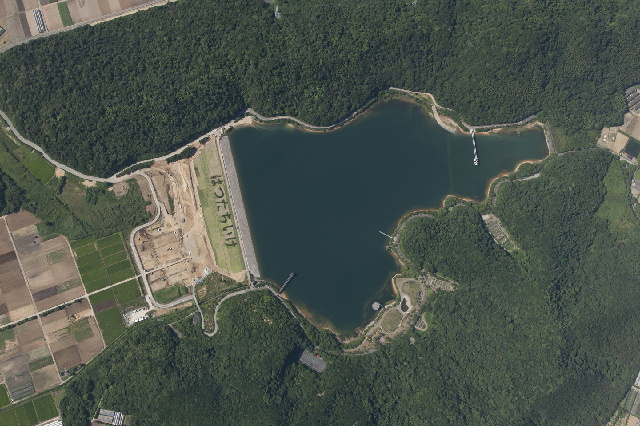

| 添付写真1 | 施工エリア全景(上から) |

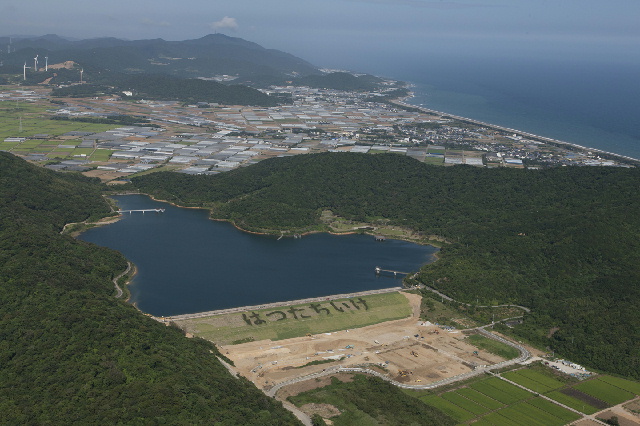

| 添付写真2 | 施工エリア全景(右岸下流から) |

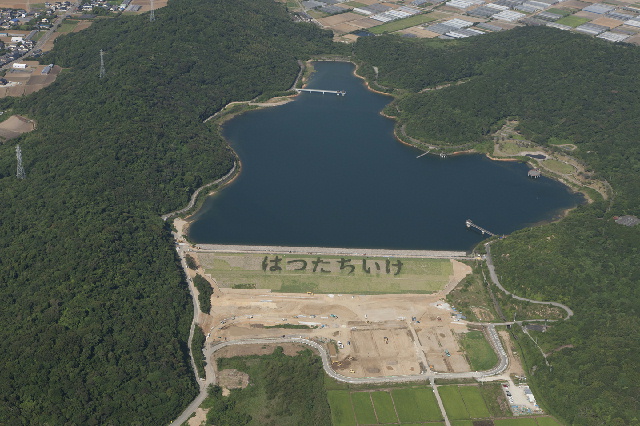

| 添付写真3 | 施工エリア全景(下流から) |
