笠堀ダム


項  目 内  容
諸  元  等
ダム名笠堀(かさぼり)ダム(再)
ダムの所在地(右岸) 新潟県三条市笠堀
ダムの所在地(左岸) 新潟県三条市笠堀
水系河川名 一級河川信濃川水系笠堀川
事業名 一級河川五十嵐川災害復旧助成事業 笠堀ダム嵩上げ工事
発注者名 新潟県
受注者名 鹿島・福田・小柳特定共同企業体
ダムの型式 重力式コンクリートダム
ダムの目的 F、N、W、P
堤高(m) 78.5m(嵩上げ後)
堤頂長(m) 251.1m(嵩上げ後)
堤体積(m3) 245,600m3(嵩上げ後)
天端標高(EL m) EL213.5m
全体工期(着工から竣工まで) 2014年3月28日〜2018年3月15日
休止期間
ダムの特徴 供用中のダムであり、その機能を確保しつつ嵩上げ工事を行う必要がある。
転  流  工
工期
転流方式
通水断面積(u)
水路延長(m)
トンネル延長(m)
対象流量(m3/sec)
越流超過確率(回/年)
上流仮締切型式
転流工施工業者名(一括発注、分離発注)
堤体基礎掘削工
工期 平成27年5月〜平成27年9月、平成28年9月〜平成28年10月、平成29年4月〜平成29年5月
ダムサイトの地質(岩の種類・岩級区分) デイサイト CL〜CM級
堤体基礎掘削量 3,250m3
コンクリート工
打設工期 平成27年7月〜平成29年10月
打設休止期間 冬期間(1月〜2月) ただし、ゲートピアコンクリートの施工は行う。夏期間(増打部:7月15日〜9月15日)。
コンクリートダム本体打設工法 90tクロラークレーン(ダム下流側に構台有)
コンクリートダム本体打設運搬設備 4tダンプ
フィルダム洪水吐打設工法 -
堤体コンクリート打設量(進捗率) 2018年3月現在 21,820m3(進捗率 100%)
RCD工法の場合:RCDコンクリート打設量 -
フィルダムの場合:洪水吐コンクリート量 -
暑中コンクリート対策工 練混水の冷却、骨材散水冷却、バッチャートップ冷風冷却
寒中コンクリート対策工 打設コンクリート面の温水養生、型枠外側シート養生、練混水の給熱
堤 体 盛 立 工
盛立工期
盛立休止期間
堤体盛立量(進捗率)(m3)
骨 材 関 係
原石の種類 購入骨材
骨材の岩質・種類・Gmax 信濃川産・80o
骨材の岩級区分 CL・CM
原石山掘削量(m3) 72,000m3
原石山施工業者名(一括発注、分離発注) 小柳建設(分離発注)
基 礎 処 理
工期 平成27年3月〜11月、平成28年7月〜11月
基礎処理長(m) 1,803m(コンソリ)、8,223m(カーテン)
仮設備関係(配置場所、能力)
骨材プラント ダムサイトより0.8km下流、45t/h
フィルタプラント -
コンクリート製造設備 2.25m3×2基
濁水プラント ダムサイトより0.8km下流、150t/h
補助運搬設備 -
関 連 行 事
転流式
初打設or盛立開始 平成27年7月
定礎式 なし
最終打設or盛立終了 平成29年10月
試験湛水開始 平成29年11月
竣工式 平成30年3月10日 災害復旧助成事業 竣工式(全体)
地域行事 平成26年9月21日 笠堀ダム完成50周年記念見学会・講演、 平成27年6月〜11月 計10回ダム見学ツアー、平成28年6月〜11月 計14回ダム見学ツアー、平成29年ダム見学ツアー計9回
そ  の  他
主要職員(役職、氏名、所属会社) 現場代理人:門脇 要 鹿島建設
監理技術者:萩原 康之 鹿島建設
主任技術者:芹澤 清明 兜沒c組
主任技術者:渡邉 彰利 小柳建設
主任技術者:柴田 勝博 鹿島建設
担当技術者:寺崎 誠  鹿島建設
担当技術者:林 拓郎  鹿島建設
担当技術者:水上 裕治 鹿島建設
担当技術者:東藤 勇一 鹿島建設
担当技術者:鈴木 誠也 鹿島建設
記入日 平成30年3月27日
問合先 鹿島建設梶@笠堀ダム嵩上げJV工事事務所(TEL0256-41-3232)
添付写真説明

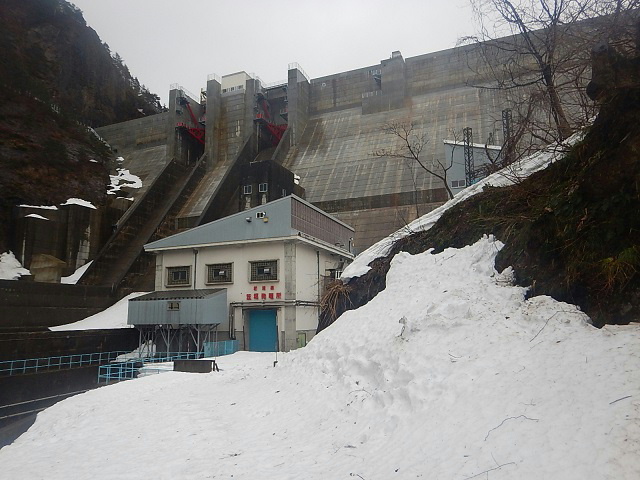

添付写真  堤体を下流より望む(2018年3月9日)
 -
