ナムニアップ1ダム


項  目 内  容
諸  元  等
ダム名Nam Ngiep 1 (ナムニアップ1)ダム
ダムの所在地(右岸) Bolikhamsai Province, Lao PDR
ダムの所在地(左岸) Bolikhamsai Province, Lao PDR
水系河川名 Nam Ngiep River, left bank tributary of the Mekong River (メコン川水系ナムニアップ川)
事業名 Nam Ngiep 1 Hydropower Project
発注者名 Nam Ngiep 1 Power Company
受注者名 (株)大林組
ダムの型式 重力式コンクリートダム
ダムの目的 発電
堤高(m) 167.0
堤頂長(m) 530.0
堤体積(m3) 2,310,000(予定)
天端標高(EL m) 322.0
全体工期(着工から竣工まで) 2013年10月1日〜2019年1月31日
休止期間 -
ダムの特徴 メインダムと逆調整ダム(堤体積約4万m3)の2つを建設する。メインダムは、RCC工法採用。逆調整ダムは、従来工法により建設。発電所は両ダム共、ダム直下流に建設。
転  流  工
工期 2014年9月〜2015年10月
転流方式 仮排水トンネル方式
通水断面積(u) 71
水路延長(m) 741.3
トンネル延長(m) 623.0m
対象流量(m3/sec) 900 m3/sec
越流超過確率(回/年) 1.5
上流仮締切型式 重力式コンクリートダム
転流工施工業者名(一括発注、分離発注) 一括発注
堤体基礎掘削工
工期 2014年10月〜2016年3月
ダムサイトの地質(岩の種類・岩級区分) ジュラ紀〜白亜紀の堆積岩互層(砂岩優勢、礫岩/泥岩介在)、CH〜CM級
堤体基礎掘削量 2,030,000m3
コンクリート工
打設工期 2016年2月〜2018年8月(予定)
打設休止期間 -
コンクリートダム本体打設工法 RCC工法
コンクリートダム本体打設運搬設備 ベルトコンベヤ工法
フィルダム洪水吐打設工法 -
堤体コンクリート打設量(進捗率) 71.7% (2017年7月現在)
RCD工法の場合:RCDコンクリート打設量 73.4% (2017年7月現在)
フィルダムの場合:洪水吐コンクリート量 -
暑中コンクリート対策工 プレクーリング工法
寒中コンクリート対策工 -
堤 体 盛 立 工
盛立工期 -
盛立休止期間 -
堤体盛立量(進捗率)(m3) -
骨 材 関 係
原石の種類 Conglomerate (粗粒砂岩)
骨材の岩質・種類・Gmax 50mm
骨材の岩級区分 CM級
原石山掘削量(m3) 約300万m3
原石山施工業者名(一括発注、分離発注) 一括発注
基 礎 処 理
工期 2016年3月〜2018年10月
基礎処理長(m) カーテン 51,700m、コンソリ 16,800m
仮設備関係(配置場所、能力)
骨材プラント 一次破砕1,000t/h、製品900t/h
フィルタプラント -
コンクリート製造設備 強制二軸4.5m3×2台×2基
濁水プラント 自然沈殿方式
補助運搬設備 ジブクレーン13.5t、ジブクレーン20.0t×2基
関 連 行 事
転流式 2015年11月3日
初打設or盛立開始 2016年2月29日
定礎式 2016年5月30日
最終打設or盛立終了 2018年8月30日(予定)
試験湛水開始 2018年5月1日(予定)
竣工式 -
地域行事 水かけ祭り(ラオス正月:4月中旬)
そ  の  他
主要職員(役職、氏名、所属会社) 所長:木村隆之 副所長:長坂誠司 工事長:町田馨介、深見秀樹、古川新太郎、伊与田宏幸、丹下俊彦
主任:田村慶太、石原遼 係員:グスティ ショウタ、興石大
記入日 2017年8月4日
問合先 長坂 誠司
添付写真説明

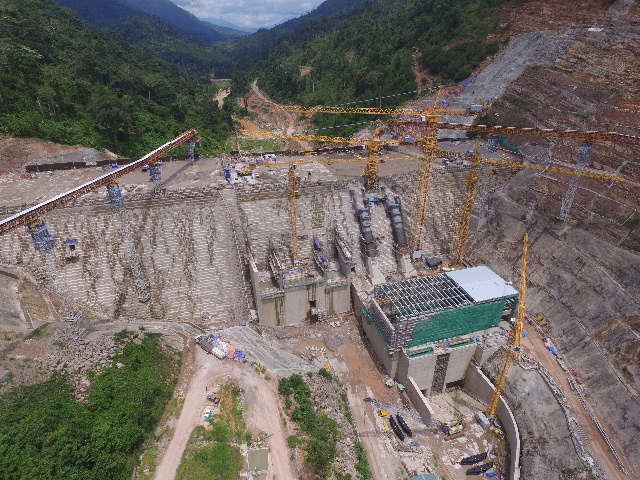

添付写真1 メインダム(下流より上流を望む)
添付写真2 逆調整ダム(上空より望む)
