| 項 目 | 内 容 |
| 諸 元 等 | |
| ダム名 | 当麻(とうま)ダム |
| ダムの所在地(右岸) | 北海道上川郡当麻町緑郷3区 |
| ダムの所在地(左岸) | 北海道上川郡当麻町緑郷3区 |
| 水系河川名 | 1級河川 石狩川水系 当麻川 |
| 事業名 | 平成25〜27年度施行 とうま農地防災事業 当麻ダム洪水吐建設工事 |
| 発注者名 | 北海道開発局 旭川開発建設部 旭川農業事務所 |
| 受注者名 | 椛蝸ム組 |
| ダムの型式 | 中心遮水ゾーン型フィルダム |
| ダムの目的 | A:かんがい(農業用水) |
| 堤高(m) | 21.3 |
| 堤頂長(m) | 221.0 |
| 堤体積(m3) | 197000.0 |
| 天端標高(EL m) | 214.8 |
| 全体工期(着工から竣工まで) | 2013/12/3〜2017/1/30 |
| 休止期間 | なし |
| ダムの特徴 | |
| 転 流 工 | |
| 工期 | − |
| 転流方式 | − |
| 通水断面積(u) | − |
| 水路延長(m) | − |
| トンネル延長(m) | − |
| 対象流量(m3/sec) | − |
| 越流超過確率(回/年) | − |
| 上流仮締切型式 | − |
| 転流工施工業者名(一括発注、分離発注) | − |
| 堤体基礎掘削工 | |
| 工期 | 2013/12/3〜2017/1/30 |
| ダムサイトの地質(岩の種類・岩級区分) | 当麻層(白亜紀前期):泥岩、砂岩、チャート、緑色岩類 |
| 堤体基礎掘削量 | 59,870m3 |
| コンクリート工 | |
| 打設工期 | 2014/3/1〜2016/10/14 |
| 打設休止期間 | − |
| コンクリートダム本体打設工法 | − |
| コンクリートダム本体打設運搬設備 | − |
| フィルダム洪水吐打設工法 | ポンプ打設(レミコン使用) |
| 堤体コンクリート打設量(進捗率) | − |
| RCD工法の場合:RCDコンクリート打設量 | − |
| フィルダムの場合:洪水吐コンクリート量 | "9,170m3" |
| 暑中コンクリート対策工 | − |
| 寒中コンクリート対策工 | 全面雪寒仮囲いで覆い、給熱養生を行う |
| 堤 体 盛 立 工 | |
| 盛立工期 | 2016/7/1〜2016/8/25 |
| 盛立休止期間 | − |
| 堤体盛立量(進捗率)(m3) | 3,558m3(100%) |
| 骨 材 関 係 | |
| 原石の種類 | − |
| 骨材の岩質・種類・Gmax | − |
| 骨材の岩級区分 | − |
| 原石山掘削量(m3) | − |
| 原石山施工業者名(一括発注、分離発注) | − |
| 基 礎 処 理 | |
| 工期 | 2014/9/20〜2015/10/15 |
| 基礎処理長(m) | 5,168m(ファンカーテン237m、カーテン4,337m、ブランケット594m) |
| 仮設備関係(配置場所、能力) | |
| 骨材プラント | − |
| フィルタプラント | − |
| コンクリート製造設備 | − |
| 濁水プラント | 洪水吐:30m3/h |
| 補助運搬設備 | − |
| 関 連 行 事 | |
| 転流式 | − |
| 初打設or盛立開始 | − |
| 定礎式 | − |
| 最終打設or盛立終了 | − |
| 試験湛水開始 | − |
| 竣工式 | − |
| 地域行事 | − |
| そ の 他 | |
| 主要職員(役職、氏名、所属会社) |
所長 太田 親 工事長 高橋 勲 |
| 記入日 | 2017/8/7 |
| 問合先 | 椛蝸ム組札幌支店当麻ダム工事事務所(TEL 0166-84-2772) |
| 添付写真説明 | |

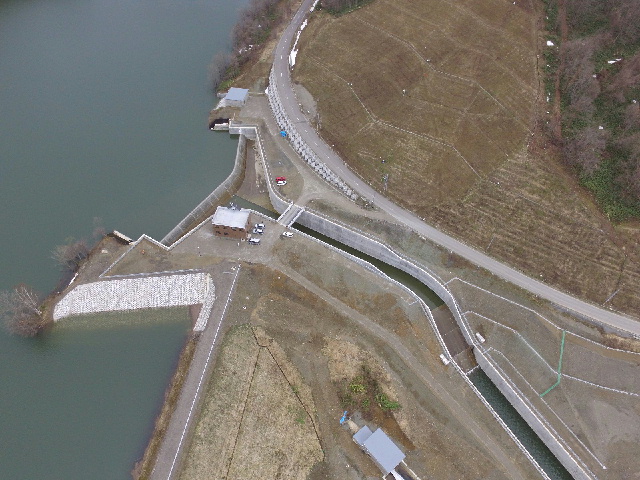

| 添付写真1 | 2017/05/01ダム左岸から撮影 |

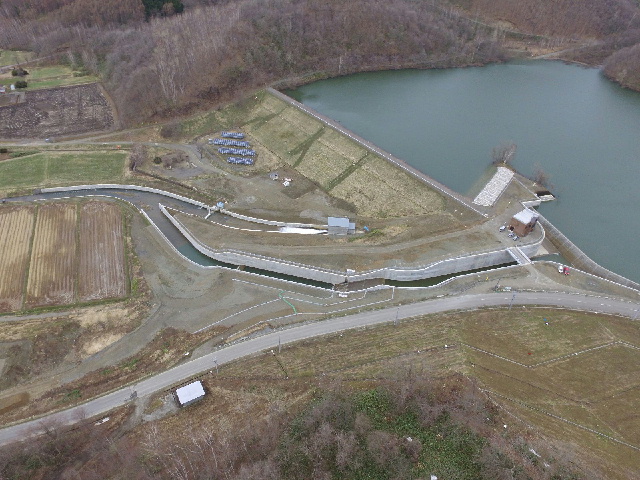

| 添付写真2 | 2017/05/01ダム右岸から撮影 |
| 添付写真3 | 2017/05/01上流側から下流側を撮影 |
