項 目 | 内 容 |
諸 元 等 | |
ダム名 | 津軽ダム(つがる) |
ダムの所在地(右岸) | 青森県中津軽郡西目屋村大字居森平地内 |
ダムの所在地(左岸) | 青森県中津軽郡西目屋村大字藤川地内 |
水系河川名 | 1級河川 岩木川水系 岩木川 |
事業名 | 津軽ダム本体建設(第1期)工事 |
発注者名 | 国土交通省東北地方整備局 |
受注者名 | 津軽ダム建設工事 安藤ハザマ・西松特定建設工事共同企業体 |
ダムの型式 | 重力式コンクリートダム |
ダムの目的 | @洪水調節、A流水の正常な維持、Bかんがい用水、C水道用水、D工業用水、E発電 |
堤高(m) | 97.2m |
堤頂長(m) | 342m |
堤体積(m3) | 717,000m3 |
天端標高(EL m) | EL.226.7m |
全体工期(着工から竣工まで) | 平成20年10月〜平成28年度 |
休止期間 | 平成23年3月16日〜平成23年5月18日(東日本大震災による) |
ダムの特徴 | ・上流60mに既設の目屋ダムがあり、工事期間中でも目屋ダムの機能は維持した状態での施工となる。 ・ダムの右岸天端に原石山が近接している。 |
転 流 工 | |
工期 | 平成20年12月〜平成27年3月(一次〜四次転流までを含む)(計画) |
転流方式 | 半川締切方式 |
通水断面積(u) | 堤内仮排水路 19.8u×2条=39.8u |
水路延長(m) | ー |
トンネル延長(m) | 71m |
対象流量(m3/sec) | 200m3/sec |
越流超過確率(回/年) | 目屋ダム放流 1/5〜1/10確率放流量 |
上流仮締切型式 | なし |
転流工施工業者名(一括発注、分離発注) | 一括発注 |
堤体基礎掘削工 | |
工期 | 平成21年4月〜平成22年12月 |
ダムサイトの地質(岩の種類・岩級区分) | 安山岩、玄武岩、凝灰岩 CM級 |
堤体基礎掘削量 | 74万m3 |
コンクリート工 | |
打設工期 | 平成22年05月〜平成25年08月(計画) |
打設休止期間 | 毎年12/1〜3/31 |
コンクリートダム本体打設工法 | RCD工法 |
コンクリートダム本体打設運搬設備 | 15.5t固定式ケーブルクレーン×2基 |
フィルダム洪水吐打設工法 | ー |
堤体コンクリート打設量(進捗率) | 759,000m3(完了) |
RCD工法の場合:RCDコンクリート打設量 | 500,000m3(完了) |
フィルダムの場合:洪水吐コンクリート量 | ー |
暑中コンクリート対策工 | 混練り水の冷却、骨材貯蔵ビンへの冷水散水等 |
寒中コンクリート対策工 | 混練り水の加熱、断熱マットによる養生 |
堤 体 盛 立 工 | |
盛立工期 | ー |
盛立休止期間 | ー |
堤体盛立量(進捗率)(m3) | ー |
骨 材 関 係 | |
原石の種類 | 原石山 |
骨材の岩質・種類・Gmax | 玄武岩、Gmax=80mm |
骨材の岩級区分 | CM、CH |
原石山掘削量(m3) | 総掘削量100万m3 |
原石山施工業者名(一括発注、分離発注) | 一括発注 |
基 礎 処 理 | |
工期 | 平成22年07月〜平成25年12月(計画) |
基礎処理長(m) | コンソリ7,500m カーテン10,000m |
仮設備関係(配置場所、能力) | |
骨材プラント | 380t/h(計画) 右岸上流 |
フィルタプラント | ー |
コンクリート製造設備 | 2軸強制 2.25m3×2台×2基 |
濁水プラント | 骨材製造 900m3/h 堤体200m3/h |
補助運搬設備 | ー |
関 連 行 事 | |
転流式 | ー |
初打設or盛立開始 | 平成22年5月 |
定礎式 | 平成22年10月 |
最終打設or盛立終了 | 平成26年09月 |
試験湛水開始 | 平成28年2月 |
竣工式 | 未定 |
地域行事 | ー |
そ の 他 | |
主要職員(役職、氏名、所属会社) | 所長、監理技術者:鈴木 篤(安藤ハザマ) 副所長、主任技術者:中井 利幸(西松建設) 工 事 長:川本 卓(安藤ハザマ) |
記入日 | 2016/8/8 |
問合先 | 安藤ハザマ 津軽ダム出張所 рO172−81−5451 |
添付写真説明 | |

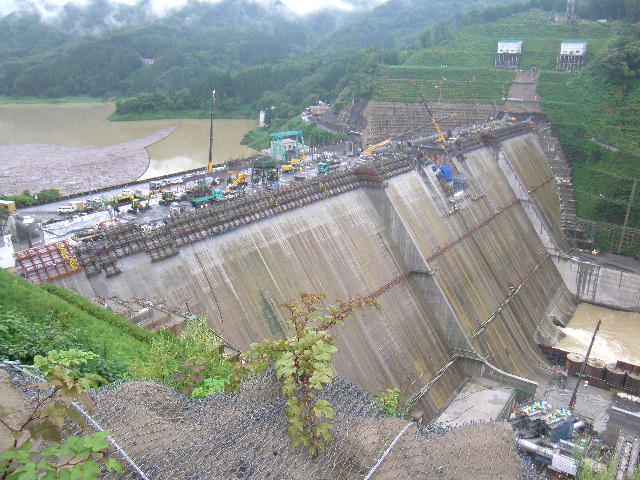

添付写真1 | 左岸より望む (2013年9月2日) |
添付写真2 | 骨材製造設備、コンクリート製造設備(2013年9月2日) |

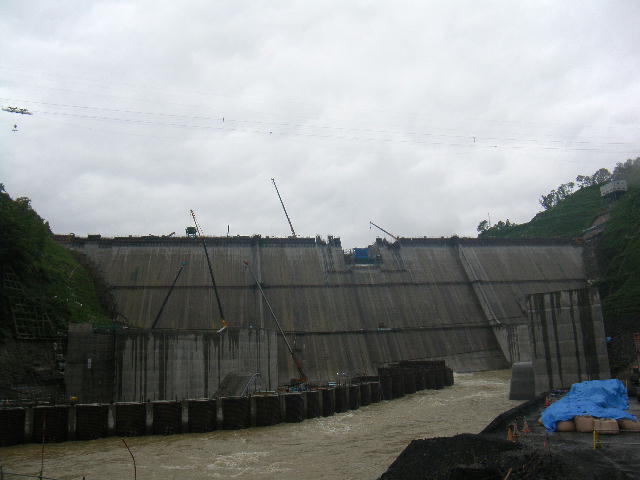

添付写真3 | 下流より望む (2013年9月2日) |
