| 項 目 | 内 容 |
| 諸 元 等 |
| ダム名 | 鶴田(つるだ)ダム再開発事業 |
| ダムの所在地(右岸) | 鹿児島県薩摩郡さつま町大字神子地区 |
| ダムの所在地(左岸) | 鹿児島県薩摩郡さつま町大字神子地区 |
| 水系河川名 | 一級河川 川内川水系 川内川 |
| 事業名 | 鶴田ダム再開発事業 |
| 発注者名 | 国土交通省九州地方整備局 |
| 受注者名 | 鹿島建設株式会社 |
| ダムの型式 | 重力式コンクリートダム |
| ダムの目的 | F |
| 堤高(m) | 117.5m |
| 堤頂長(m) | 450m |
| 堤体積(m3) | 111,9千m3 |
| 天端標高(EL m) | EL162.5m |
| 全体工期(着工から竣工まで) | 2012年10月16日 〜 2017年3月31日 |
| 休止期間 | − |
| ダムの特徴 | 放流管3条の新設と発電用取水管2条の付替を行い、洪水調節機能を強化する工事。 |
| 転 流 工 |
| 工期 | − |
| 転流方式 | − |
| 通水断面積(u) | − |
| 水路延長(m) | − |
| トンネル延長(m) | − |
| 対象流量(m3/sec) | − |
| 越流超過確率(回/年) | − |
| 上流仮締切型式 | − |
| 転流工施工業者名(一括発注、分離発注) | − |
| 堤体基礎掘削工 |
| 工期 | 2012年12月 〜 2013年12月 |
| ダムサイトの地質(岩の種類・岩級区分) | 砂岩,砂岩・頁岩互層 ・ D〜CH級 |
| 堤体基礎掘削量 | 214,000 m3 |
| コンクリート工 |
| 打設工期 | 2013年4月 〜 2016年3月 |
| 打設休止期間 | − |
| コンクリートダム本体打設工法 | 減勢工 拡張レヤー,柱状 |
| コンクリートダム本体打設運搬設備 | ダンプトラック直送,ダンプトラック運搬+クローラクレーン打設 |
| フィルダム洪水吐打設工法 | − |
| 堤体コンクリート打設量(進捗率) | 減勢工 107,570m3 (100%) |
| RCD工法の場合:RCDコンクリート打設量 | − |
| フィルダムの場合:洪水吐コンクリート量 | − |
| 暑中コンクリート対策工 | − |
| 寒中コンクリート対策工 | − |
| 堤 体 盛 立 工 |
| 盛立工期 | − |
| 盛立休止期間 | − |
| 堤体盛立量(進捗率)(m3) | − |
| 骨 材 関 係 |
| 原石の種類 | 購入骨材 |
| 骨材の岩質・種類・Gmax | 岩質 - ・ 種類 - ・ Gmax 80mm |
| 骨材の岩級区分 | − |
| 原石山掘削量(m3) | − |
| 原石山施工業者名(一括発注、分離発注) | − |
| 基 礎 処 理 |
| 工期 | − |
| 基礎処理長(m) | − |
| 仮設備関係(配置場所、能力) |
| 骨材プラント | − |
| フィルタプラント | − |
| コンクリート製造設備 | ダムサイト右岸下流,強制2軸3.0m3×1 |
| 濁水プラント | ダムサイト右岸下流,280m3/h |
| 補助運搬設備 | − |
| 関 連 行 事 |
| 転流式 | − |
| 初打設or盛立開始 | 2013/4/12 |
| 定礎式 | − |
| 最終打設or盛立終了 | − |
| 試験湛水開始 | − |
| 竣工式 | − |
| 地域行事 | − |
| そ の 他 |
| 主要職員(役職、氏名、所属会社) | 現場代理人:滝口紀夫(鹿島建設),監理技術者:金戸崇史(鹿島建設) |
| 記入日 | 2017年8月3日 |
| 問合先 | TEL 0996-21-3505 (鶴田ダム増設減勢工工事事務所) |
| 添付写真説明 |

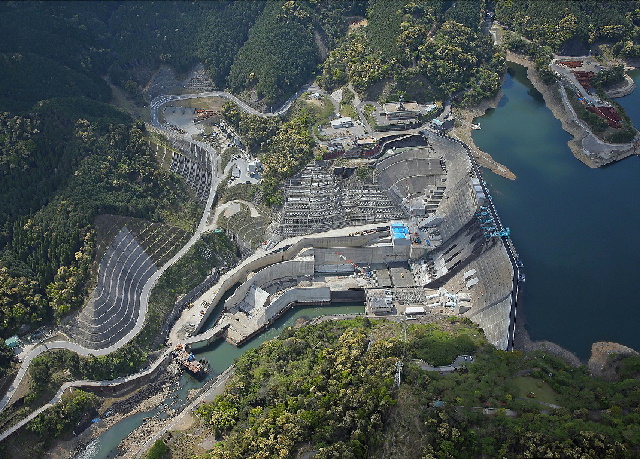

| 添付写真1 | 上空より減勢工を望む 2017/4/23 |

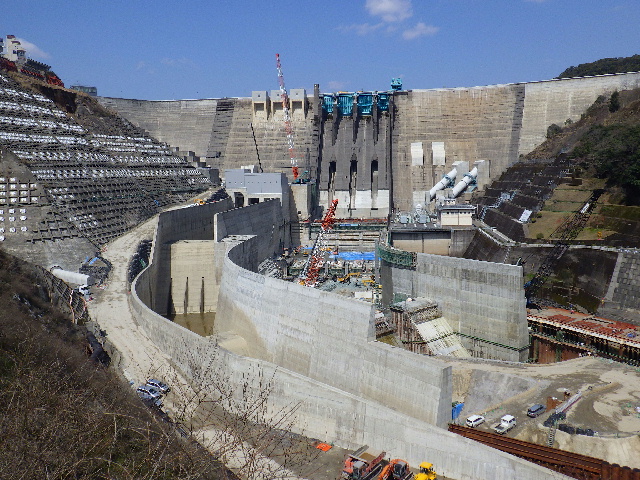

| 添付写真2 | 下流より堤体を望む 2017/3/28 |
