| 項 目 | 内 容 |
| 諸 元 等 | |
| ダム名 | 安威川(あいがわ)ダム |
| ダムの所在地(右岸) | |
| ダムの所在地(左岸) | 大阪府茨木市生保 |
| 水系河川名 | 一級河川 淀川水系 安威川 |
| 事業名 | 安威川ダム建設工事 |
| 発注者名 | 大阪府 |
| 受注者名 | 大林組・前田建設工業・奥村組・日本国土開発特定建設工事共同企業体 |
| ダムの型式 | 中央遮水型ロックフィルダム |
| ダムの目的 | FN |
| 堤高(m) | 76.5m |
| 堤頂長(m) | 337.5m |
| 堤体積(m3) | 222.5万m3 |
| 天端標高(EL m) | 131.5m |
| 全体工期(着工から竣工まで) | 平成26年3月24日〜令和5年2月28日 |
| 休止期間 | - |
| ダムの特徴 | 全国でもまれな都市型ダムで、周辺の豊かな自然環境と合わせ、ダム建設によって生まれる湖を生かした観光レクリエーションの拠点として、市民に親しまれるダムの実現を目指しています。 |
| 転 流 工 | |
| 工期 | 平成27年2月27日まで |
| 転流方式 | 仮排水トンネル工(NATM) |
| 通水断面積(u) | 41.8m2 |
| 水路延長(m) | 548m |
| トンネル延長(m) | 548m |
| 対象流量(m3/sec) | 530m3/sec |
| 越流超過確率(回/年) | 20 |
| 上流仮締切型式 | CSG |
| 転流工施工業者名(一括発注、分離発注) | 鹿島建設(分離発注) |
| 堤体基礎掘削工 | |
| 工期 | 平成26年11月〜平成30年9月 |
| ダムサイトの地質(岩の種類・岩級区分) | 基盤岩盤は、超丹波帯のホルンフェルス化した砂岩、粘板岩および茨木複合花崗岩体の花崗岩類 |
| 堤体基礎掘削量 | 182.8万m3 |
| コンクリート工 | |
| 打設工期 | 平成28年11月〜令和4年6月 |
| 打設休止期間 | 無し |
| コンクリートダム本体打設工法 | − |
| コンクリートダム本体打設運搬設備 | − |
| フィルダム洪水吐打設工法 | ポンプ打設 |
| 堤体コンクリート打設量(進捗率) | − |
| RCD工法の場合:RCDコンクリート打設量 | − |
| フィルダムの場合:洪水吐コンクリート量 | 10万m3 |
| 暑中コンクリート対策工 | 練混水に冷却水を使用、粗骨材に冷却水を散水 |
| 寒中コンクリート対策工 | − |
| 堤 体 盛 立 工 | |
| 盛立工期 | 平成30年10月〜令和4年1月 |
| 盛立休止期間 | 無し |
| 堤体盛立量(進捗率)(m3) | 2225千m3(進捗率100%) |
| 骨 材 関 係 | |
| 原石の種類 | − |
| 骨材の岩質・種類・Gmax | 砂岩、粘板岩、Gmax=40mm |
| 骨材の岩級区分 | − |
| 原石山掘削量(m3) | − |
| 原石山施工業者名(一括発注、分離発注) | 購入材 |
| 基 礎 処 理 | |
| 工期 | 平成29年3月〜令和4年3月 |
| 基礎処理長(m) | ブランケット3,800m、洪水吐コンソリ1,440m、カーテン6,056m |
| 仮設備関係(配置場所、能力) | |
| 骨材プラント | − |
| フィルタプラント | − |
| コンクリート製造設備 | 堤体左岸天端、傾動型1.5m3×3台 |
| 濁水プラント | ダムサイト濁水処理設備400m3/h |
| 補助運搬設備 | − |
| 関 連 行 事 | |
| 転流式 | 平成27年9月15日 |
| 初打設or盛立開始 | 令和2年3月 |
| 定礎式 | 令和2年11月14日 |
| 最終打設or盛立終了 | 令和4年1月26日(盛立完了) |
| 試験湛水開始 | 令和4年9月5日 |
| 竣工式 | 未定 |
| 地域行事 | 未定 |
| そ の 他 | |
| 主要職員(役職、氏名、所属会社) | 現場代理人 金本裕治 (大林組)、監理技術者 肥後桂介(大林組) 主任技術者 後藤元樹 (前田建設工業)、主任技術者 高橋良平 (奥村組)、主任技術者 矢倉一義 (日本国土開発) |
| 記入日 | 令和5年1月10日 |
| 問合先 | 安威川ダム工事事務所 肥後桂介 TEL:(072)648-5464 FAX:(072)648-5465 |
| 添付写真説明 | |

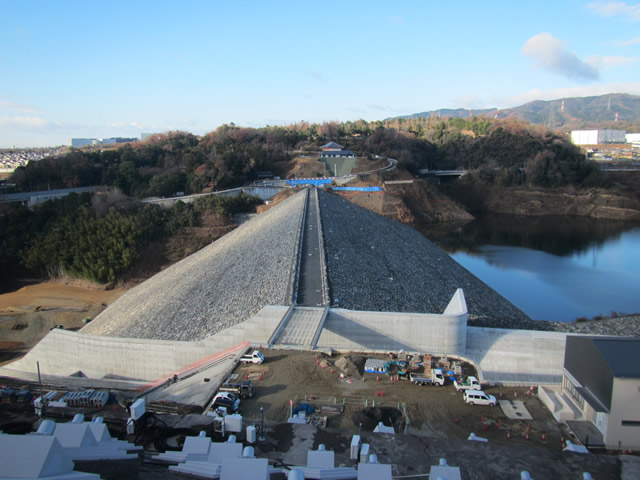

| 添付写真1 | 右岸から左岸 2022/12/27 |

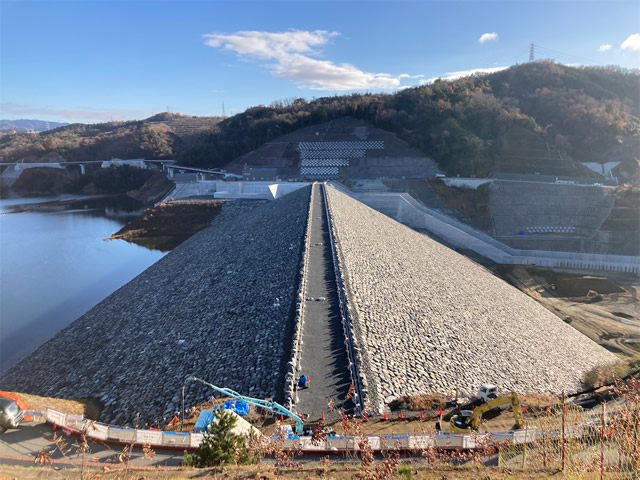

| 添付写真2 | 左岸から右岸 2022/12/27 |
