平取ダム


項  目  内  容
諸  元  等
ダム名(ふりがな) 平取(びらとり)ダム
ダムの所在地(右岸) 北海道沙流郡平取町字芽生地内
ダムの所在地(左岸) 北海道沙流郡平取町字芽生地内
水系河川名 一級河川沙流川水系額平川
事業名 沙流川総合開発事業の内平取ダム堤体建設(第3期)工事
発注者名 国土交通省 北海道開発局室蘭開発建設部
受注者名 西松・岩田地崎・岩倉特定建設工事共同企業体
ダムの型式 重力式コンクリートダム
ダムの目的 F、N、W
堤高(m) 55m
堤頂長(m) 350m
堤体積(m3) 177,000
天端標高(EL m) EL 190.0m
全体工期(着工から竣工まで) 2015年1月29日〜2024年12月14日
休止期間
ダムの特徴
転  流  工
工期
転流方式 半川締切(一次転流)、堤内仮排水路(二次転流)、融雪機放流設備(三次転流)
通水断面積(u) B=5.0m×H=6.0m 30m2
水路延長(m) 堤体内 48m、減勢工 77.75m、L型水路 54.69m、カルバート 32m、開水路 173.38m
トンネル延長(m)
対象流量(m3/sec) 120m3/s(堤内仮排水路)、170m3/s(堤内仮排水路+融雪期放流設備)
越流超過確率(回/年) 120m3/s(1回/年)、170m3/s(1回/2年)
上流仮締切型式 ダブルウォール 幅7m、高さ8.4m、ウォール内部は現地発生土
転流工施工業者名(一括発注、分離発注) 西松・岩田地崎・岩倉特定建設工事共同企業体
堤体基礎掘削工
工期
ダムサイトの地質(岩の種類・岩級区分) 古第三紀ニセウ層、白亜紀上部エゾ層群と中部エゾ層群およびジュラ紀〜三畳紀の沙流川層
砂岩・泥質岩互層(CL〜CH級)
堤体基礎掘削量 土石掘削 44,700m3、岩石掘削 12,250m3、岩盤面処理 10,340m2
コンクリート工(コンクリートダム、フィルダム洪水吐)
打設工期 平成27年9月23日〜令和2年11月19日
打設休止期間
コンクリートダム本体打設工法 柱状レア工法
コンクリートダム本体打設運搬設備 クローラクレーン(120t、200t×3、750t)
フィルダム洪水吐打設工法
堤体コンクリート打設量(進捗率) 180,000m3(100%) ※令和4年2月末現在
RCD工法の場合:RCDコンクリート打設量
フィルダムの場合:洪水吐コンクリート量
暑中コンクリート対策工
寒中コンクリート対策工 ボイラー、シート養生
堤体盛立工(アースダム、ロックフィルダム)
盛立工期
盛立休止期間
堤体盛立量(進捗率)(m3)
骨 材 関 係
原石の種類 河床砂礫
骨材の岩質・種類・Gmax Gmax 150mm、G1_150〜80mm、G2_80〜40mm、G3_40〜20mm、G4_20〜5mm(製造+購入)、S_5mm以下
骨材の岩級区分
原石山掘削量(m3) 表土 約330,000m3、河床砂礫 約430,000m3
原石山施工業者名(一括発注、分離発注)
基 礎 処 理
工期
基礎処理長(m) コンソリデーショングラウチング 2,944m、カーテングラウチング 5,800m(連壁部含む)
仮設備関係(配置場所、能力)
骨材プラント 配置場所 豊糠地区(ダムサイト上流約 3km ) 一次破砕 153.8t/hr
フィルタプラント
コンクリート製造設備 ダムサイト左岸段丘部下流 強制2軸 3m3×1基、セメントサイロ600t
濁水プラント ダムサイト 100m3/hr、骨材プラント 420m3/hr
補助運搬設備
関 連 行 事
転流式
初打設or盛立開始 平成27年9月23日
定礎式 平成29年7月30日
最終打設or盛立終了 令和2年11月19日
試験湛水開始 令和3年11月24日
竣工式 未定
地域行事 チプサンケ(舟下しの儀式)、沙流川まつり、PKグランプリ 他
そ  の  他
主要職員(役職、氏名、所属会社) 現場代理人 梅津智徳(西松建設)、監理技術者 中岡 良文(西松建設)、主任技術者 川 健一(岩田地崎)、主任技術者 金田健一(岩倉建設)
記入日 令和4年8月10日
問合先 西松・岩田地崎・岩倉特定建設工事共同企業体 平取ダムJV 01457-4-5122
添付写真説明

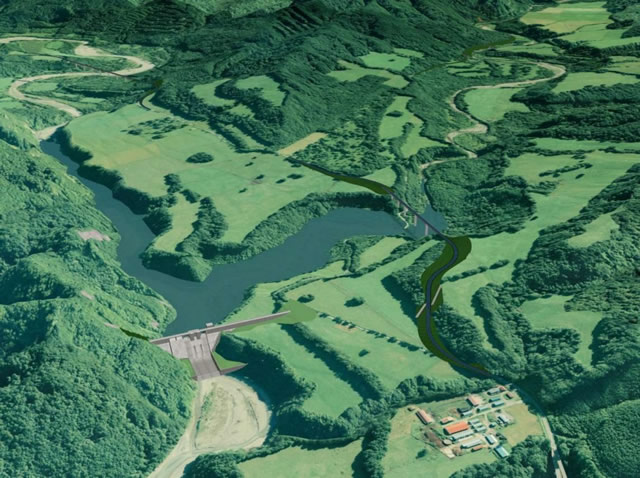

添付写真1 完成予想図

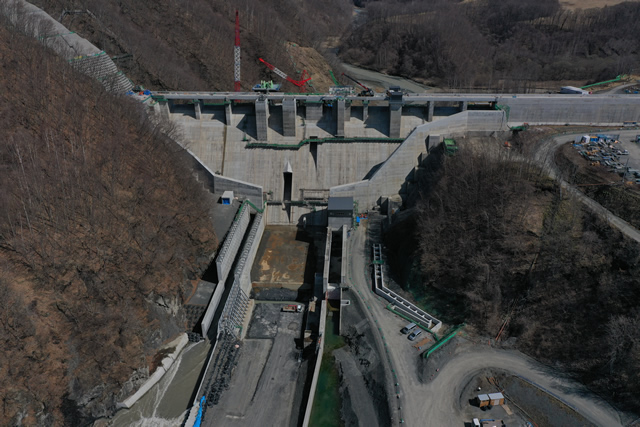

添付写真2 堤体下流より上流を望む
