| 項 目 | 内 容 |
| 諸 元 等 | |
| ダム名 | 市野新田(いちのしんでん)ダム |
| ダムの所在地(右岸) | 新潟県柏崎市女谷地先 |
| ダムの所在地(左岸) | 新潟県柏崎市女谷地先 |
| 水系河川名 | 2級河川 鵜川水系 石橋川 |
| 事業名 | 柏崎周辺(二期)農業水利事業市野新田ダム建設工事 |
| 発注者名 | 農林水産省北陸農政局 |
| 受注者名 | 株式会社フジタ |
| ダムの型式 | 傾斜遮水ゾーン型フィルダム |
| ダムの目的 | A;かんがい |
| 堤高(m) | 26.7m |
| 堤頂長(m) | 199.0m |
| 堤体積(m3) | 166,000m3 |
| 天端標高(EL m) | EL241.7m |
| 全体工期(着工から竣工まで) | 2012年(平成24年)4月20日〜2019年(令和元年)9月30日 |
| 休止期間 | 降雪のため冬期休止(12月〜4月中旬) |
| ダムの特徴 | 農林水産省が新設する最後のダム。建設中の新潟県鵜川ダムの原石山発生材を半透水性材に流用する。特別豪雪地帯に指定された柏崎市の中でも積雪量が非常に多い地域。 |
| 転 流 工 | |
| 工期 | 平成26年5月〜平成27年4月(平成26年12月〜平成27年3月は休止) |
| 転流方式 | 仮排水路トンネル方式 |
| 通水断面積(u) | 3.3u |
| 水路延長(m) | 445.03m |
| トンネル延長(m) | 211.24m |
| 対象流量(m3/sec) | 18.0m3/s |
| 越流超過確率(回/年) | 1回/10年確率 |
| 上流仮締切型式 | 半透水性材による築堤 |
| 転流工施工業者名(一括発注、分離発注) | 株式会社フジタ(一括発注) |
| 堤体基礎掘削工 | |
| 工期 | 平成24年9月〜平成29年10月 |
| ダムサイトの地質(岩の種類・岩級区分) | 基礎地盤:安山岩類、凝灰岩類、凝灰角礫岩類 岩級区分:CML〜D級 |
| 堤体基礎掘削量 | 480,000m3 |
| コンクリート工(コンクリートダム、フィルダム洪水吐) | |
| 打設工期 | 平成27年6月〜平成29年7月 |
| 打設休止期間 | 毎年12月〜4月(冬期休止) |
| コンクリートダム本体打設工法 | |
| コンクリートダム本体打設運搬設備 | |
| フィルダム洪水吐打設工法 | コンクリートポンプ打設(生コン購入) |
| 堤体コンクリート打設量(進捗率) | |
| RCD工法の場合:RCDコンクリート打設量 | |
| フィルダムの場合:洪水吐コンクリート量 | 6,410m3 |
| 暑中コンクリート対策工 | 屋根付のトラックミキサ車待機場を場内に設置 |
| 寒中コンクリート対策工 | 寒中コンクリートの回避 |
| 堤 体 盛 立 工 | |
| 堤体盛立工(アースダム、ロックフィルダム) | |
| 盛立工期 | 平成28年5月〜平成29年11月 |
| 盛立休止期間 | 平成28年12月〜平成29年4月 |
| 堤体盛立量(進捗率)(m3) | 100%(166,000m3) |
| 骨 材 関 係 | |
| 骨 材 関 係 | 粗粒コア材、半透水性材を鵜川ダム原石山より流用 |
| 原石の種類 | 自破砕状安山岩 |
| 骨材の岩質・種類・Gmax | 粗粒コア材:Gmax=100mm、半透水性材:Gmax=200mm |
| 骨材の岩級区分 | 市野新田ダムへの流用の量:51,000m3(半透水性材) |
| 原石山掘削量(m3) | |
| 原石山施工業者名(一括発注、分離発注) | 鵜川ダム本体建設工事 前田・東急・植木特定共同企業体 |
| 基 礎 処 理 | |
| 工期 | 平成27年6月〜平成29年10月 |
| 基礎処理長(m) | カーテングラウチング9,900m ブランケットグラウチング3,540m |
| 仮設備関係(配置場所、能力) | |
| 骨材プラント | 無し |
| フィルタプラント | 無し |
| コンクリート製造設備 | 無し |
| 濁水プラント | ダムサイト 凝集沈殿機械脱水方式60t/m3、同150t/m3 |
| 補助運搬設備 | 無し |
| 関 連 行 事 | |
| 転流式 | 平成27年4月 |
| 初打設or盛立開始 | 平成28年8月 |
| 定礎式 | 平成28年11月 |
| 最終打設or盛立終了 | 平成29年11月 |
| 試験湛水開始 | 平成31年2月 |
| 竣工式 | 令和元年10月 |
| 地域行事 | ・鵜川地区は清流の里山で有名で、「綾子舞・ほたるまつり」が毎年6月下旬に開催される。 ・国の重要無形民俗文化財に指定された「綾子舞」が,毎年9月初に「現地公開」(綾子舞会館)される。 |
| そ の 他 | |
| 主要職員(役職、氏名、所属会社) |
現場代理人:坂元 孝一(CMED No.658) 監理技術者:筧下 雅章(2019年3月迄)、坂元 孝一 |
| 記入日 | 2019年8月30日 |
| 問合先 | 〒945−1252新潟県柏崎市大字女谷8 潟tジタ 市野新田ダム作業所 坂元 孝一 |
| 添付写真説明 | |

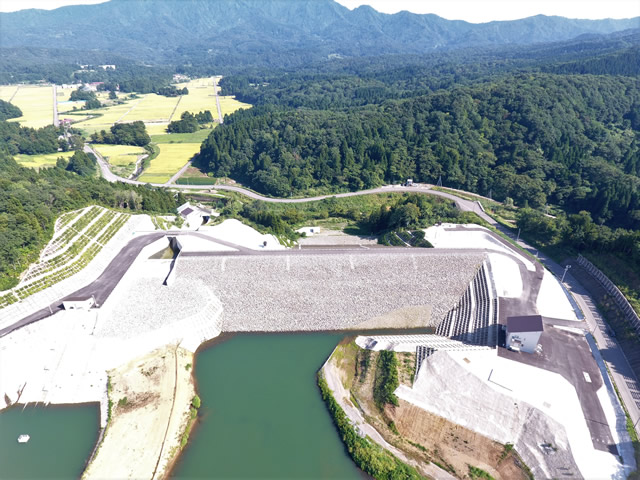

| 添付写真1 | 市野新田下流より(2019年8月31日) |

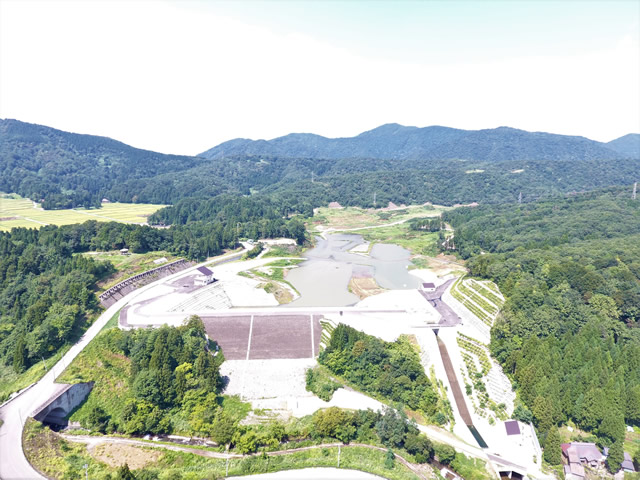

| 添付写真2 | 市野新田上流より(2019年9月7日) |
