小石原川ダム

項  目 内  容
諸  元  等
ダム名 小石原川(こいしわらがわ)ダム
ダムの所在地(右岸) 福岡県朝倉市
ダムの所在地(左岸) 福岡県朝倉市
水系河川名 一級河川筑後川水系小石原川
事業名 小石原川ダム建設事業
発注者名 独立行政法人 水資源機構
受注者名 鹿島・竹中土木・三井住友特定建設工事共同企業体
ダムの型式 中央コア型ロックフィルダム
ダムの目的 洪水調節・流水の正常な機能の維持・新規利水
堤高(m) 139.0
堤頂長(m) 568.0
堤体積(m3) 870000.0
天端標高(EL m) 359.0
全体工期(着工から竣工まで) 平成28年4月5日から令和3年3月31日
休止期間 -
ダムの特徴 堤高139m、堤頂長568m、堤体積870.0万m3の大規模ロックフィルダムである。
転  流  工
工期 -
転流方式 -
通水断面積(u) -
水路延長(m) -
トンネル延長(m) -
対象流量(m3/sec) -
越流超過確率(回/年) -
上流仮締切型式 -
転流工施工業者名(一括発注、分離発注) -
堤体基礎掘削工
工期 平成28年7月〜平成29年5月
ダムサイトの地質(岩の種類・岩級区分) 三郡変成岩(ホルンフェルス)
堤体基礎掘削量 1864000
コンクリート工
打設工期 平成29年3月〜令和元年10月
打設休止期間 -
コンクリートダム本体打設工法 -
コンクリートダム本体打設運搬設備 -
フィルダム洪水吐打設工法 バケット打設・ポンプ打設
堤体コンクリート打設量(進捗率) 0
RCD工法の場合:RCDコンクリート打設量 -
フィルダムの場合:洪水吐コンクリート量 98000
暑中コンクリート対策工 チラー水、冷風冷却
寒中コンクリート対策工
堤 体 盛 立 工
盛立工期 平成29年8月〜令和元年7月
盛立休止期間 -
堤体盛立量(進捗率)(m3) 8,700,000m3(100%)
骨 材 関 係
原石の種類 三郡変成岩(ホルンフェルス)
骨材の岩質・種類・Gmax -
骨材の岩級区分 -
原石山掘削量(m3) 10505800
原石山施工業者名(一括発注、分離発注) 一括発注
基 礎 処 理
工期 平成29年3月〜令和元年12月
基礎処理長(m) 110000
仮設備関係(配置場所、能力)
骨材プラント -
フィルタプラント -
コンクリート製造設備 堤体下流施工ヤード、180m3/h
濁水プラント 300t/h×2基
補助運搬設備 インクライン、ケーブルクレーン、クローラークレーン
関 連 行 事
転流式 平成28年7月13日
初打設or盛立開始 平成29年8月30日盛立開始
定礎式 平成30年5月12日
最終打設or盛立終了 令和元年10月
試験湛水開始 令和元年12月
竣工式 令和3年3月
地域行事
そ  の  他
主要職員(役職、氏名、所属会社) 所長 伊藤 寧 鹿島建設
主任技術者 石松 宗一郎 竹中土木
主任技術者 糠谷 勝彦 三井住友
記入日 令和3年3月
問合先 0946-23-8302
添付写真説明
添付写真1 完成予想図

添付写真2 堤体全景(2021/03.04)

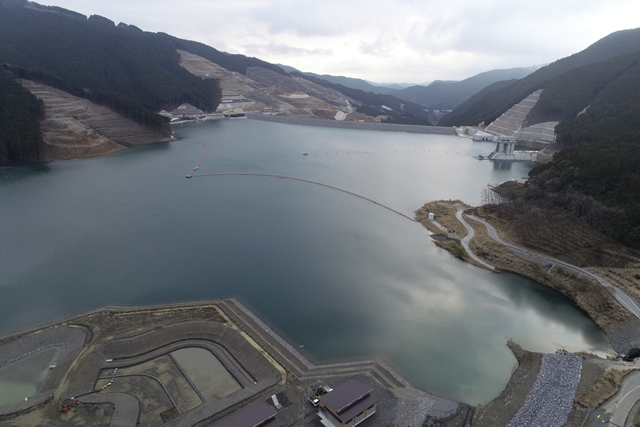

添付写真3 上流より貯水池全景(2021/03.05)
