駒込ダム

項  目  内  容
諸  元  等
ダム名 駒込(こまごめ)ダム
ダムの所在地(右岸) 青森県青森市大字駒込地内
ダムの所在地(左岸) 青森県青森市大字駒込地内
水系河川名 二級河川堤川水系駒込川
事業名 駒込ダム本体建設工事
発注者名 青森県
受注者名 安藤ハザマ・日本国土開発・鹿内組特定建設工事共同企業体
ダムの型式 重力式コンクリートダム
ダムの目的 F、N、P
堤高(m) 84.5m
堤頂長(m) 290.1m
堤体積(m3) 317,000m3
天端標高(EL m) EL514.50m
全体工期(着工から竣工まで) 2019年3月16日〜2031年11月28日
休止期間 11月16日〜4月30日
ダムの特徴 ・購入骨材を使用・右岸側に造成アバット・冬期打設休止
転  流  工
工期 2020年7月〜2024年6月
転流方式 堤外仮排水路トンネル
通水断面積(u) 13m2
水路延長(m) 345m
トンネル延長(m) 345m
対象流量(m3/sec) 110m3/s
越流超過確率(回/年) 1回/年
上流仮締切型式 コンクリート堰堤
転流工施工業者名(一括発注、分離発注) 一括発注
堤体基礎掘削工
工期 2023年6月〜2025年11月
ダムサイトの地質(岩の種類・岩級区分) 安山岩
堤体基礎掘削量 831,000m3
コンクリート工(コンクリートダム、フィルダム洪水吐)
打設工期 2026年6月〜2030年6月
打設休止期間 11月16日〜4月30日
コンクリートダム本体打設工法 ELCM
コンクリートダム本体打設運搬設備 13.5tタワークレーン(堤体)、200tクローラクレーン(造成アバットメント)
フィルダム洪水吐打設工法 70tクローラクレーン(減勢工)
堤体コンクリート打設量(進捗率) 0m3(0%)
RCD工法の場合:RCDコンクリート打設量
フィルダムの場合:洪水吐コンクリート量
暑中コンクリート対策工 混練水に冷水使用(チラー)
寒中コンクリート対策工 混練水に温水使用(ボイラー)
堤体盛立工(アースダム、ロックフィルダム)
盛立工期
盛立休止期間
堤体盛立量(進捗率)(m3)
骨 材 関 係
原石の種類 購入(粗粒玄武岩)
骨材の岩質・種類・Gmax Gmax 80mm
骨材の岩級区分
原石山掘削量(m3)
原石山施工業者名(一括発注、分離発注)
基 礎 処 理
工期 2026年8月〜2030年8月
基礎処理長(m) コンソリデーション:6,366m、カーテン:20,586m
仮設備関係(配置場所、能力)
骨材プラント
フィルタプラント
コンクリート製造設備 ダムサイト上流1.6km(仮設ヤード):1.5m3×3 傾胴
濁水プラント 200t/h(ダムサイト直上流)、30t/h(仮設ヤード:コンクリート製造)
補助運搬設備
関 連 行 事
転流式 未定
初打設or盛立開始 未定
定礎式 未定
最終打設or盛立終了 未定
試験湛水開始 未定
竣工式 未定
地域行事 ねぶたまつり(8月2日〜8月7日)
そ  の  他
主要職員(役職、氏名、所属会社) 現場代理人  加藤 洋一 (安藤ハザマ)
監理技術者  三輪 剛大 (安藤ハザマ)
主任技術者  松本 嶺 (日本国土開発)
主任技術者  齋藤 徳美 (鹿内組)
記入日 2023年3月9日
問合先 青森県青森市大字幸畑字阿倍野52-1(TEL017-764-1820)
添付写真説明

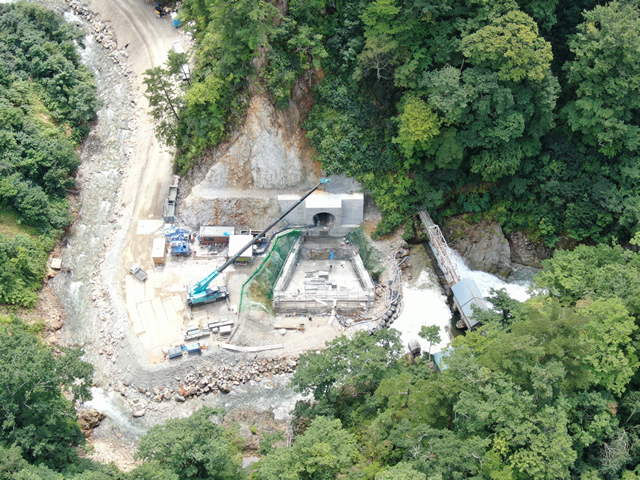

添付写真1 堤外仮排水トンネル 2023.08.24

添付写真2 貯水池斜面対策工 2023.08.24

添付写真3 右岸工事用道路 2023.08.24
