| 項 目 | 内 容 |
| 諸 元 等 | |
| ダム名 | ナムグムダム再開発 |
| ダムの所在地(右岸) | ラオス人民共和国 ヴィエンチャン県 |
| ダムの所在地(左岸) | |
| 水系河川名 | ナムグム川 |
| 事業名 | ラオス人民共和国 電力公社 ナムグム第一発電所増設工事 |
| 発注者名 | ラオス人民共和国 電力公社 |
| 受注者名 | 株式会社 安藤・間 |
| ダムの型式 | 重力式コンクリートダム |
| ダムの目的 | 発電 |
| 堤高(m) | 75.0m |
| 堤頂長(m) | 468.0m |
| 堤体積(m3) | 470千m3 |
| 天端標高(EL m) | EL 215.0m |
| 全体工期(着工から竣工まで) | 2017.8〜2021.11 |
| 休止期間 | なし |
| ダムの特徴 | ラオス 首都ヴィエンチャンの北部約65kmに位置する稼働中のナムグム第一水力発電所(155MW)において,40MWの水力発電設備1基を増設,既設のダム堤体に導水用の穴をあけて取水設備を新規に設けて,堤体下流側の既存発電所および放水路を拡張する。 円借款工事。 |
| 転 流 工 | |
| 工期 | − |
| 転流方式 | Temporary Coffering Bulkhead |
| 通水断面積(u) | 24.75m2(堤体穴開け) |
| 水路延長(m) | |
| トンネル延長(m) | 22m(堤体穴開け) |
| 対象流量(m3/sec) | |
| 越流超過確率(回/年) | |
| 上流仮締切型式 | Temporary Coffering Bulkhead |
| 転流工施工業者名(一括発注、分離発注) | 一括発注 (発電機は別発注) |
| 堤体基礎掘削工 | |
| 工期 | 2017.8〜2018.12 |
| ダムサイトの地質(岩の種類・岩級区分) | 細粒砂岩,細粒泥岩の互層 |
| 堤体基礎掘削量 | 発電所・減勢工 63,700m3 |
| コンクリート工(発電所) | |
| 打設工期 | 2018年12月〜2020年6月 |
| 打設休止期間 | なし |
| コンクリートダム本体打設工法 | − |
| コンクリートダム本体打設運搬設備 | コンクリートポンプ車 |
| フィルダム洪水吐打設工法 | − |
| コンクリート打設量(進捗率) | 11,000m3(60%) |
| RCD工法の場合:RCDコンクリート打設量 | − |
| フィルダムの場合:洪水吐コンクリート量 | − |
| 暑中コンクリート対策工 | プレクーリング |
| 寒中コンクリート対策工 | − |
| 堤 体 盛 立 工 | |
| 盛立工期 | − |
| 盛立休止期間 | − |
| 堤体盛立量(進捗率)(m3) | − |
| 骨 材 関 係 | |
| 原石の種類 | − |
| 骨材の岩質・種類・Gmax | − |
| 骨材の岩級区分 | − |
| 原石山掘削量(m3) | − |
| 原石山施工業者名(一括発注、分離発注) | − |
| 基 礎 処 理 | |
| 工期 | − |
| 基礎処理長(m) | − |
| 仮設備関係(配置場所、能力) | |
| 骨材プラント | − |
| フィルタプラント | − |
| コンクリート製造設備 | − |
| 濁水プラント | − |
| 補助運搬設備 | − |
| 関 連 行 事 | |
| 転流式 | − |
| 初打設or盛立開始 | − |
| 定礎式 | − |
| 最終打設or盛立終了 | − |
| 試験湛水開始 | − |
| 竣工式 | − |
| 地域行事 | − |
| そ の 他 | |
| 主要職員(役職、氏名、所属会社) | 所長 青柳秀明、 副所長 青柳秀明、 工事主任 加藤雅一、 武内浩之 |
| 記入日 | 2021.09.01 |
| 問合先 | 03-6234-3673(建設本部技術第三部) |
| 添付写真説明 | |

| 添付写真1 | 堤体立坑施工状況 2021.09.01 |

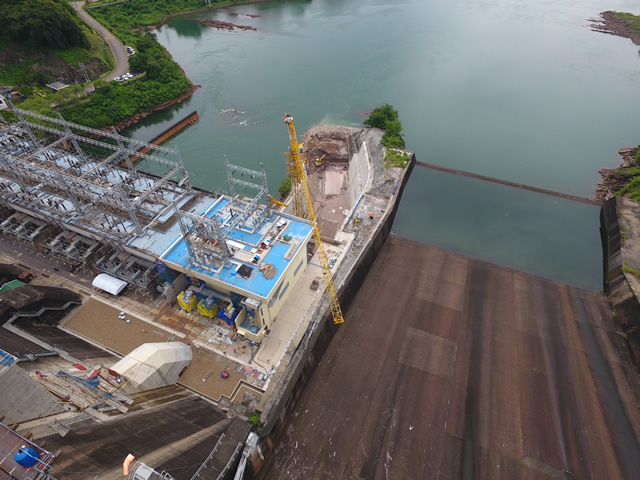

| 添付写真2 | 堤体下流発電所建屋施工状況 2021.09.01 |
