玉来ダム


項  目 内  容
諸  元  等
ダム名玉来(たまらい)ダム
ダムの所在地(右岸) 大分県竹田市大字川床
ダムの所在地(左岸) 大分県竹田市大字志土知
水系河川名 一級河川 大野川水系 玉来川
事業名 竹田水害緊急治水ダム建設事業
発注者名 大分県
受注者名 大成・菅・友岡特定建設工事共同企業体
ダムの型式 重力式コンクリートダム
ダムの目的 F
堤高(m) 52m
堤頂長(m) 145m
堤体積(m3) 128,250千m3(減勢工含む、造成アバットメント除く))
天端標高(EL m) EL396.0
全体工期(着工から竣工まで) 平成29年4月1日から令和5年3月15日(令和5年3月15日)まで
休止期間
ダムの特徴 河床付近に常用洪水吐きを設置し、洪水時以外は水をためない治水専用の流水型ダム。
転  流  工
工期 平成26年7月5日から平成28年1月14日まで
転流方式 仮排水トンネル
通水断面積(u) 19.9m2(標準馬蹄形)
水路延長(m) 288m
トンネル延長(m) 288m
対象流量(m3/sec) 180m3/s
越流超過確率(回/年) 1回/年
上流仮締切型式 重力式コンクリートダム
転流工施工業者名(一括発注、分離発注) 仮排水トンネル:梅林・ミヤマ特定建設工事共同企業体 上流仮締切:株式会社高山組
堤体基礎掘削工
工期 平成29年10月〜平成31年1月
ダムサイトの地質(岩の種類・岩級区分) 溶結凝灰岩:CH〜D級
堤体基礎掘削量 430,000m3
コンクリート工
打設工期 平成30年10月〜平成33年10月 (令和3年10月)
打設休止期間 −
コンクリートダム本体打設工法 ELCM工法
コンクリートダム本体打設運搬設備 350tクローラクレーン
フィルダム洪水吐打設工法
堤体コンクリート打設量(進捗率) 189,000m3/189,000m3(造成アバットメント含む)(100%)
RCD工法の場合:RCDコンクリート打設量
フィルダムの場合:洪水吐コンクリート量
暑中コンクリート対策工 練り混ぜ水:冷水
寒中コンクリート対策工 練り混ぜ水:温水
堤 体 盛 立 工
盛立工期
盛立休止期間
堤体盛立量(進捗率)(m3)
骨 材 関 係
原石の種類 購入骨材
骨材の岩質・種類・Gmax Gmax :150mm 珪質片岩
骨材の岩級区分
原石山掘削量(m3)
原石山施工業者名(一括発注、分離発注)
基 礎 処 理
工期 平成31年3月〜平成34年6月(令和4年6月)
基礎処理長(m) コンソリ:2,600m、コンタクト0m、カーテン55,880m
仮設備関係(配置場所、能力)
骨材プラント
フィルタプラント
コンクリート製造設備 堤体下流、二軸強制2.5m3×1
濁水プラント ダムサイト 250t/h
補助運搬設備 200tクローラクレーン(減勢工)
関 連 行 事
転流式
初打設or盛立開始 平成30年10月29日(初打設)
定礎式 平成31年3月16日
最終打設or盛立終了 令和3年8月24日
試験湛水開始 令和4年9月12日
竣工式 令和4年11月7日
地域行事 大名行列(4月) 竹楽(11月)
そ  の  他
主要職員(役職、氏名、所属会社) 作業所長・監理技術者・現場代理人:我妻敏昭(大成建設、CMED)
工事課長:西 智宏(大成建設、CMED)
主任技術者:岡野和久(叶尅g)
主任技術者:清水純一(蒲F岡組)
記入日 2023年1月
問合先 大成・菅・友岡JV 玉来ダム作業所 我妻 敏昭(0974-63-9120)
添付写真説明
添付写真1 完成予想図

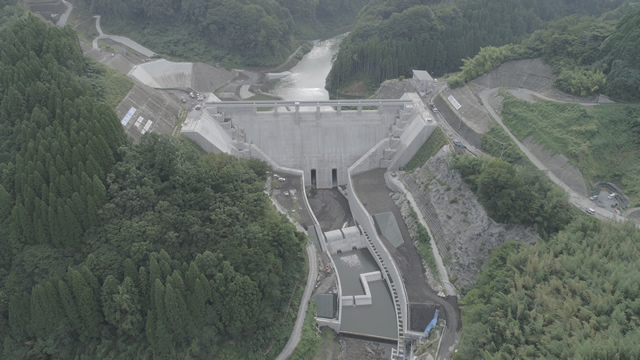

添付写真2 下流より堤体を望む(2023年1月更新)

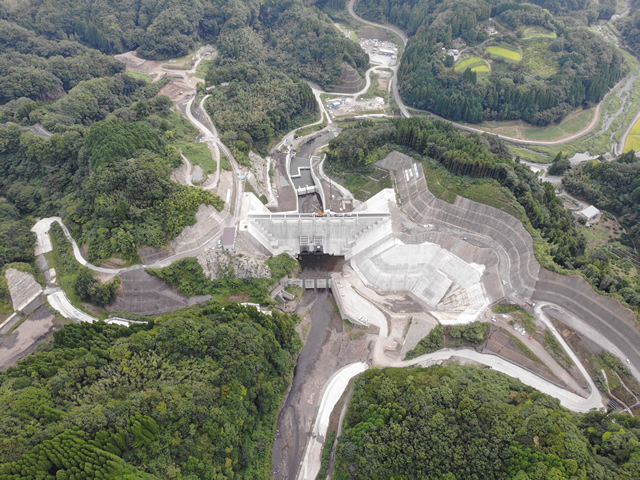

添付写真3 上流より堤体を望む(2023年1月更新)
