内ヶ谷ダム


項  目 内  容
諸  元  等
ダム名内ケ谷ダム(うちがたに)
ダムの所在地(右岸) 岐阜県郡上市大和町内ケ谷地内
ダムの所在地(左岸) 岐阜県郡上市大和町内ケ谷地内
水系河川名 1級河川 木曽川水系 長良川支川 亀尾島川
事業名 公共内ケ谷ダム建設事業 内ケ谷ダム建設工事
発注者名 岐阜県 長良川上流事務所
受注者名 前田・大日本・市川・TSUCHIYA 特定建設工事共同企業体
ダムの型式 重力式コンクリートダム
ダムの目的 洪水調節及び流水の正常な機能の維持
堤高(m) 84.2(m)
堤頂長(m) 261.5(m)
堤体積(m3) 306,000(m3)
天端標高(EL m) EL 577.2m
全体工期(着工から竣工まで) 2016年3月24日〜2028年3月31日
休止期間 1月〜3月
ダムの特徴 拡張レア工法
転  流  工
工期 2014年3月19日〜2016年1月1日
転流方式 仮排水路トンネル方式
通水断面積(u) 13(m2)
水路延長(m) 261(m)
トンネル延長(m) 225(m)
対象流量(m3/sec) 130(m3/sec)
越流超過確率(回/年) 1回/年
上流仮締切型式 コンクリート堰堤
転流工施工業者名(一括発注、分離発注) 大日本・市川・丸高 特定建設工事共同企業体(トンネル分離発注)、丸高組(上流仮締切分離発注)
堤体基礎掘削工
工期 2016年9月〜2021年3月
ダムサイトの地質(岩の種類・岩級区分) チャート・CM〜CH級
堤体基礎掘削量 620,000(m3)
コンクリート工
打設工期 2021年10月〜2025年12月
打設休止期間 12月10日〜3月31日
コンクリートダム本体打設工法 拡張レア工法
コンクリートダム本体打設運搬設備 15t×85mタワークレーン
フィルダム洪水吐打設工法 ポンプ打設(減勢工)
堤体コンクリート打設量(進捗率) 45% (139,459m3/306,000m3)
造成岩盤コンクリート打設量

93% (63,460m3/67,893m3)

洪水吐コンクリート量 23,000m3(減勢工)
暑中コンクリート対策工 チラー設備による冷水混練
寒中コンクリート対策工 ボイラー設備による温水混練
堤 体 盛 立 工
盛立工期 -
盛立休止期間 -
堤体盛立量(進捗率)(m3) -
骨 材 関 係
原石の種類 原石山採取
骨材の岩質・種類・Gmax 砂岩・Gmax150mm
骨材の岩級区分 CH級
原石山掘削量(m3) 580,000m3
原石山施工業者名(一括発注、分離発注) 一括発注
基 礎 処 理
工期 2021年10月〜2025年12月
基礎処理長(m) コンソリデーション:4,400m カーテン:17,760m
仮設備関係(配置場所、能力)
骨材プラント ダムサイト上流1.5km 処理能力:200t/h
フィルタプラント -
コンクリート製造設備 ダムサイト直下流 2.5m3×2 傾胴
濁水プラント 200t/h(ダムサイト)、400t/h(骨材プラント)
補助運搬設備 堤内10tダンプ、減勢工トラックミキサー車
関 連 行 事
転流式 2016年5月24日
初打設or盛立開始 2021年9月22日
定礎式 2022年5月30日
最終打設or盛立終了 未定
試験湛水開始 未定
竣工式 未定
地域行事 郡上おどり(8月14日〜8月16日:徹夜おどり)
そ  の  他
主要職員(役職、氏名、所属会社) 監理技術者  上馬場 靖 (前田)
現場代理人  早川 浩朗 (前田)
主任技術者  後藤 敏夫 (大日本土木)
主任技術者  山田 義明(市川)
主任技術者  熊崎 友昭 (TSUCHIYA)
記入日 2023.7.15
問合先 岐阜県郡上市大和町名皿部900
添付写真説明

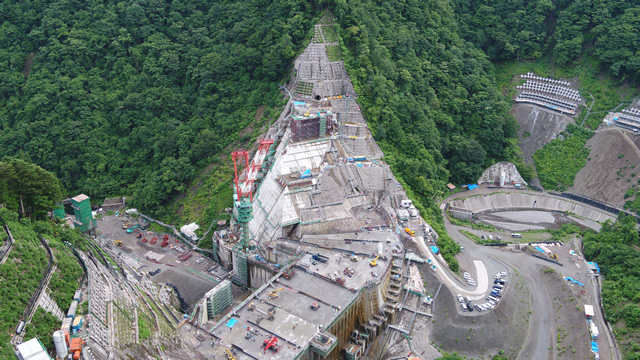

添付写真1 下流より上流を望む(2023年6月29日)

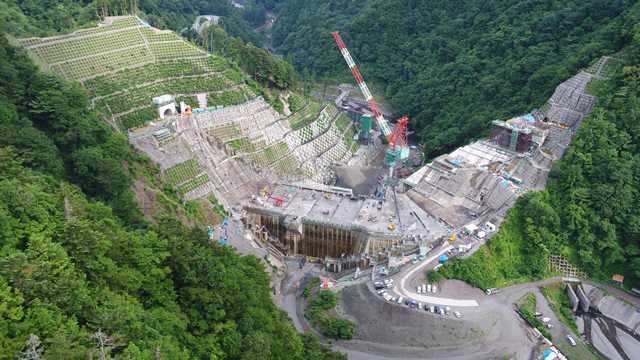

添付写真2 上流より下流を望む(2023年6月29日)
添付写真3 左岸より右岸を望む(2023年6月29日)
添付写真4 右岸より左岸を望む(2023年6月29日)
