鵜川ダム


項  目 内  容
諸  元  等
ダム名鵜川(うかわ)ダム
ダムの所在地(右岸) 新潟県柏崎市清水谷地先
ダムの所在地(左岸) 新潟県柏崎市清水谷地先
水系河川名 二級河川  鵜川水系  鵜川
事業名 (事業名)二級河川鵜川治水ダム建設事業
(工事名)鵜川ダム本体建設工事
発注者名 新潟県
受注者名 前田・東急・植木JV
ダムの型式 中央コア型ロックフィルダム
ダムの目的 ・洪水調節
・流水の正常な機能の維持
堤高(m) 55.0m
堤頂長(m) 267.0m
堤体積(m3) 944,000m3
天端標高(EL m) EL.175.0m
全体工期(着工から竣工まで) 2004年03月25日〜2028年3月15日
休止期間 毎年12月16日〜04月15日 (冬期積雪による休止)
ダムの特徴 新潟県が柏崎市に建設する治水ダム。冬期間4ヶ月は降雪により施工中断。2008年より基礎掘削開始。2012年より基礎処理開始。2019年よりコア盛立開始。
転  流  工
工期 2004年03月25日〜2007年12月10日
転流方式 仮排水トンネル方式
通水断面積(u) 27.2u
水路延長(m) 534.2m
トンネル延長(m) 534.2m
対象流量(m3/sec) Qd=250m3/s
越流超過確率(回/年) 1回/20年確率
上流仮締切型式 築堤及び法面保護工として布製形枠工を施工
転流工施工業者名(一括発注、分離発注) 一括発注
堤体基礎掘削工
工期 2008年04月16日〜2012年12月15日
ダムサイトの地質(岩の種類・岩級区分) 安山岩類及び凝灰角レキ岩類
岩級区分:CM〜CL〜D級
堤体基礎掘削量 549,300m3
コンクリート工
打設工期 2013年09月01日〜2024年11月30日(洪水吐) ※予定
打設休止期間 毎年12月16日〜04月15日 (冬期積雪による休止)
コンクリートダム本体打設工法
コンクリートダム本体打設運搬設備
フィルダム洪水吐打設工法 コンクリートポンプ打設(生コン購入)
堤体コンクリート打設量(進捗率)
RCD工法の場合:RCDコンクリート打設量
フィルダムの場合:洪水吐コンクリート量 60,790m3
暑中コンクリート対策工 ハーフリフト打設、ブロック分割、パイプクーリング
寒中コンクリート対策工 コンクリート打設休止
堤 体 盛 立 工
盛立工期 2018年05月14日〜2023年10月31日  ※予定
盛立休止期間 毎年12月01日〜04月30日 (冬期積雪等による休止)
堤体盛立量(進捗率)(m3) 868,000m3(94.7%)
骨 材 関 係
原石の種類 安山岩類及び凝灰角レキ岩類
骨材の岩質・種類・Gmax
骨材の岩級区分
原石山掘削量(m3) 1,587,000m3(廃棄岩を含む)
原石山施工業者名(一括発注、分離発注) 一括発注
基 礎 処 理
工期 2012年06月01日〜2024年12月15日 ※予定
基礎処理長(m) 21,000m
仮設備関係(配置場所、能力)
骨材プラント なし
フィルタプラント なし
コンクリート製造設備 なし
濁水プラント 機械脱水式200t/h(盛立時ダムサイト)、機械脱水式50t/h×4基(原石山、コア山、1号・2号各土捨場)
補助運搬設備 2.9t吊ケーブルクレーン(監査廊荷役設備)、150t吊クローラクレーン(洪水吐き荷役設備)
関 連 行 事
転流式 2007年12月10日
初打設or盛立開始 2019年5月 コア盛立開始
定礎式 2020年5月
最終打設or盛立終了 2023年9月盛立完了予定
試験湛水開始 2025年10月試験湛水開始予定
竣工式 未定
地域行事 地方祭として、国の無形文化財に指定された「綾子舞」が毎年9月第2日曜に開催される。
そ  の  他
主要職員(役職、氏名、所属会社) 現場代理人・所長:中島 秀樹:前田建設工業(CMED729)、
副所長:武田 智治:前田建設工業(CMED778)、
主任技術者・副所長:白坂 正三:東急建設、
主任技術者・副所長:秋山 暁:植木組
記入日 2023年8月31日
問合先 〒945-1252新潟県柏崎市大字女谷8818 前田・東急・植木JV 鵜川ダム作業所
添付写真説明

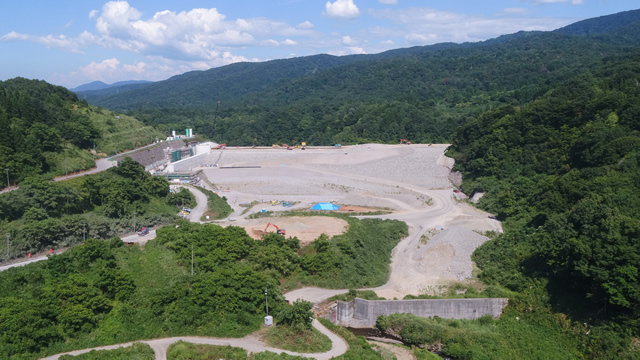

添付写真1ダムサイト上流より(2023年8月撮影)

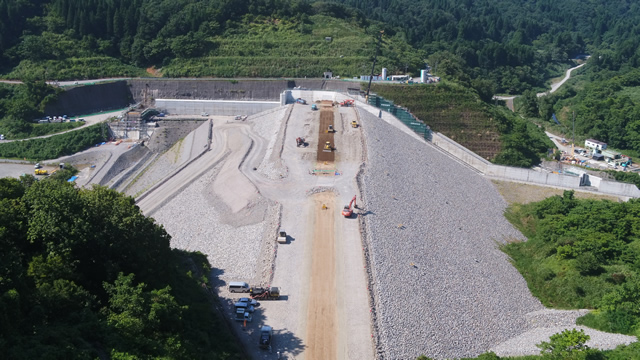

添付写真2 ダムサイト右岸より(2023年8月撮影)

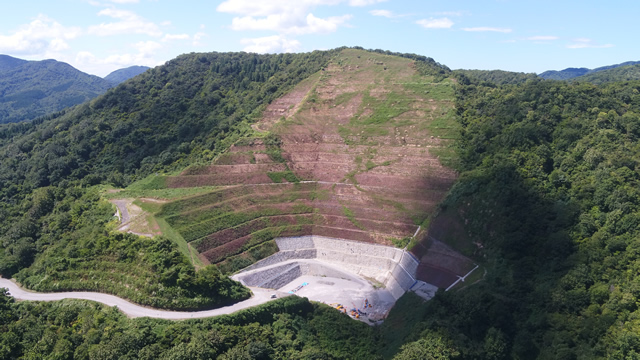

添付写真3 原石山(2023年8月撮影)
