| 項 目 | 内 容 |
| 諸 元 等 | |
| ダム名 | 簗川(やながわ)ダム |
| ダムの所在地(右岸) | 岩手県盛岡市川目地内 |
| ダムの所在地(左岸) | 岩手県盛岡市川目地内 |
| 水系河川名 | 1級河川 北上川水系 簗川 |
| 事業名 | 簗川ダム建設(堤体工)工事 |
| 発注者名 | 岩手県 盛岡広域振興局 |
| 受注者名 | 清水建設(株)・(株)鴻池組・(株)平野組特定共同企業体 |
| ダムの型式 | 重力式コンクリートダム |
| ダムの目的 | F、N、W、P |
| 堤高(m) | 77.20 |
| 堤頂長(m) | 242.7 |
| 堤体積(m3) | 230,000 |
| 天端標高(EL m) | 301.200 |
| 全体工期(着工から竣工まで) | 平成26年12月11日〜令和3年6月30日 |
| 休止期間 | 12月1日〜3月31日 |
| ダムの特徴 | ・拡張レヤー工法によるコンクリート打設 ・骨材はすべて購入 ・冬季は打設休止 |
| 転 流 工 | |
| 工期 | 平成27年4月1日〜平成28年3月31日 |
| 転流方式 | 仮排水路トンネル方式 1次転流:平成28年2月 、2次転流:令和元年10月 |
| 通水断面積(u) | 16.1 |
| 水路延長(m) | 304.5 |
| トンネル延長(m) | 285.0 |
| 対象流量(m3/sec) | 95 |
| 越流超過確率(回/年) | 1/2 |
| 上流仮締切型式 | 流用土盛土 H=8.8m+布製型枠 |
| 転流工施工業者名(一括発注、分離発注) | 一括発注 |
| 堤体基礎掘削工 | |
| 工期 | 平成28年4月1日〜平成29年3月31日 |
| ダムサイトの地質(岩の種類・岩級区分) | 珪質粘板岩、CM級 |
| 堤体基礎掘削量 | 168,940m3 |
| コンクリート工 | |
| 打設工期 | 平成29年4月1日〜令和元年9月27日 |
| 打設休止期間 | 12月1日〜3月31日 |
| コンクリートダム本体打設工法 | 拡張レヤ工法 |
| コンクリートダム本体打設運搬設備 | 15.5t軌索式ケーブルクレーン |
| フィルダム洪水吐打設工法 | − |
| 堤体コンクリート打設量(進捗率) | 230,000m3(100%) |
| RCD工法の場合:RCDコンクリート打設量 | − |
| フィルダムの場合:洪水吐コンクリート量 | − |
| 暑中コンクリート対策工 | チラー、冷風冷却、粗骨材散水、セメントサイロに高反射率塗装 |
| 寒中コンクリート対策工 | 練混ぜ水に温水使用、温風設備による粗骨材加温 |
| 堤 体 盛 立 工 | |
| 盛立工期 | − |
| 盛立休止期間 | − |
| 堤体盛立量(進捗率)(m3) | − |
| 骨 材 関 係 | |
| 原石の種類 | 購入 |
| 骨材の岩質・種類・Gmax | Gmax 150mm |
| 骨材の岩級区分 | − |
| 原石山掘削量(m3) | − |
| 原石山施工業者名(一括発注、分離発注) | − |
| 基 礎 処 理 | |
| 工期 | 平成29年4月1日〜令和2年2月29日 |
| 基礎処理長(m) | コンソリ 2,065m 、 カーテン 10,190m |
| 仮設備関係(配置場所、能力) | |
| 骨材プラント | − |
| フィルタプラント | − |
| コンクリート製造設備 | 二軸強制 2.25m3×1台 |
| 濁水プラント | 150m3/h |
| 補助運搬設備 | 70tクローラクレーン |
| 関 連 行 事 | |
| 転流式 | 平成28年2月24日 |
| 初打設or盛立開始 | 平成29年4月1日 |
| 定礎式 | 平成29年9月7日 |
| 最終打設or盛立終了 | 令和元年9月27日 |
| 試験湛水開始 | 令和2年10月2日 |
| 竣工式 | (未定) |
| 地域行事 | 「−−−」 |
| そ の 他 | |
| 主要職員(役職、氏名、所属会社) |
森 日出夫(現場代理人 清水) 勝間田 哲郎(監理技術者 清水) 三神 尚樹(主任技術者 鴻池) 小森林 健太(主任技術者 平野) |
| 記入日 | 令和3年3月22日 |
| 問合先 | 019-601-5916 |
| 添付写真説明 | |

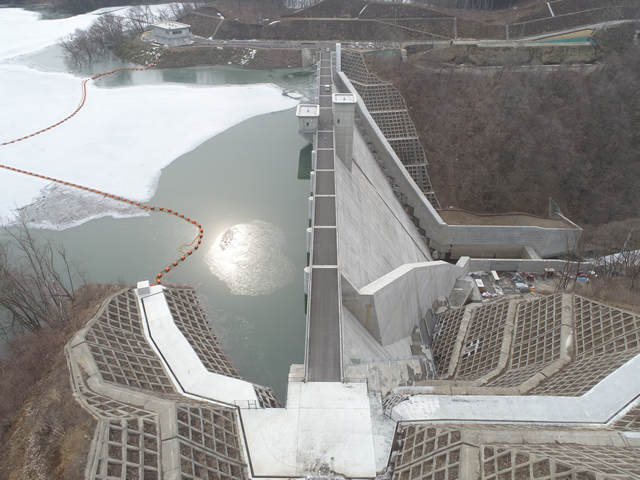

| 添付写真1 | 現場全景(左岸より右岸を望む)2021/03/12 |

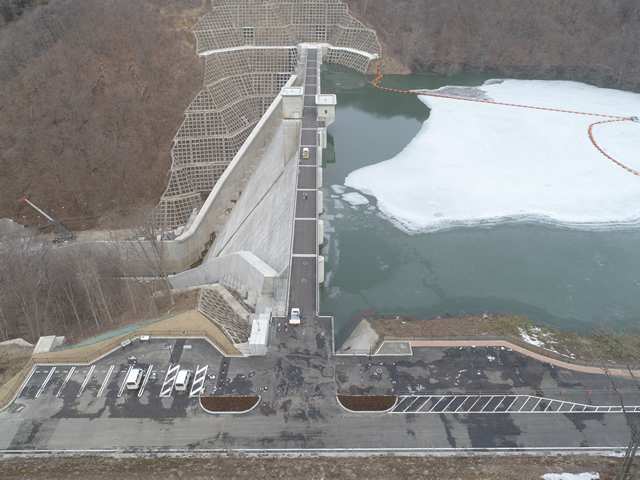

| 添付写真2 | 現場全景(右岸より左岸を望む)2021/03/12 |
