| 項 目 | 内 容 |
| 諸 元 等 | |
| ダム名 | 八ッ場(やんば)ダム |
| ダムの所在地(右岸) | 群馬県吾妻郡長野原町大字川原湯地先 |
| ダムの所在地(左岸) | 群馬県吾妻郡長野原町大字川原畑地先 |
| 水系河川名 | 1級河川利根川水系吾妻川 |
| 事業名 | 八ッ場ダム建設事業 |
| 発注者名 | 国土交通省 関東地方整備局 |
| 受注者名 | 清水・鉄建・IHI異工種特定建設工事共同企業体 |
| ダムの型式 | 重力式コンクリート |
| ダムの目的 | FNIWP |
| 堤高(m) | 116 |
| 堤頂長(m) | 291 |
| 堤体積(m3) | 約1,000,000 |
| 天端標高(EL m) | 586.0 |
| 全体工期(着工から竣工まで) | 平成26年8月21日〜平成31年3月11日 (1期工事) 平成29年7月11日〜令和2年6月30日 (2期工事) |
| 休止期間 | なし |
| ダムの特徴 | ダムサイトは当初、形・地質上最も有利な位置に計画したため「名勝吾妻峡」のほぼ中央部にあったが、吾妻峡を最大限残すために、昭和48年に約600m上流の現ダムサイトに変更。吾妻峡の指定区域約3.5kmのうち下流側の約4分の3は現況のまま保存される。 |
| 転 流 工 | |
| 工期 | −−− |
| 転流方式 | 仮排水路トンネル方式 |
| 通水断面積(u) | 53.1u |
| 水路延長(m) | 450m |
| トンネル延長(m) | 390m |
| 対象流量(m3/sec) | 660m3/sec |
| 越流超過確率(回/年) | 1回/2年 |
| 上流仮締切型式 | 台形CSGダム |
| 転流工施工業者名(一括発注、分離発注) | (分離発注) |
| 堤体基礎掘削工 | |
| 工期 | −−− |
| ダムサイトの地質(岩の種類・岩級区分) | 安山岩 軟岩、中硬岩、硬岩 |
| 堤体基礎掘削量 | 575,730m3 |
| コンクリート工 | |
| 打設工期 | −−− |
| 打設休止期間 | なし |
| コンクリートダム本体打設工法 | 巡航RCD工法および拡張レア工法 |
| コンクリートダム本体打設運搬設備 | ケーブルクレーン×3基、補助打設設備 |
| フィルダム洪水吐打設工法 | −−− |
| 堤体コンクリート打設量(進捗率) | 80% |
| RCD工法の場合:RCDコンクリート打設量 | 572,000m3 |
| フィルダムの場合:洪水吐コンクリート量 | −−− |
| 暑中コンクリート対策工 | プレクーリング |
| 寒中コンクリート対策工 | プレヒーティング |
| 堤 体 盛 立 工 | |
| 盛立工期 | −−− |
| 盛立休止期間 | −−− |
| 堤体盛立量(進捗率)(m3) | −−− |
| 骨 材 関 係 | |
| 原石の種類 | 安山岩 |
| 骨材の岩質・種類・Gmax | 安山岩、80mm |
| 骨材の岩級区分 | 軟岩U〜中硬岩〜硬岩 |
| 原石山掘削量(m3) | 1,336,389m3 |
| 原石山施工業者名(一括発注、分離発注) | 一括発注 |
| 基 礎 処 理 | |
| 工期 | −−− |
| 基礎処理長(m) | 29,960m |
| 仮設備関係(配置場所、能力) | |
| 骨材プラント | ダムサイトから10km程度離れた大柏木地区 |
| フィルタプラント | −−− |
| コンクリート製造設備 | 強制二軸×2基 |
| 濁水プラント | 堤体 骨材 |
| 補助運搬設備 | −−− |
| 関 連 行 事 | |
| 転流式 | −−− |
| 初打設or盛立開始 | 2016年6月14日 |
| 定礎式 | 2017年3月4日 |
| 最終打設or盛立終了 | 最終打設式 2019年6月12日 |
| 試験湛水開始 | 2019年10月1日 |
| 竣工式 | 未定 |
| 地域行事 | −−− |
| そ の 他 | |
| 主要職員(役職、氏名、所属会社) |
現場代理人 岩渕 真 清水建設 監理技術者 平塚 毅 清水建設 副所長(主任技術者) 小野 威 鉄建建設 |
| 記入日 | 2019年3月13日 |
| 問合先 | TEL:0279-80-1120 FAX:0279-82-0188 |
| 添付写真説明 | |

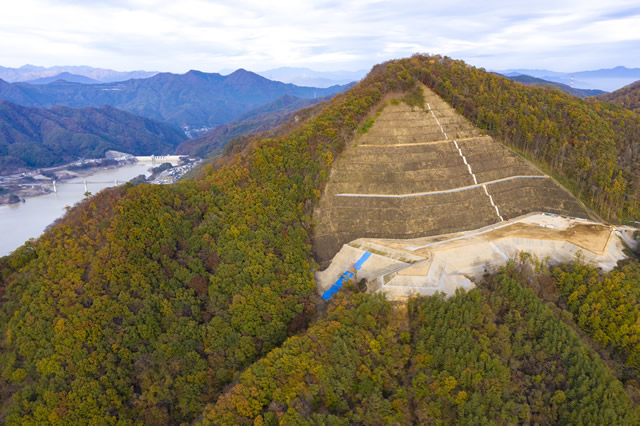

| 添付写真1 | 原石山と堤体2019年11月7日 |

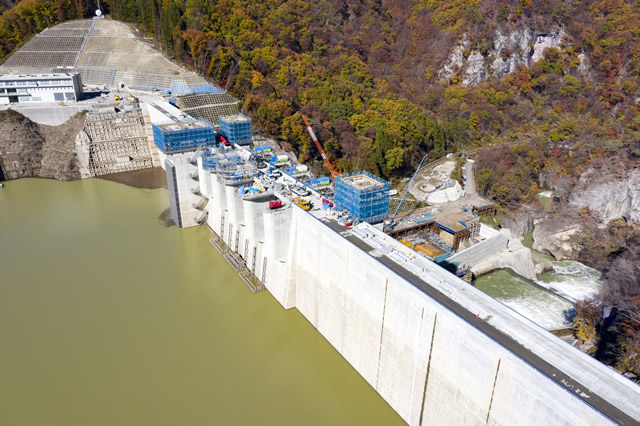

| 添付写真2 | 右岸上流より望む2019年11月7日 |
