| 項 目 | 内 容 |
| 諸 元 等 | |
| ダム名 | 足羽川ダム(あすわがわだむ) |
| ダムの所在地(右岸) | 福井県今立郡池田町小畑地先 |
| ダムの所在地(左岸) | 福井県今立郡池田町小畑地先 |
| 水系河川名 | 1級河川 足羽川水系 部子川 |
| 事業名 | 足羽川ダム本体建設(第1期)工事 |
| 発注者名 | 国土交通省 近畿地方整備局 |
| 受注者名 | 清水・大林特定建設工事共同企業体 |
| ダムの型式 | 重力式コンクリートダム |
| ダムの目的 | 治水 |
| 堤高(m) | 96.0 |
| 堤頂長(m) | 350.0 |
| 堤体積(m3) | 670,000 |
| 天端標高(EL m) | 271.0 |
| 全体工期(着工から竣工まで) | 2020/8/1〜2023/9/30 |
| 休止期間 | 12/21〜3/31 |
| ダムの特徴 | 河床近くに洪水吐(ゲート)を設置している流水型ダムである RCD工法によるコンクリート打設 |
| 転 流 工 | |
| 工期 | |
| 転流方式 | 仮排水路トンネル方式 令和2年11月5日転流 |
| 通水断面積(u) | 7.46 |
| 水路延長(m) | 411 |
| トンネル延長(m) | 411 |
| 対象流量(m3/sec) | 50 |
| 越流超過確率(回/年) | 1/3 |
| 上流仮締切型式 | 流用土盛土 |
| 転流工施工業者名(一括発注、分離発注) | 分離発注 |
| 堤体基礎掘削工 | |
| 工期 | 2021/7〜2022/10 |
| ダムサイトの地質(岩の種類・岩級区分) | 花崗岩 CM級 |
| 堤体基礎掘削量 | 800,000m3 |
| コンクリート工 | |
| 打設工期 | 2022/10〜 |
| 打設休止期間 | 12/21/〜3/31 |
| コンクリートダム本体打設工法 | RCD工法 |
| コンクリートダム本体打設運搬設備 | ケーブルクレーン |
| フィルダム洪水吐打設工法 | − |
| 堤体コンクリート打設量(進捗率) | 0% |
| RCD工法の場合:RCDコンクリート打設量 | |
| フィルダムの場合:洪水吐コンクリート量 | |
| 暑中コンクリート対策工 | プレクーリング |
| 寒中コンクリート対策工 | − |
| 堤 体 盛 立 工 | |
| 盛立工期 | − |
| 盛立休止期間 | − |
| 堤体盛立量(進捗率)(m3) | − |
| 骨 材 関 係 | |
| 原石の種類 | 花崗岩 |
| 骨材の岩質・種類・Gmax | Gmax 80mm |
| 骨材の岩級区分 | 中硬岩、硬岩 |
| 原石山掘削量(m3) | 1,660,000m3 |
| 原石山施工業者名(一括発注、分離発注) | 一括発注 |
| 基 礎 処 理 | |
| 工期 | 2023/3〜 |
| 基礎処理長(m) | 31,000m |
| 仮設備関係(配置場所、能力) | |
| 骨材プラント | ダムサイトから2km程度離れたダム貯水池内 |
| フィルタプラント | − |
| コンクリート製造設備 | 強制2軸×3 |
| 濁水プラント | 堤体、骨材、原石山 |
| 補助運搬設備 | − |
| 関 連 行 事 | |
| 転流式 | − |
| 初打設or盛立開始 | 未定 |
| 定礎式 | 未定 |
| 最終打設or盛立終了 | 未定 |
| 試験湛水開始 | 未定 |
| 竣工式 | 未定 |
| 地域行事 | − |
| そ の 他 | |
| 主要職員(役職、氏名、所属会社) | 現場代理人 岩渕 真 清水建設(株) 監理技術者 平塚 毅 清水建設(株) 主任技術者 戸田 大三 (株)大林組 |
| 記入日 | 2023/8/21 |
| 問合先 | 0778-44-6550 |
| 添付写真説明 | |

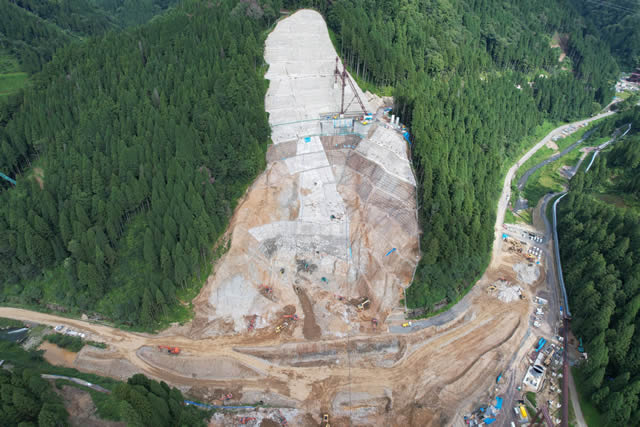

| 添付写真1 | 足羽川ダム右岸 |

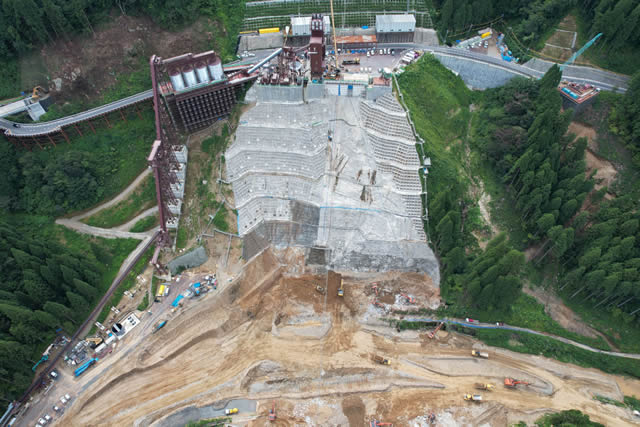

| 添付写真2 | 足羽川ダム左岸 |
