あいののダム

項  目 内  容
諸  元  等
ダム名あいののダム(あいののだむ)
ダムの所在地(右岸) 秋田県横手市山内平野沢字上岩野目沢地先
ダムの所在地(左岸) 秋田県横手市山内平野沢字上岩野目沢地先
水系河川名   1級河川 雄物川水系 横手川
事業名 あいののダム改修その他工事
発注者名 農林水産省 東北農政局
受注者名 清水建設
ダムの型式 均一型アースフィルダム(改修腹付け盛土)
ダムの目的 農業用ダム
堤高(m) 40.8
堤頂長(m) 132.9
堤体積(m3) 322,000
天端標高(EL m) 190.5
全体工期(着工から竣工まで) 2022/4/15〜2025/3/10
休止期間 12/31〜3/31
ダムの特徴 昭和30年代に完成した農業用ダムを運用しながらの改修工事であり、
腹付け盛土は非かんがい期である9月から降雪前の11月までの限られた期間に施工をする必要がある。
転  流  工
工期 -
転流方式 既設取水隧道を利用し、貯水池水位を下げて施工する。
通水断面積(u) 2.84
水路延長(m) 430
トンネル延長(m) 430
対象流量(m3/sec) 設計洪水量13.02m3
越流超過確率(回/年)
上流仮締切型式
転流工施工業者名(一括発注、分離発注) 昭和30年代に既施工済み
堤体基礎掘削工
工期 2022/9〜2024/9
ダムサイトの地質(岩の種類・岩級区分) 泥岩 CL級
堤体基礎掘削量 20,000m3(既設堤体撤去を含む)
コンクリート工
打設工期 該当なし
打設休止期間
コンクリートダム本体打設工法
コンクリートダム本体打設運搬設備
フィルダム洪水吐打設工法
堤体コンクリート打設量(進捗率)
RCD工法の場合:RCDコンクリート打設量
フィルダムの場合:洪水吐コンクリート量
暑中コンクリート対策工
寒中コンクリート対策工
堤 体 盛 立 工
盛立工期 2022/9〜2024/10
盛立休止期間 各年12/1〜翌年9/7(かんがい期)
堤体盛立量(進捗率)(m3) 47,200m3(進捗:23.5%)
骨 材 関 係
原石の種類 強風化泥岩(盛土材に利用)
骨材の岩質・種類・Gmax Dmax 150mm
骨材の岩級区分 CL〜D級
原石山掘削量(m3) 50,500m3
原石山施工業者名(一括発注、分離発注) 一括発注
基 礎 処 理
工期 なし
基礎処理長(m)
仮設備関係(配置場所、能力)
骨材プラント
フィルタプラント
コンクリート製造設備
濁水プラント
補助運搬設備
関 連 行 事
転流式
初打設or盛立開始
定礎式
最終打設or盛立終了 未定
試験湛水開始 未定
竣工式 未定
地域行事
そ  の  他
主要職員(役職、氏名、所属会社) 現場所長  森 日出夫  清水建設(株)
監理技術者 佐々木 文博 清水建設(株)
記入日 2023/2/15
問合先 0184-23-6215
添付写真説明

添付写真1 ダムサイト全景を下流上空から上流側を望む

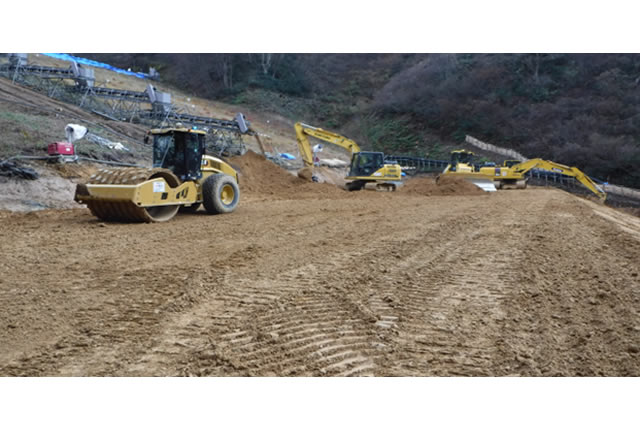

添付写真2 盛土施工状況を右岸下流から左岸側を望む
