項 目 | 内 容 |
諸 元 等 | |
ダム名 | 設楽ダム(したらだむ) |
ダムの所在地(右岸) | 愛知県北設楽郡設楽町 |
ダムの所在地(左岸) | 愛知県北設楽郡設楽町 |
水系河川名 | 豊川 |
事業名 | 国土交通省 |
発注者名 | 中部地方整備局 設楽ダム工事事務所 |
受注者名 | 鹿島・戸田・竹中土木特定建設工事共同企業体 |
ダムの型式 | 重力式コンクリートダム |
ダムの目的 | 洪水調節、流水維持、かんがい、水道・農業用水供給 |
堤高(m) | 129.0 |
堤頂長(m) | 360.0 |
堤体積(m3) | 1,300,000 |
天端標高(EL m) | EL448.0m |
全体工期(着工から竣工まで) | 約9年半 |
休止期間 | なし |
ダムの特徴 | 働き方改革により、完全週休二日・作業時間規制が考慮された計画で建設される初めての大型新設ダムである。 全体工期は約9年半と長丁場となるが、建設DX・自動化等の最新技術を適用し、生産性の向上を図る。 |
転 流 工 | |
工期 | - |
転流方式 | - |
通水断面積(u) | - |
水路延長(m) | - |
トンネル延長(m) | - |
対象流量(m3/sec) | - |
越流超過確率(回/年) | - |
上流仮締切型式 | - |
転流工施工業者名(一括発注、分離発注) | - |
堤体基礎掘削工 | |
工期 | 2023.10〜2026.9 |
ダムサイトの地質(岩の種類・岩級区分) | 片麻岩類、閃緑岩類 |
堤体基礎掘削量 | 約140万m3 |
コンクリート工 | |
打設工期 | 2026.10〜2031.12 |
打設休止期間 | - |
コンクリートダム本体打設工法 | 巡航RCD工法 |
コンクリートダム本体打設運搬設備 | 固定式20tケーブルクレーン他 |
フィルダム洪水吐打設工法 | クローラクレーン他 |
堤体コンクリート打設量(進捗率) | 0% |
RCD工法の場合:RCDコンクリート打設量 | - |
フィルダムの場合:洪水吐コンクリート量 | - |
暑中コンクリート対策工 | - |
寒中コンクリート対策工 | - |
堤 体 盛 立 工 | |
盛立工期 | - |
盛立休止期間 | - |
堤体盛立量(進捗率)(m3) | - |
骨 材 関 係 | |
原石の種類 | 基礎掘削ズリ転用、原石山 |
骨材の岩質・種類・Gmax | 片麻岩類、Gmax80mm |
骨材の岩級区分 | - |
原石山掘削量(m3) | - |
原石山施工業者名(一括発注、分離発注) | 一括発注 |
基 礎 処 理 | |
工期 | - |
基礎処理長(m) | - |
仮設備関係(配置場所、能力) | |
骨材プラント | - |
フィルタプラント | - |
コンクリート製造設備 | - |
濁水プラント | - |
補助運搬設備 | - |
関 連 行 事 | |
転流式 | - |
初打設or盛立開始 | - |
定礎式 | - |
最終打設or盛立終了 | - |
試験湛水開始 | - |
竣工式 | - |
地域行事 | - |
そ の 他 | |
主要職員(役職、氏名、所属会社) | 所長:福井直之(鹿島)、副所長・現場代理人:金戸崇史(鹿島) 副所長:野地祐史(戸田)、副所長:中澤哲也(竹中土木) 次長・監理技術者:安田和弘(鹿島) |
記入日 | 2023/9/26 |
問合先 | 愛知県新城市西入船18-3 佐野ビル2F 設楽ダム本体JV工事事務所 п@0536-25-7100 |
添付写真説明 | |

添付写真1 | 現況 上流から望む |

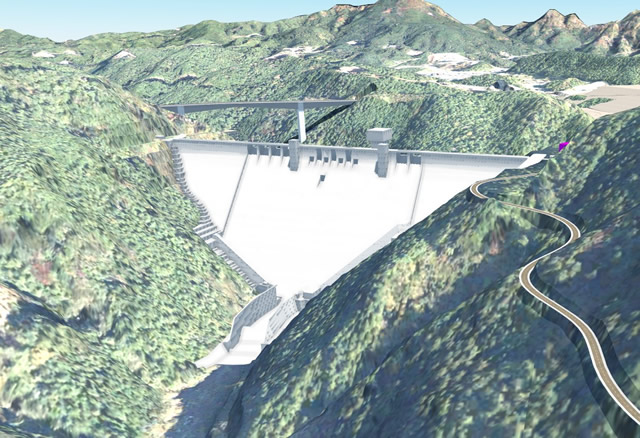

添付写真2 | 完成予想CG |
