椛川ダム


項  目 内  容
諸  元  等
ダム名椛川(かばがわ)ダム
ダムの所在地(右岸) 香川県高松市塩江町安原上東
ダムの所在地(左岸) 香川県高松市塩江町安原上東
水系河川名 二級河川香東川水系椛川
事業名 香東川総合開発事業
発注者名 香川県
受注者名 大成・飛島・村上特定建設工事共同企業体
ダムの型式 重力式コンクリートダム
ダムの目的 F、N、W
堤高(m) 88.5m
堤頂長(m) 265.5m
堤体積(m3) 443,600m3(本体) 6,260m3(減勢工)
天端標高(EL m) EL.363.5m
全体工期(着工から竣工まで) 2014年10月~2021年7月
休止期間
ダムの特徴 "ダンプ直送方式によるRCD工法を採用、左右岸造成アバット、全量購入骨材使用 昼間打設の作業時間規制有"
転  流  工
工期 2015年5月~11月(一次転流)、2017年5月~7月(二次転流)
転流方式 開渠方式、一次転流:布製型枠三面張り水路、二次転流:U字型コンクリート水路
通水断面積(㎡) 一次転流:11.1m2、二次転流:12m2
水路延長(m) 一次転流:323m、二次転流:92m
トンネル延長(m)
対象流量(m3/sec) 30m3/sec
越流超過確率(回/年) 1回/年
上流仮締切型式 セメント改良盛土、H=8.5m
転流工施工業者名(一括発注、分離発注) 一括発注
堤体基礎掘削工
工期 2015年11月~2018年2月
ダムサイトの地質(岩の種類・岩級区分) 和泉層群 砂岩・頁岩互層
堤体基礎掘削量 "205,000m3"
コンクリート工
打設工期 2016年12月~2020年7月
打設休止期間
コンクリートダム本体打設工法 RCD工法(堤頂ELCM)
コンクリートダム本体打設運搬設備 リフトアップ桟橋によるダンプ直送方式、350tクローラクレーン×2台(堤頂部)
フィルダム洪水吐打設工法
堤体コンクリート打設量(進捗率) 449,261m3(99.9%)
RCD工法の場合:RCDコンクリート打設量 242,300m3
フィルダムの場合:洪水吐コンクリート量
暑中コンクリート対策工 練混ぜ水冷水、粗骨材冷風冷却
寒中コンクリート対策工 練混ぜ水温水
堤 体 盛 立 工
盛立工期
盛立休止期間
堤体盛立量(進捗率)(m3)
骨 材 関 係
原石の種類 購入骨材
骨材の岩質・種類・Gmax 粗骨材:砂岩、細骨材:花崗岩、Gmax:80㎜
骨材の岩級区分
原石山掘削量(m3)
原石山施工業者名(一括発注、分離発注)
基 礎 処 理
工期 2017年9月~2020年12月
基礎処理長(m) コンソリ7900m カーテン15800m
仮設備関係(配置場所、能力)
骨材プラント
フィルタプラント
コンクリート製造設備 堤体上流、二軸強制3m3×2
濁水プラント ダムサイト用150m3/s、コンクリートプラント用30m3/s
補助運搬設備 200tクローラクレーン(減勢工)
関 連 行 事
転流式
初打設or盛立開始 2016/12/2(減勢工) 2017/1/31(本体)
定礎式 2018/3/29
最終打設or盛立終了 2020/7/31
試験湛水開始 2021/3/2
竣工式 2021/7/27
地域行事 さくらまつり(4月)、ホタルまつり(6月)、温泉まつり(8月)、もみじまつり(11月)
そ  の  他
主要職員(役職、氏名、所属会社) 作業所長:黒羽陽一郎、現場代理人:大内田昌史(大成)、
監理技術者:原山之克(大成)、主任技術者:春田紘志(飛島)、
主任技術者:柏村 勇太(村上)
記入日 2021年9月1日
問合先 椛川ダム共同企業体 黒羽 (087-893-1064)
添付写真説明

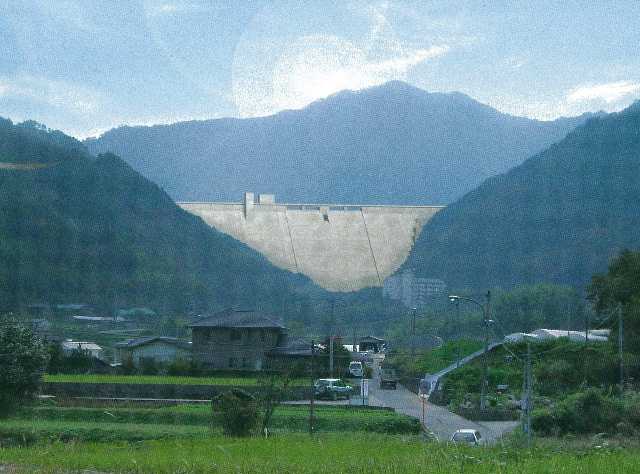

添付写真1 下流より堤体を望む

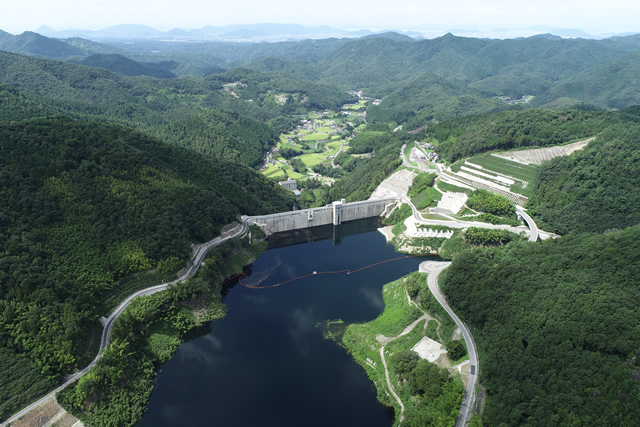

添付写真2 下流上空より堤体を望む

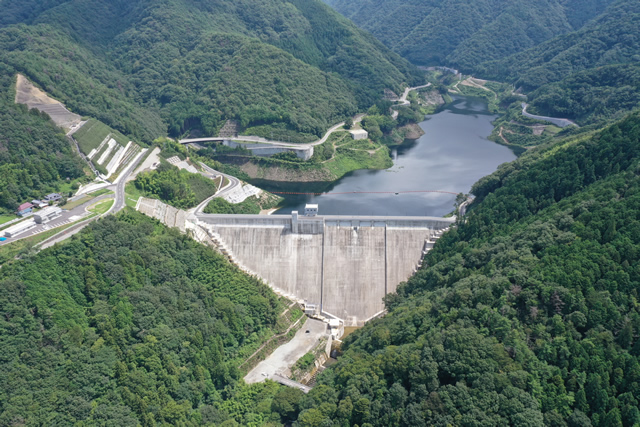

添付写真3 上流上空より堤体を望む


トップへ戻る
