あいののダム

諸元等

ダム名あいののダム(あいののだむ)
ダムの所在地(右岸)秋田県横手市山内平野沢字上岩野目沢地先
ダムの所在地(左岸)秋田県横手市山内平野沢字上岩野目沢地先
水系河川名1級河川 雄物川水系 横手川
事業名あいののダム改修その他工事
発注者名農林水産省 東北農政局
受注者名清水建設
ダムの型式均一型アースフィルダム(改修腹付け盛土)
ダムの目的農業用ダム
堤高(m)40.8
堤頂長(m)132.9
堤体積(m3)322,000
天端標高(EL m)190.5
全体工期(着工から竣工まで)2022/4/15~2025/3/10
休止期間12/31~3/31
ダムの特徴昭和30年代に完成した農業用ダムを運用しながらの改修工事であり、
腹付け盛土は非かんがい期である9月から降雪前の11月までの限られた期間に施工をする必要がある。

転流工

工期
転流方式既設取水隧道を利用し、貯水池水位を下げて施工する。
通水断面積(m2)2.84
水路延長(m)430
トンネル延長(m)430
対象流量(m3/sec)設計洪水量13.02m3
越流超過確率(回/年)
上流仮締切型式
転流工施工業者名
(一括発注、分離発注)
昭和30年代に既施工済み

堤体基礎掘削工

工期2022/9~2024/9
ダムサイトの地質
(岩の種類・岩級区分)
泥岩 CL級
堤体基礎掘削量18,900m3(既設堤体撤去を含む)

コンクリート工

打設工期該当なし
打設休止期間
コンクリートダム本体打設工法
コンクリートダム本体打設運搬設備
フィルダム洪水吐打設工法
堤体コンクリート打設量(進捗率)
RCD工法の場合:
RCDコンクリート打設量
フィルダムの場合:
洪水吐コンクリート量
暑中コンクリート対策工
寒中コンクリート対策工

堤体盛立工

盛立工2022/9~2024/10
盛立休止期間各年12/1~翌年9/7(かんがい期)

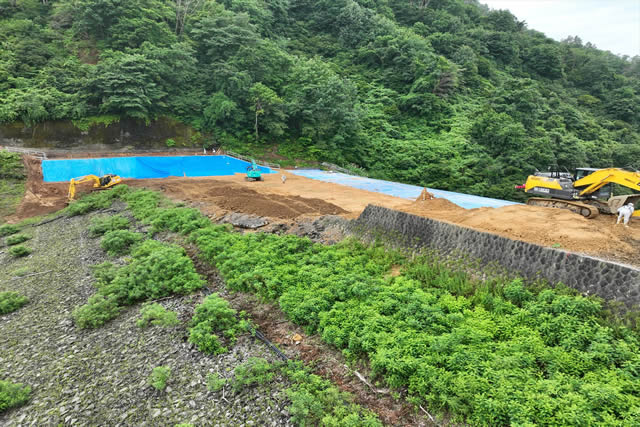

堤体盛立量(進捗率)(m3)44,000m3(進捗:68.0%)

骨材関係

原石の種類強風化泥岩(盛土材に利用)
骨材の岩質・種類・GmaxDmax 150mm
骨材の岩級区分CL~D級
原石山掘削量(m3)50,500m3
原石山施工業者名
(一括発注、分離発注)
一括発注

基礎処理

工期なし
基礎処理長(m)

仮設備関係(配置場所、能力)

骨材プラント
フィルタプラント
コンクリート製造設備
濁水プラント
補助運搬設備

関連行事

転流式
初打設or盛立開始
定礎式
最終打設or盛立終了未定
試験湛水開始未定
竣工式未定
地域行事

その他

主要職員(役職、氏名、所属会社)現場代理人 佐々木 文博 清水建設(株)
監理技術者 佐々木 文博 清水建設(株)
記入日2024/7/23
問合先0184-23-6215
